मर्सर आइलैंड इलेक्ट्रिक अपग्रेड्स

प्रोजेक्ट अपडेट

चूंकि यह काम अपने शुरुआती चरण में है, इसलिए आप परियोजना क्षेत्र में पीएसई कर्मचारियों और ठेकेदारों को फील्डवर्क करते हुए देख सकते हैं, जैसे कि मिट्टी का परीक्षण या मौजूदा बुनियादी ढांचे का सर्वेक्षण करना।

प्रोजेक्ट का अवलोकन

मर्सर द्वीप की सेवा करने वाला इलेक्ट्रिक इंफ्रास्ट्रक्चर पुराना हो रहा है और अधिक विश्वसनीय और लचीला पावर ग्रिड बनाने के लिए इसे बदलने की आवश्यकता है।

PSE ने मर्सर द्वीप की सेवा करने वाले अंडरवाटर इलेक्ट्रिक केबलों को बदलने, केबलों की क्षमता बढ़ाने और केबलों के प्रत्येक छोर पर स्थित चार केबल स्टेशनों को अपग्रेड करने की योजना बनाई है (प्रोजेक्ट क्षेत्र को दाईं ओर देखें)। इन सुधारों में निवेश करके

, PSE करेगा:
  • आउटेज और अनियोजित मरम्मत के जोखिम को कम करें
  • बढ़ते विद्युतीकरण और द्वीप की भविष्य की ऊर्जा ज़रूरतों का समर्थन करें
  • मर्सर द्वीप के व्यवसायों और निवासियों के लिए सेवा विश्वसनीयता बढ़ाएँ
  • सिएटल और बेलेव्यू के बीच I-90 पुल पर साउंड ट्रांजिट की ईस्ट लिंक लाइट रेल लाइन और WSDOT सुविधाओं को सक्रिय करने सहित पूरे क्षेत्र में गतिशीलता का समर्थन करें
  • गंभीर मौसम के खिलाफ सिस्टम के लचीलेपन को मजबूत करें

निर्माण के दौरान निरंतर विद्युत सेवा सुनिश्चित करने में मदद करने के लिए, PSE अंडरवाटर केबल क्रॉसिंग पर निर्माण शुरू करने से पहले I-90 के दक्षिण की ओर एक अस्थायी ओवरहेड ट्रांसमिशन लाइन स्थापित करेगा। यह अस्थायी लाइन इलेक्ट्रिक सिस्टम में अतिरेक को जोड़ती है, जिससे निर्माण के दौरान आउटेज का खतरा कम हो जाता है।

फोटो रेंडरिंग

कृपया ध्यान दें, ये फ़ोटो रेंडरिंग केवल चर्चा के उद्देश्यों के लिए हैं और लंबित सार्वजनिक, विनियामक और उपयोगिता समीक्षा को बदल सकते हैं.

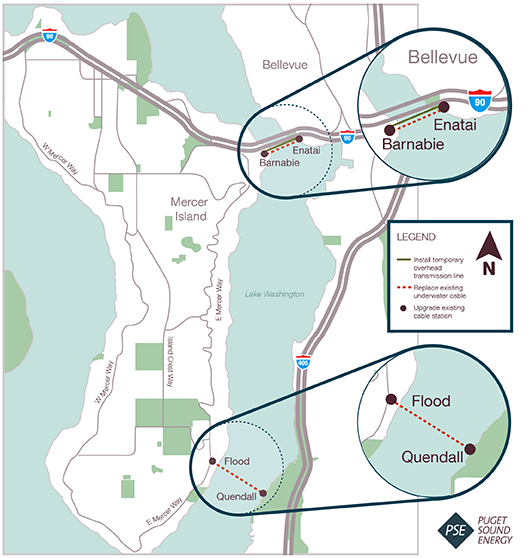

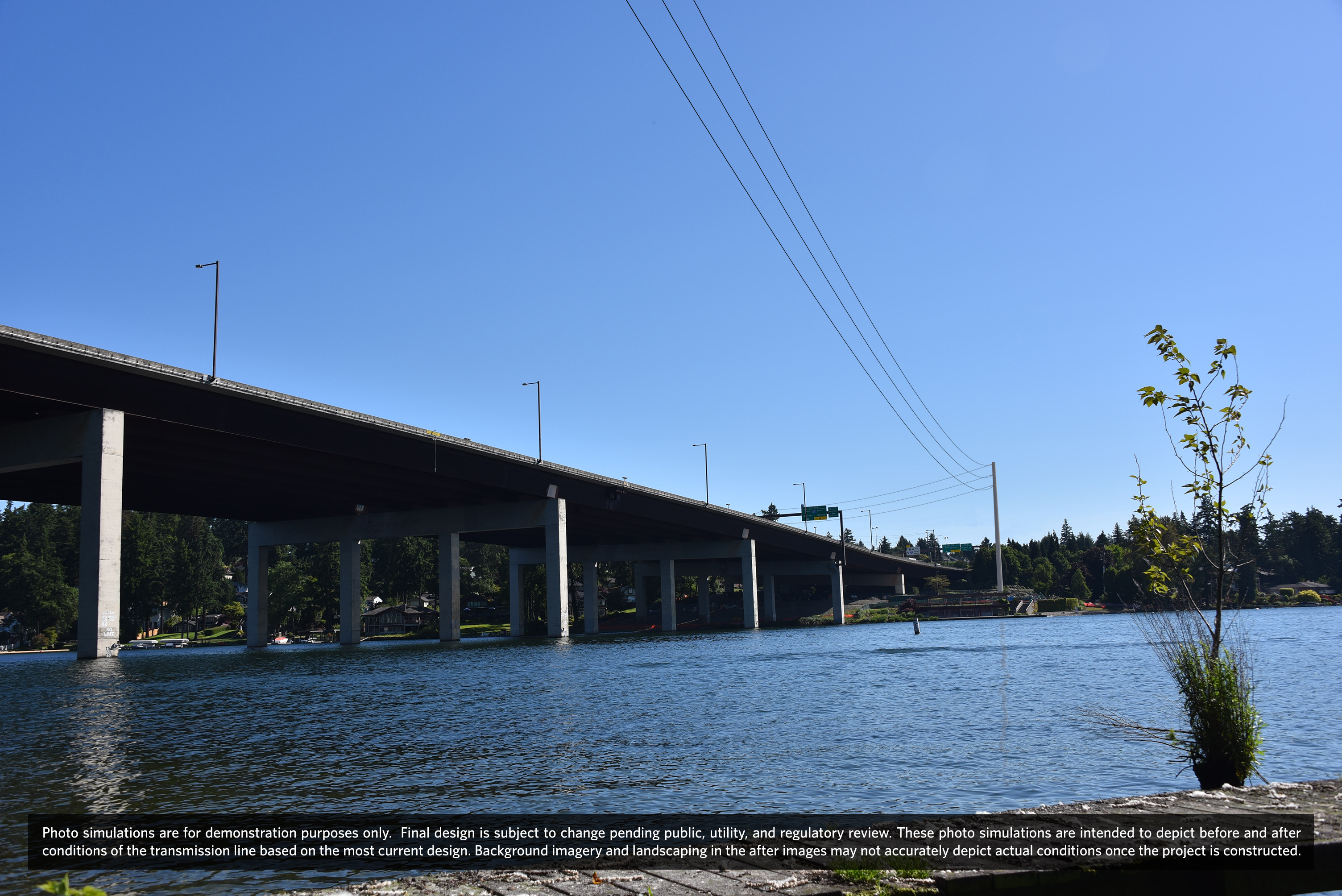

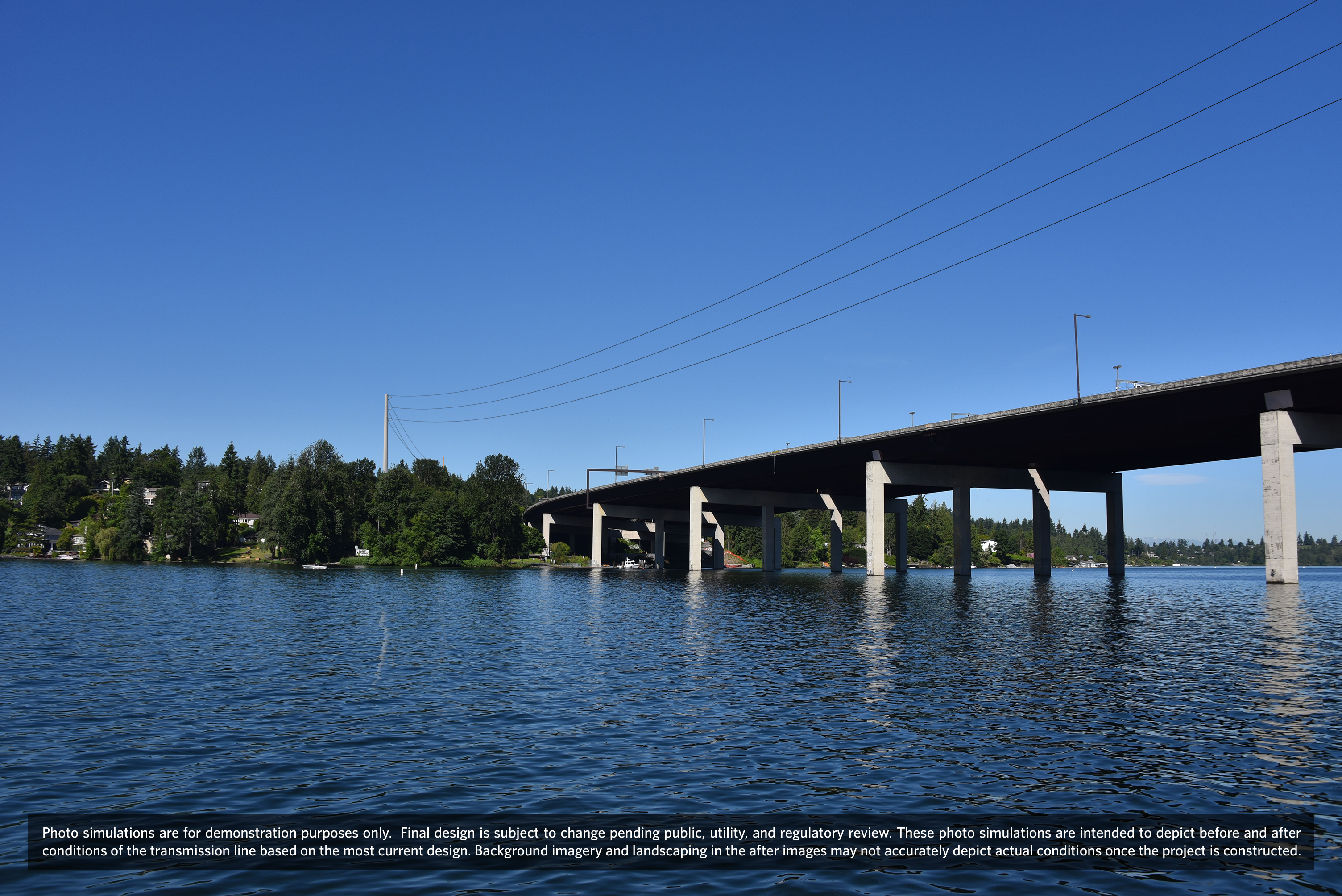

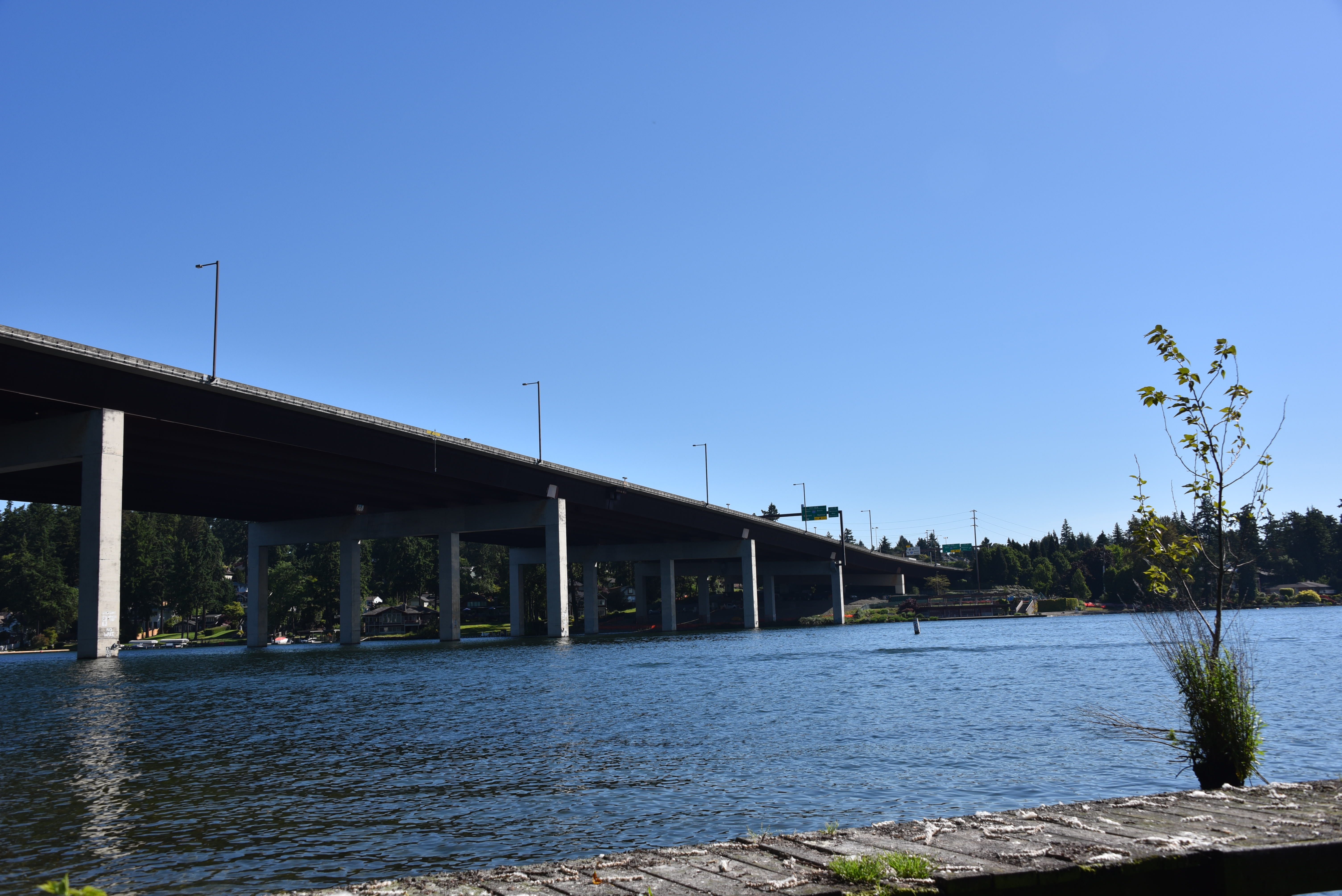

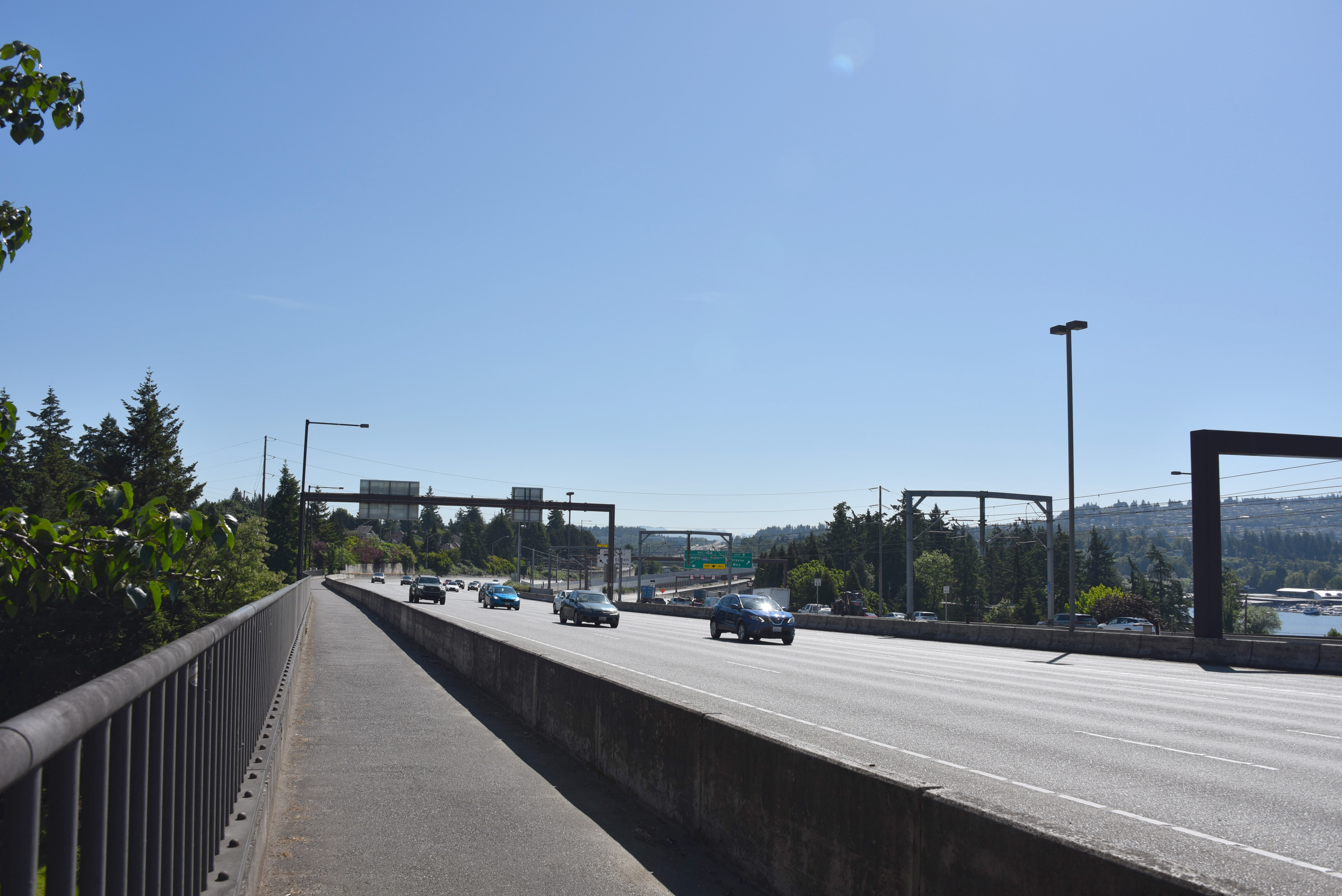

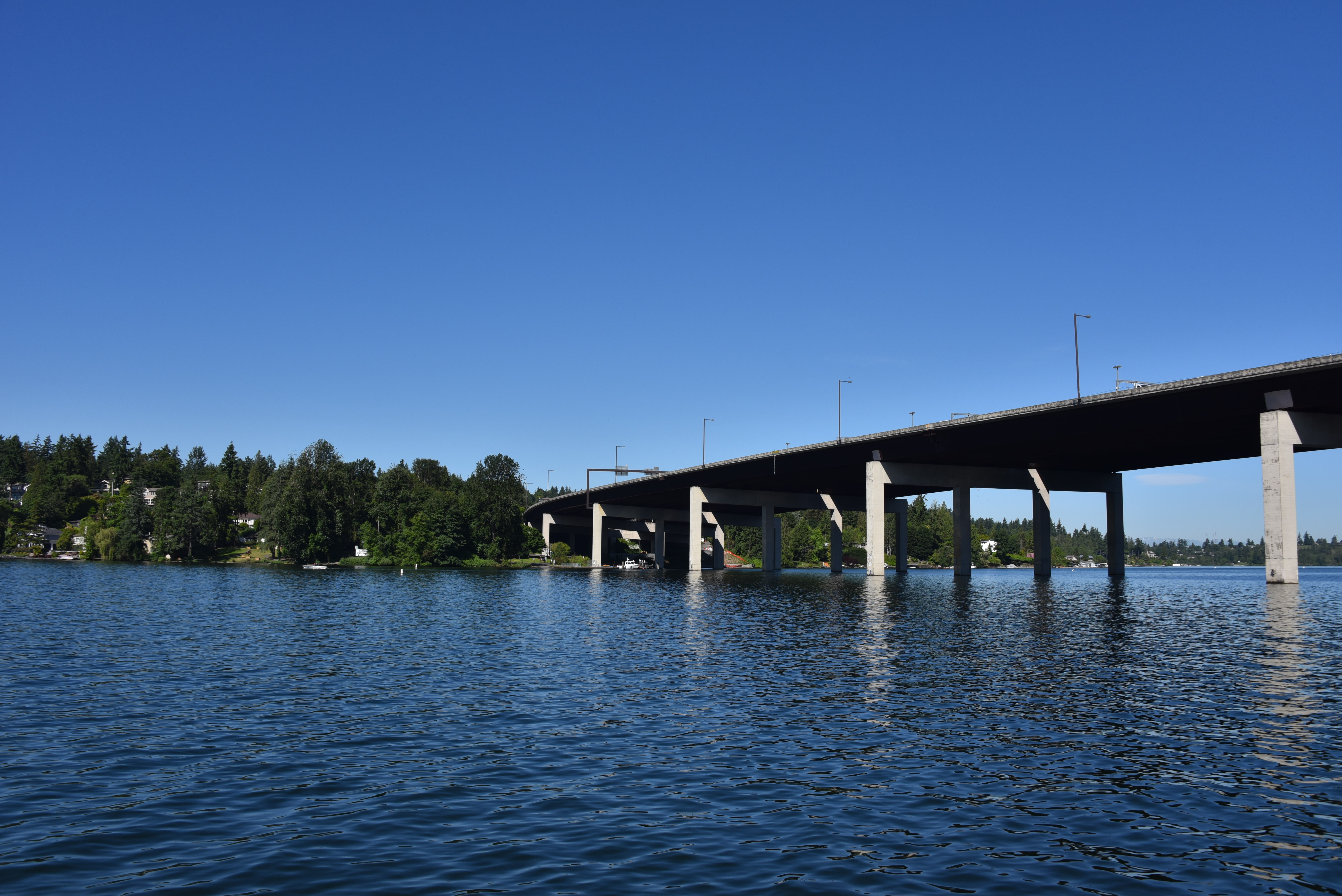

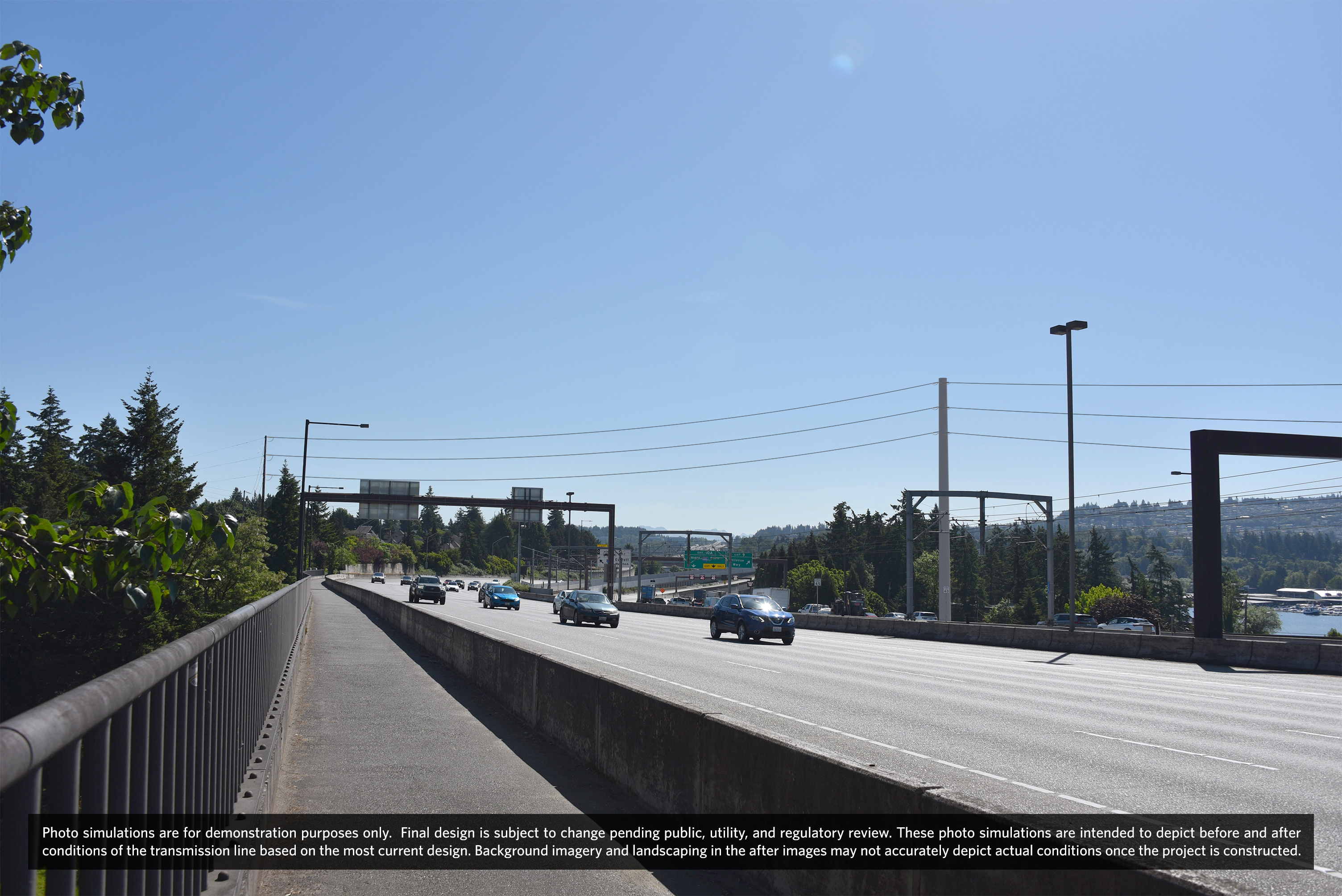

अस्थायी ओवरहेड ट्रांसमिशन लाइन (बार्नबी-एनाटाई)

उत्तरी केबल क्रॉसिंग बार्नबी (मर्सर द्वीप) से एनाटाई (बेलेव्यू) केबल स्टेशनों के बीच I-90 के निकट स्थित है। इस क्रॉसिंग में ट्रांसमिशन और डिस्ट्रीब्यूशन केबल दोनों शामिल हैं। दक्षिणी केबल क्रॉसिंग फ्लड (मर्सर आइलैंड) और क्वेंडल (रेंटन) केबल स्टेशनों के बीच स्थित है और इसमें केवल ट्रांसमिशन केबल शामिल हैं

अपडेट प्राप्त करने के लिए साइन अप करें

ईमेल के माध्यम से इस प्रोजेक्ट के बारे में नवीनतम जानकारी प्राप्त करें। सदस्यता लेने के लिए, नीचे अपनी संपर्क जानकारी दर्ज करें.





प्रोसेस

PSE वर्तमान में इंजीनियरिंग पर काम कर रहा है और इस परियोजना के बारे में प्रारंभिक आउटरीच की अनुमति दे रहा है और इसका संचालन कर रहा है। इस परियोजना के दौरान, हम समुदाय को अपनी प्रगति, जुड़ने के अवसरों और संभावित प्रभावों से अवगत कराते रहेंगे

Chart of Mercer Island electric project timeline

शेड्यूल

इस परियोजना के प्रत्येक चरण के निर्माण के लिए हमारा वर्तमान शेड्यूल नीचे दिया गया है। ध्यान दें, अनुमति देने की प्रगति के आधार पर यह शेड्यूल बदल सकता है।

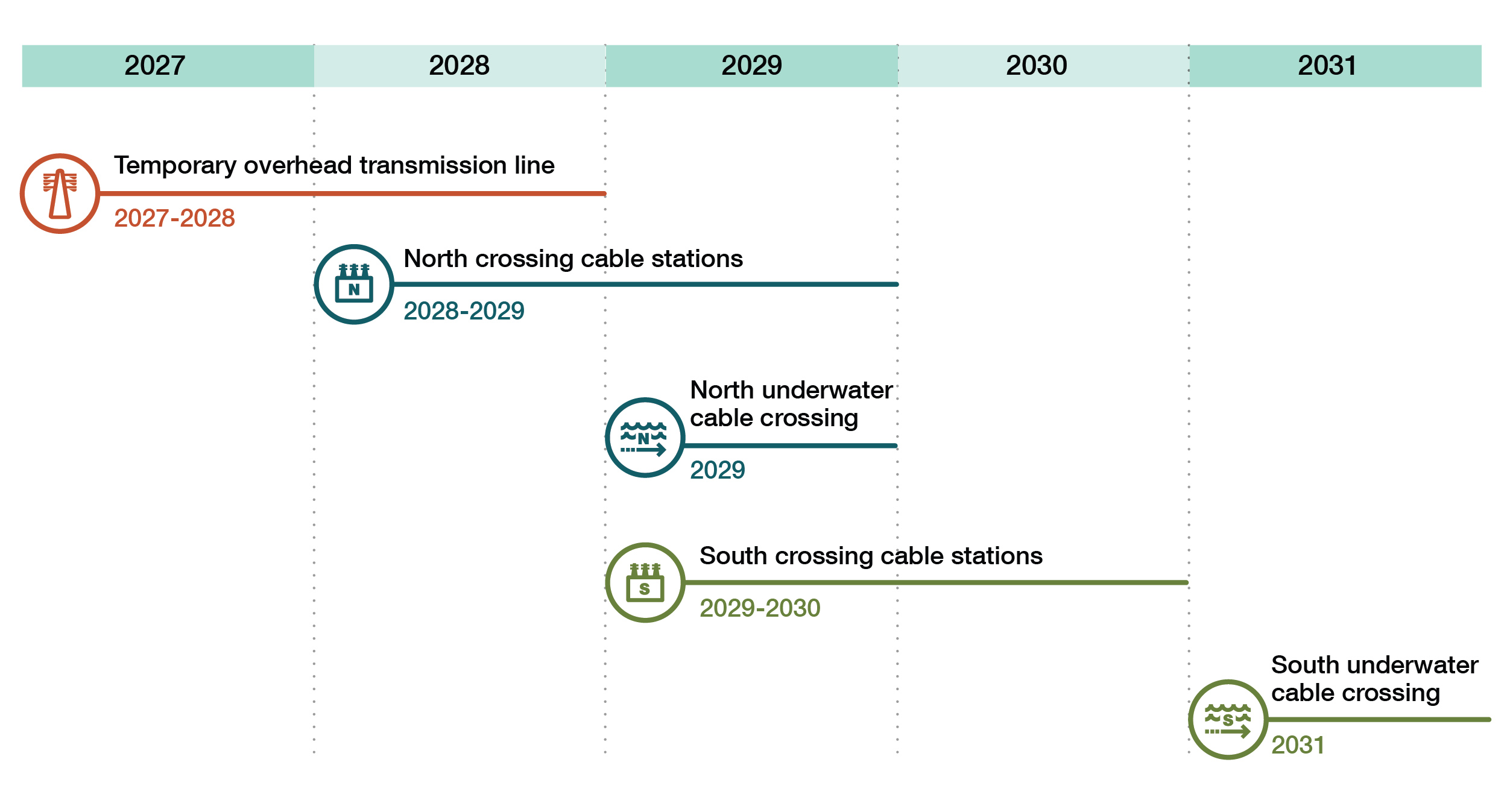

Mercer Island Schedule

हमसे संपर्क करें

हम आपके प्रश्नों और टिप्पणियों का स्वागत करते हैं!
कृपया संपर्क करें:
1-888-404-8773

Major.Projects@pse.com
