16 इंच की प्राकृतिक गैस लाइन को टोल्ट करें
चरण 1 पूर्ण

प्रोजेक्ट का अवलोकन

प्राकृतिक गैस की बढ़ती मांग के कारण, पूर्वोत्तर किंग काउंटी की सेवा करने वाली पीएसई की 8 इंच की उच्च दबाव वाली प्राकृतिक गैस लाइन ठंड के दिनों में अपनी क्षमता के करीब है, जब लोग गर्म रहने के लिए अधिक ऊर्जा का उपयोग करते हैं। सिस्टम की क्षमता की कमी वुडिनविले, बोथेल, केनमोर, किर्कलैंड और अनिगमित किंग काउंटी क्षेत्रों में 27,000 से अधिक आवासीय, वाणिज्यिक और औद्योगिक ग्राहकों को मज़बूती से सेवा देने के लिए पर्याप्त दबाव में प्राकृतिक गैस की आपूर्ति करने की हमारी क्षमता को प्रभावित करती है।

क्षेत्र में प्राकृतिक गैस प्रणाली की विश्वसनीयता बनाए रखने और यह सुनिश्चित करने के लिए कि हम अपने ग्राहकों को भरोसेमंद सेवा प्रदान करना जारी रख सकें, PSE ने 2015 में पूर्वोत्तर किंग काउंटी में प्राकृतिक गैस प्रणाली को अपग्रेड करना शुरू किया। चरण 1 और 2 के दायरे में लगभग चार मील की 16 इंच की उच्च दबाव वाली प्राकृतिक गैस पाइपलाइन का निर्माण करना और एक ऐसी सुविधा शामिल है जहां प्राकृतिक गैस का मीटर लगाया जाता है, दबाव कम किया जाता है, और मर्कैप्टन नामक एक मजबूत गंध के साथ इंजेक्ट किया जाता है, जो गैस को इसकी परिचित सड़े हुए अंडे की गंध देता है। इस परियोजना का पहला चरण 2018 में पूरा हुआ था। पूर्ण चरण और भविष्य की तारीख के लिए योजनाबद्ध अतिरिक्त कार्य के विवरण के लिए नीचे देखें।

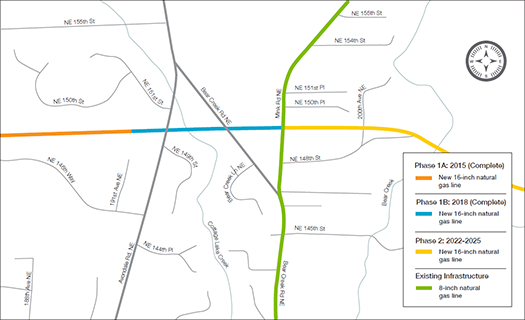

प्रोजेक्ट टाइमलाइन:

  • चरण 1 - पूर्ण
    मिंक रोड एनई और 155 वें एवेन्यू एनई के बीच मौजूदा एसपीयू यूटिलिटी कॉरिडोर के साथ 2.8 मील की 16 इंच की प्राकृतिक गैस पाइपलाइन का निर्माण। इस चरण का निर्माण 2015 में शुरू हुआ था। शेष 1,800 फीट का निर्माण जून 2018 में शुरू हुआ।

  • फेज 2
    216 वें एवेन्यू एनई और मिंक रोड एनई के बीच मौजूदा एसपीयू यूटिलिटी कॉरिडोर के साथ 1.2 मील की 16 इंच की प्राकृतिक गैस पाइपलाइन का निर्माण, जहां यह चरण 1 में निर्मित पाइपलाइन के सेगमेंट से जुड़ेगा। इस चरण में एक नए गेट स्टेशन का निर्माण भी शामिल है। इस चरण के लिए निर्माण की योजना 2022 के लिए बनाई गई है और समय मौजूदा विकास पूर्वानुमानों पर आधारित है।

  • फेज 3
    चूंकि क्षेत्र में विकास जारी है, विश्वसनीयता सुनिश्चित करने के लिए हमारी दीर्घकालिक योजना में तीसरे चरण की संभावना है। तीसरा चरण 155 वें एवेन्यू एनई और 132 वें एवेन्यू एनई के बीच टोल्ट यूटिलिटी कॉरिडोर के साथ लगभग 1.9 मील की दूरी पर चलेगा। हम अगले कई दशकों में क्षेत्र में जनसंख्या वृद्धि, प्राकृतिक गैस के उपयोग, साथ ही भविष्य में योजनाबद्ध आवासीय और वाणिज्यिक विकास की निगरानी करना जारी रखेंगे ताकि हमें यह निर्धारित करने में मदद मिल सके कि हमारे ग्राहकों के लिए तीसरा चरण कब आवश्यक है। वर्तमान उच्च-स्तरीय नियोजन अनुमानों से पता चलता है कि यह कार्य 2033 के आसपास होगा।


टॉल्ट कॉरिडोर में निर्माण प्रभावों को कम करना और इसका उपयोग करने वाले लोगों के लिए जितना संभव हो उतना हमारा लक्ष्य है। हमारी निर्माण पद्धति को प्राकृतिक आवास और आस-पास के आर्द्रभूमि के साथ-साथ गलियारे पर पड़ने वाले प्रभावों को कम करने के लिए चुना गया था। निर्माण के प्रत्येक चरण के पूरा होने के बाद, हम धीरे-धीरे गलियारे को उसकी मूल स्थिति में वापस ला देंगे।
