अंडरग्राउंड इलेक्ट्रिक केबल रिप्लेसमेंट प्रोग्राम

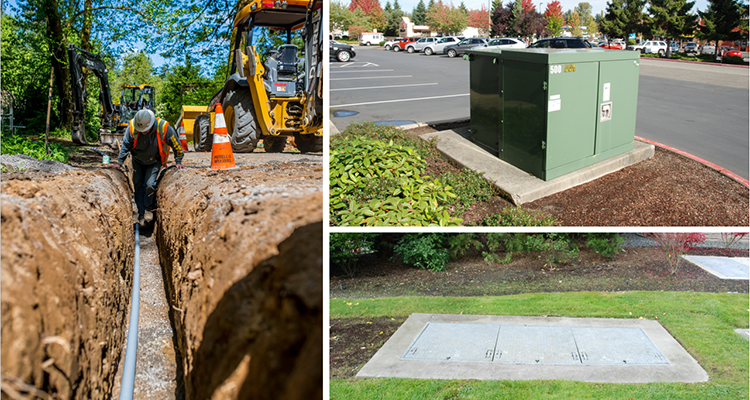

चित्र: अंडरग्राउंड केबल स्थापित करने वाले क्रू (बाएं)। सामान्य भूमिगत वितरण केबल पैड-माउंट ट्रांसफॉर्मर (ऊपर दाएं) और पुल वॉल्ट (नीचे दाएं) के उदाहरण।
प्रोजेक्ट अपडेट
2025 में, हम अपने सेवा क्षेत्र में लगभग 100 मील इलेक्ट्रिक केबल को बदलने का अनुमान लगाते हैं।
हमसे संपर्क करें
हम आपके प्रश्नों और टिप्पणियों का स्वागत करते हैं। कृपया संपर्क करें:
स्टेफ़नी पावर
संचार समन्वयक, पोटेल्को, इंक.
(253) -307-5601
sjpower@potelco.net
प्रोजेक्ट का अवलोकन
हमारे इलेक्ट्रिक ग्राहकों को सुरक्षित और विश्वसनीय ऊर्जा देने के लिए चल रहे प्रयास में, PSE हमारे सेवा क्षेत्र में पुराने भूमिगत विद्युत केबलों को बदलने के लिए साल भर काम करता है। केबल रेमेडिएशन प्रोग्राम (CRP) आवासीय क्षेत्रों में भूमिगत विद्युत केबल विफलताओं की बढ़ती संख्या के जवाब में शुरू किया गया था, जिससे हमारे ग्राहकों के लिए परेशानी हो रही थी। हमारा कार्यक्रम सक्रिय रूप से हमारे भूमिगत केबलों के प्रदर्शन पर नज़र रखता है, जो उनके उपयोगी जीवन के अंत में आते हैं, आमतौर पर 20 साल, और उन्हें बदल देता है, जिसके परिणामस्वरूप इन केबलों के ग्राहकों के लिए बिजली की कमी कम होती
है।1990 में कार्यक्रम की शुरुआत के बाद से, हमने भूमिगत केबल की विफलता के परिणामस्वरूप बिजली की कटौती में उल्लेखनीय कमी देखी है। जुलाई 2015 से, केबल की खराबी के कारण आउटेज में सालाना 50% की कमी आई है
।केबल विफलता इतिहास डेटा और वर्तमान केबल स्थितियों के आधार पर हर साल CRP परियोजनाओं का निर्धारण किया जाता है। PSE का इलेक्ट्रिक सर्विस पार्टनर, Potelco, Inc., प्रत्येक केबल प्रोजेक्ट इंस्टॉलेशन के प्रोजेक्ट प्रबंधन, इंजीनियरिंग, निर्माण और गुणवत्ता नियंत्रण के लिए जिम्मेदार है
।आपके क्षेत्र की परियोजनाएँ
विशिष्ट केबल प्रतिस्थापन परियोजनाओं के बारे में अधिक जानकारी के लिए, कृपया Potelco के CRP इंटरेक्टिव मानचित्र potelcoelectricalupgrades.com पर जाएं.

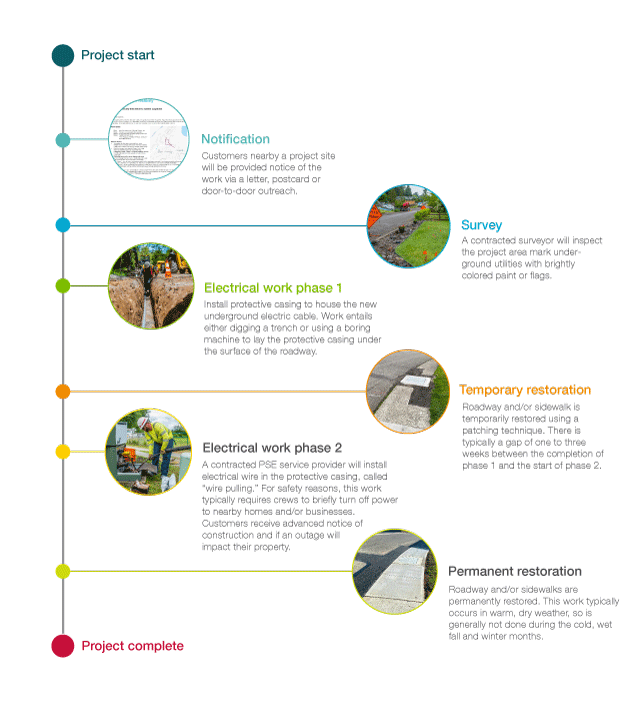

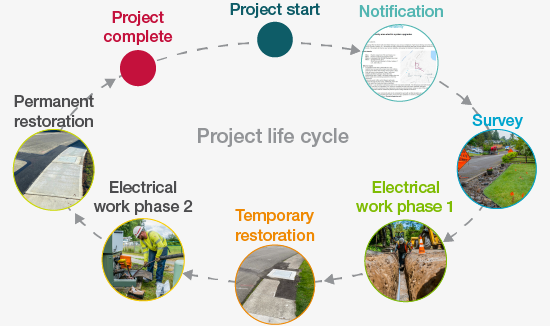

निर्माण के दौरान आप क्या उम्मीद कर सकते हैं:
-
निर्माण से पहले
निर्माण से पहले:
- यदि आपके पड़ोस के लिए एक केबल प्रतिस्थापन परियोजना की योजना बनाई गई है, तो आस-पास के ग्राहकों को एक पत्र या पोस्टकार्ड के माध्यम से काम की अग्रिम सूचना दी जाएगी।
- इस काम की तैयारी के लिए, चालक दल पड़ोस में होंगे, परियोजना क्षेत्र का सर्वेक्षण करेंगे और भूमिगत उपयोगिताओं को चमकीले रंग के पेंट या झंडों से चिह्नित करेंगे।
- यदि आपकी संपत्ति CRP परियोजना से सीधे प्रभावित होती है, तो पोटेल्को के प्रतिनिधि संपत्ति के संभावित प्रभावों के बारे में अग्रिम सूचना देंगे। संपत्ति के प्रभावों के उदाहरणों में अवरुद्ध ड्राइववे एक्सेस, आपकी संपत्ति पर उपयोगिता सुविधा तक पहुंचना या संभावित लैंडस्केपिंग संशोधन शामिल हो सकते हैं। यदि आप घर पर नहीं हैं, जब पोटेल्को के प्रतिनिधि वहां रुकते हैं, तो वे संपर्क बिंदु सहित अधिक जानकारी के साथ आपके दरवाजे पर एक नोटिस छोड़ देंगे ।
-
निर्माण के दौरान
निर्माण के दौरान:
निर्माण कई चरणों में होता है।
-
इलेक्ट्रिक कार्य के चरण 1 में नए भूमिगत केबल को रखने के लिए सुरक्षात्मक आवरण स्थापित करने की आवश्यकता होती है।
- काम में या तो खाई खोदना या सड़क की सतह के नीचे सुरक्षात्मक आवरण, जिसे नाली कहा जाता है, को बिछाने के लिए एक उबाऊ मशीन का उपयोग करना पड़ता है। चूँकि बोरिंग विधि का आम तौर पर फुटपाथ, सड़क मार्ग और/या आस-पास की वनस्पतियों पर कम प्रभाव पड़ता है, इसलिए जब भी संभव हो हम बोरिंग विधि का उपयोग करते हैं।
- संकेत, ट्रैफ़िक कोन और/या ट्रैफ़िक कंट्रोल फ़्लैगर वाहनों और पैदल चलने वालों को कार्य क्षेत्र के माध्यम से सुरक्षित रूप से मार्गदर्शन करेंगे। जब भी संभव हो हम ड्राइववे तक पहुंच बनाए रखने के लिए काम करेंगे। यदि ऐक्सेस अस्थायी रूप से अवरुद्ध है, तो हम आवश्यकतानुसार संपत्ति के मालिकों के साथ समन्वय करेंगे ।
- काम के घंटों के दौरान ट्रकों और भारी मशीनरी से शोर होने की संभावना है. कार्य क्षेत्र में
- कुछ कर्बसाइड पार्किंग प्रभावित हो सकती है। यदि ऐसा है, तो कार्य शुरू होने से पहले कार्य क्षेत्र में “नो पार्किंग” चिन्ह लगाए जाएंगे ।
- हम पूरी कोशिश करते हैं कि आसपास की वनस्पतियों पर पड़ने वाले प्रभावों को कम किया जाए। यदि आपकी संपत्ति पर वनस्पति खराब हो जाती है, तो हम परियोजना निर्माण के बाद वनस्पतियों को फिर से लगाने के लिए आपके साथ समन्वय करेंगे ।
- हमारा काम आपके पड़ोस की सेवा करने वाली मुख्य भूमिगत केबल को बदलना है, आम तौर पर घरों या व्यवसायों के लिए व्यक्तिगत सेवाओं के लिए नहीं। यदि किसी घर या व्यवसाय की लाइन को बदलने की आवश्यकता है, तो पोटेल्को के कर्मचारी ग्राहकों को उनकी संपत्ति पर होने वाले काम के बारे में अग्रिम सूचना देंगे ।
- अस्थायी सड़क और/या फुटपाथ का जीर्णोद्धार: जैसे-जैसे हम काम के चरण 1 में आगे बढ़ते हैं, आपको सड़क और/या फुटपाथ पर अस्थायी पैच दिखाई दे सकते हैं। ये अस्थायी पैच तब तक बने रहेंगे जब तक कि हमारे सर्विस पार्टनर, AA Asphalting, Inc. का एक क्रू, काम के दूसरे चरण के पूरा होने के बाद अंतिम सड़क और/या फुटपाथ की बहाली को पूरा नहीं कर लेता ।
- इलेक्ट्रिक वर्क के दूसरे चरण में सुरक्षात्मक आवरण में नई इलेक्ट्रिक केबल स्थापित करना और ग्राहकों को नए उपकरणों से जोड़ना शामिल है। आमतौर पर चरण 1 के पूरा होने और चरण 2 की शुरुआत के बीच एक से तीन सप्ताह का अंतराल होता है।
- नई केबल को विभिन्न पहुंच बिंदुओं पर नए सुरक्षात्मक आवरण के माध्यम से खींचा जाता है। आपको प्रोजेक्ट रूट पर नए केबल को ले जाने वाले बड़े ट्रक दिखाई देंगे ।
- ग्राहकों को नए उपकरणों से सुरक्षित रूप से जोड़ने के लिए, कुछ ग्राहकों को इस काम के हिस्से के रूप में अस्थायी रूप से नियोजित पावर आउटेज का अनुभव होगा। सभी प्रभावित ग्राहकों को पहले से नियोजित पावर आउटेज विवरण के बारे में सूचित किया जाएगा. आउटेज की अवधि आम तौर पर आठ घंटे तक होती है।
-
इलेक्ट्रिक कार्य के चरण 1 में नए भूमिगत केबल को रखने के लिए सुरक्षात्मक आवरण स्थापित करने की आवश्यकता होती है।
-
निर्माण के बाद
निर्माण के बाद:
- अंतिम सड़क और/या फुटपाथ की बहाली AA Asphalting, Inc. के एक दल द्वारा पूरी की जाती है, अंतिम बहाली अनुसूची मौसम, अनुमति और चालक दल की उपलब्धता पर निर्भर करती है। आमतौर पर, स्थायी बहाली वसंत और गर्मियों में होती है, जब मौसम गर्म और शुष्क होता है ।
