Программа замены подземных электрических кабелей
На фото: экипажи, прокладывающие подземный кабель (слева). Примеры типичного подземного распределительного кабеля: трансформатор, монтируемый на подставке (вверху справа) и тяговое хранилище (внизу справа).
Обновление проекта
В 2025 году мы планируем заменить около 100 миль электрического кабеля в зоне обслуживания.
Свяжитесь с нами
Мы будем рады вашим вопросам и комментариям. Пожалуйста, свяжитесь с:
Стефани Пауэр
Координатор по коммуникациям, Potelco, Inc.
(253) -307-5601
sjpower@potelco.net
Обзор проекта
Постоянно стремясь обеспечить наших потребителей электроэнергии безопасным и надежным энергоснабжением, компания PSE круглый год работает над заменой устаревших подземных электрических кабелей в зоне обслуживания. Программа восстановления кабелей (CRP) была инициирована в связи с растущим количеством повреждений подземных электрических кабелей в жилых районах, что привело к перебоям в подаче электроэнергии для наших клиентов. Наша программа активно отслеживает эксплуатационные характеристики наших подземных кабелей, срок службы которых истекает (обычно 20 лет), и заменяет их, что позволяет сократить количество перебоев в подаче электроэнергии для клиентов,
обслуживаемых этими кабелями.С момента запуска программы в 1990 году мы наблюдаем значительное сокращение перебоев в подаче электроэнергии в результате повреждения подземных кабелей. С июля 2015 года количество отключений из-за повреждений кабелей ежегодно сокращается на 50%
.Проекты CRP определяются каждый год на основе исторических данных о неисправностях кабелей и текущего состояния кабелей. Партнер PSE по электроснабжению, компания Potelco, Inc., отвечает за управление проектами, проектирование, строительство и контроль качества каждой кабельной прокладки
.Проекты в вашем регионе
Для получения дополнительной информации о конкретных проектах по замене кабелей посетите интерактивную карту Potelco CRP potelcoelectricalupgrades.com.
Чего вы можете ожидать во время строительства:
-

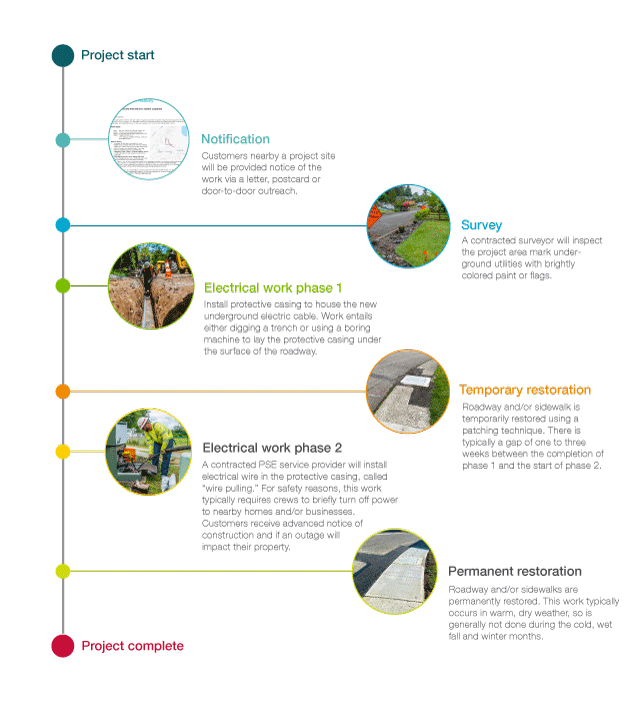

До начала строительства
До начала строительства:
- Если в вашем районе запланирован проект по замене кабелей, ближайшие клиенты будут заранее уведомлены о работе письмом или почтой.
- Чтобы подготовиться к этим работам, бригады будут осматривать окрестности и осматривать территорию проекта и маркировать подземные коммуникации яркой краской или флагами.
- Если проект CRP непосредственно затрагивает вашу собственность, представители Potelco заблаговременно уведомят вас о потенциальном воздействии на недвижимость. Примеры воздействия на недвижимость могут включать блокировку подъездной дороги, использование сервитута на вашем участке или возможные изменения ландшафтного дизайна. Если вас не будет дома, когда представители Potelco зайдут, они оставят на вашей двери объявление с дополнительной информацией, включая контактное лицо.
-
Во время строительства
Во время строительства:

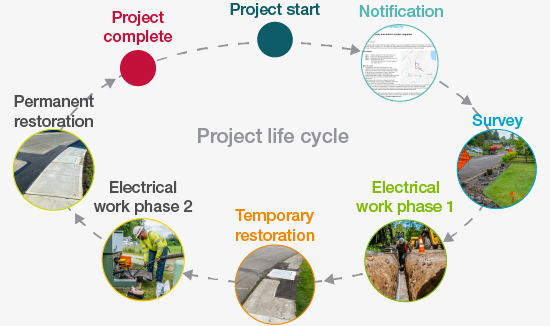

Строительство происходит в несколько этапов.
-
Первый этап электромонтажных работ предусматривает установку защитного кожуха для размещения нового подземного кабеля.
- Работы включают рытье траншеи или использование бурового станка для прокладки защитного кожуха, называемого каналом, под поверхностью дорожного полотна. Поскольку метод бурения, как правило, оказывает меньшее воздействие на тротуар, проезжую часть и/или близлежащую растительность, мы по возможности используем этот метод бурения.
- Знаки, дорожные конусы и/или флажки управления дорожным движением позволят транспортным средствам и пешеходам безопасно перемещаться по рабочей зоне. Мы постараемся по возможности обеспечить доступ к подъездным путям. Если доступ будет временно заблокирован, при необходимости мы свяжемся с владельцами недвижимости .
- В рабочее время грузовики и тяжелая техника, скорее всего, будут шуметь. В
- рабочей зоне могут быть повреждены некоторые парковочные места у обочины. В таком случае перед началом работ в рабочей зоне будут установлены знаки, запрещающие парковку.
- Мы делаем все возможное, чтобы свести к минимуму воздействие на окружающую растительность. Если на вашем участке нарушена растительность, мы согласуем с вами вопрос о пересадке растительности после завершения строительства объекта .
- Наша работа заключается в замене основного подземного кабеля, обслуживающего ваш район, а не отдельных линий, ведущих к домам или предприятиям. Если линия, ведущая к дому или предприятию, нуждается в замене, бригады Potelco заблаговременно уведомят клиентов о работах, выполняемых на их территории .
- Временное восстановление дорог и/или тротуаров: по мере выполнения первого этапа работ вы можете заметить временные пятна на дороге и/или тротуаре. Эти временные накладки будут действовать до тех пор, пока бригада нашего сервисного партнера, компании AA Asphalting, Inc., не завершит окончательное восстановление дороги и/или тротуара после завершения второго этапа работ .
- Второй этап электромонтажных работ включает установку нового электрического кабеля в защитный кожух и подключение клиентов к новому оборудованию. Обычно между завершением этапа 1 и началом этапа 2 проходит от одной до трех недель.
- Новый кабель протягивается через новый защитный кожух в различных точках доступа. По маршруту проекта вы увидите большие грузовики, перевозящие новый кабель.
- Для безопасного подключения клиентов к новому оборудованию в рамках этой работы некоторые клиенты столкнутся с временным плановым отключением электроэнергии. Все пострадавшие клиенты будут заранее уведомлены о планируемом отключении электроэнергии. Перебои обычно длятся до восьми часов.
-
Первый этап электромонтажных работ предусматривает установку защитного кожуха для размещения нового подземного кабеля.
-
После строительства
После строительства:
- Окончательное восстановление дорог и/или тротуаров выполняется бригадой компании AA Asphalting, Inc. Окончательный график восстановления зависит от погодных условий, разрешений и наличия экипажа. Как правило, окончательное восстановление происходит весной и летом, когда погода более теплая и сухая.
