मुख्य सामग्री पर जाएं

आपके धैर्य के लिए धन्यवाद। हम रात भर तेज हवाओं से प्रभावित ग्राहकों को बिजली बहाल करने के लिए काम कर रहे हैं और पूरी ताकत से काम कर रहे हैं। हम बिजली की कमी के कारण होने वाले तनाव और व्यवधान को समझते हैं। मौसम शुरू होने के बाद से ही हमारे कर्मचारी कड़ी मेहनत कर रहे हैं और वे तब तक काम करते रहेंगे जब तक कि सभी ग्राहक बहाल नहीं हो जाते।

मेरी शक्ति कब वापस आ रही है?

बिजली बहाल करने के अलावा, हमारे पास क्षेत्र में टीमें हैं जो नुकसान की सीमा का आकलन करने और मरम्मत करने की आवश्यकता का आकलन करने पर केंद्रित हैं। जैसे ही हमने बहाली के समय का अनुमान लगाया है, उन्हें यहां अपडेट किया जाएगाpse.com/ouagemap। हम समझते हैं कि बिना शक्ति के रहना कितना मुश्किल है और हम आपको आश्वस्त करना चाहते हैं कि हमारे कर्मचारी तब तक मैदान में रहेंगे जब तक कि हर ग्राहक को बिजली बहाल नहीं हो जाती।

अधिक जानकारी के लिए PSE के अलर्ट और एडवाइजरी पेज पर जाएं:pse.com/alerts।


alert


सुरक्षा पहले। कभी भी गिरी हुई बिजली लाइनों को 35 फीट के अंदर न छुएं और न ही जाएं क्योंकि वे सक्रिय हो सकती हैं। PSE को यहां कॉल करें1-888-225-5773या911समस्याओं की रिपोर्ट करने के लिए।

पावर आउटेज को ऑनलाइन रिपोर्ट करें और ट्रैक करें

  • ऑनलाइन आउटेज रिपोर्टिंग:pse.com/outage
  • आउटेज मैप:pse.com/outagemap
  • PSE मोबाइल ऐप:pse.com/app
  • आउटेज की सामान्य जानकारी के लिए, देखें:pse.com/advisories
  • आउटेज की तैयारी के सुझावों के लिए, देखें:pse.com/storm



इंटरकनेक्शन के लिए फॉस कॉर्नर सबस्टेशन अपग्रेड

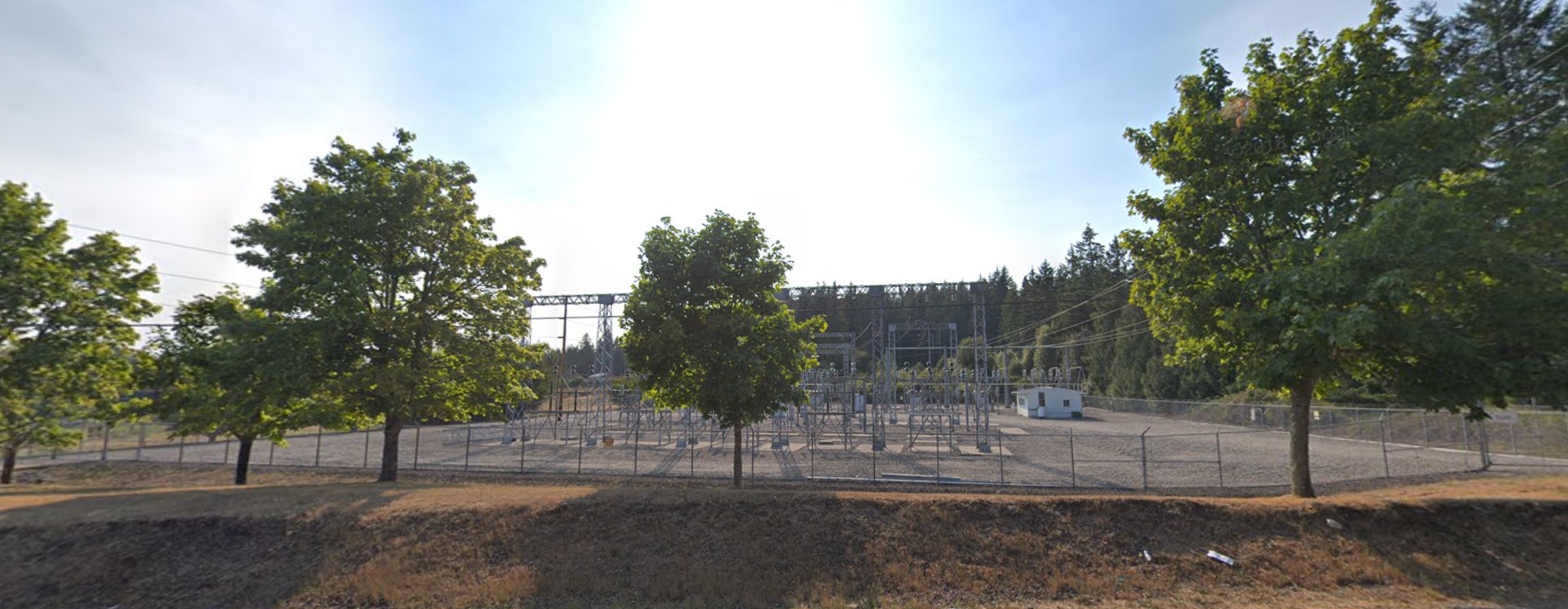

Foss Corner substation

प्रोजेक्ट का अवलोकन

पुजेट साउंड एनर्जी किट्सप काउंटी के फॉस कॉर्नर सबस्टेशन पर संभावित उन्नयन का मूल्यांकन कर रही है। ब्राइटनाइट पावर के साथ जुड़ने के लिए फॉस कॉर्नर सबस्टेशन अपग्रेड की आवश्यकता होगीएजेट बैटरी एनर्जी स्टोरेज सिस्टम(BESS) परियोजना जो सबस्टेशन के निकट स्थित होगी। Agate BESS अनुमति प्रक्रिया से गुजर रहा है और अभी तक एक स्वीकृत परियोजना नहीं है।

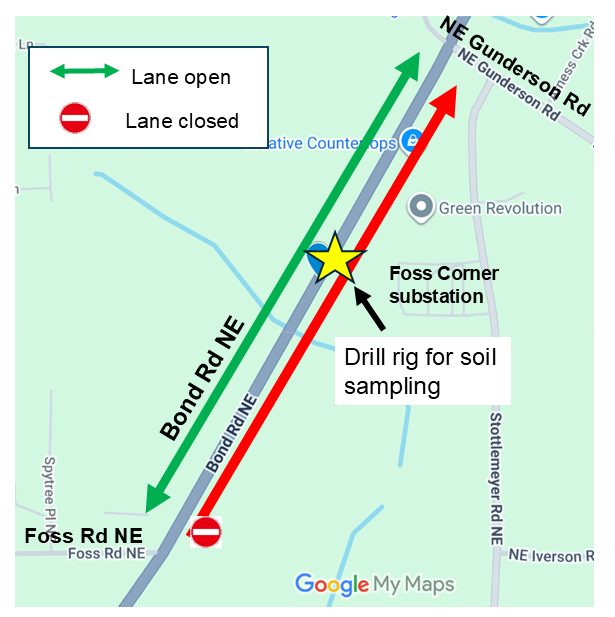

मिट्टी का नमूना लेना — 10 सितंबर रात को
इंटरकनेक्शन अनुरोध के तकनीकी विश्लेषण के हिस्से के रूप में, हमें फॉस कॉर्नर सबस्टेशन के पास की जमीनी स्थितियों को समझना होगा। क्रू बॉन्ड रोड पर सबस्टेशन के पास मिट्टी के नमूने एकत्र करने की योजना बना रहे हैं। पूर्वोत्तर गुरुवार, 10 सितंबर को रात 8 बजे से शुक्रवार, 11 सितंबर को सुबह 6 बजे तक क्योंकि इस काम के लिए बॉन्ड रोड पर लेन बंद करने की आवश्यकता होती है, यातायात के प्रभावों को कम करने और सुरक्षा में सुधार करने के लिए चालक दल रात में काम करेंगे।

फॉस कॉर्नर सबस्टेशन पर संभावित अपग्रेड
यदि इंटरकनेक्शन संभव है, तो PSE फॉस कॉर्नर सबस्टेशन को अपग्रेड करेगा। हम आशा करते हैं कि यह काम करेगा:

  • मौजूदा बाड़ के अंदर सबस्टेशन का पुनर्निर्माण करें, जिसमें ब्रेकर, टावर, स्विच, एक कंट्रोल हाउस और संबंधित उपकरण शामिल हैं
  • नए सबस्टेशन कॉन्फ़िगरेशन को समायोजित करने के लिए सबस्टेशन इंफ्रास्ट्रक्चर और ट्रांसमिशन लाइनों को स्थानांतरित और पुन: उन्मुख करें
  • BESS प्रोजेक्ट और हमारे इलेक्ट्रिक ग्रिड के बीच कितनी ऊर्जा प्रवाहित होती है, यह मापने के लिए मीटरिंग स्थापित करें

अगले चरण
PSE अभी भी फ़ॉस कॉर्नर सबस्टेशन अपग्रेड के लिए डिज़ाइन और अनुमति के चरण में है, जिसे इंटरकनेक्शन की तैयारी के लिए काम करना आवश्यक है। यदि एगेट बीईएसएस को मंजूरी दी जाती है, तो हम फॉस कॉर्नर सबस्टेशन में सुधार के लिए डिजाइनों को अंतिम रूप देंगे। फॉस कॉर्नर सबस्टेशन पर निर्माण 2027 के अंत में शुरू हो सकता है और लगभग एक साल तक चल सकता है। फिर, सबस्टेशन एगेट बेस प्रोजेक्ट से जुड़ने के लिए तैयार होगा। यह शेड्यूल बदल सकता है, और हम आपको अपडेट करते रहेंगे।

प्रश्न?
यदि आपके पास फॉस कॉर्नर सबस्टेशन पर हमारे काम के बारे में कोई प्रश्न हैं, तो कृपया हमसे 1-888-404-8773 पर संपर्क करें औरMajorProjects@pse.com। यदि Agate BESS प्रोजेक्ट के बारे में आपके कोई प्रश्न हैं, तो कृपया BrightNight Power पर जाएंवेबसाइटअधिक जानने के लिए और उनसे संपर्क करने के लिए।
