Обновление проекта

Проект компании PSE Greenwater Tap продолжает развиваться. В настоящее время мы находимся на стадии планирования и проектирования новой линии электропередач протяженностью несколько миль, которая будет проходить под землей вдоль шоссе 410. Тем временем мы вносим другие улучшения в систему, необходимые для модернизации территории Greenwater

.

Электростанция Crystal Mountain, строительство которой было завершено в 2025 году, успешно обеспечивает резервное электроснабжение горнолыжного курорта Кристал-Маунтин и клиентов Greenwater.


Обзор проекта

Мы гордимся тем, что обслуживаем Greenwater и продолжаем строить и обслуживать электрическую инфраструктуру, включая модернизацию линий электропередач, распределительных линий и подстанций. В совокупности эти проекты повышают надежность работы клиентов в районах Гринуотер и Кристал-Маунтин за счет улучшения доступа бригад по техническому обслуживанию и ремонту, переноса инфраструктуры из зон размыва, повышения производительности системы в ненастную погоду и чрезвычайных ситуациях и усилению защиты от перебоев в работе,

связанных с деревьями.

По мере выполнения этой работы PSE будет продолжать предоставлять сообществу обновленную информацию. Мы уведомим жителей и предприятия, расположенные вблизи проектной зоны, до начала строительства. Мы стремимся завершить работы с минимальными перерывами.


Свяжитесь с нами

Мы будем рады вашим вопросам и комментариям! Пожалуйста, свяжитесь с:

1-888-404-8773

MajorProjects@pse.com

Текущий проект

Кран для зеленой воды:

White River and poles along the highway

Существующие линии электропередач вдоль шоссе 410 возле Белой реки

В настоящее время мы планируем и проектируем модернизацию крана Greenwater, который обеспечивает электроэнергией населенные пункты Гринуотер и Кристал-Маунтин. Мы планируем проложить около 9,9 миль новой линии электропередач (34,5 кВ) под землей вдоль шоссе 410 через государственный парк Федеративный лес и Гринуотер. Затем мы демонтируем существующие линии электропередач (55 кВ), которые в настоящее время расположены на южной стороне реки Белая.

Статус:


Завершенная работа

Генераторная станция «Кристал Маунтин»:

В рамках этого проекта, завершенного в 2025 году, было установлено оборудование для обеспечения резервного электроснабжения Greenwater и Crystal Mountain Resort.

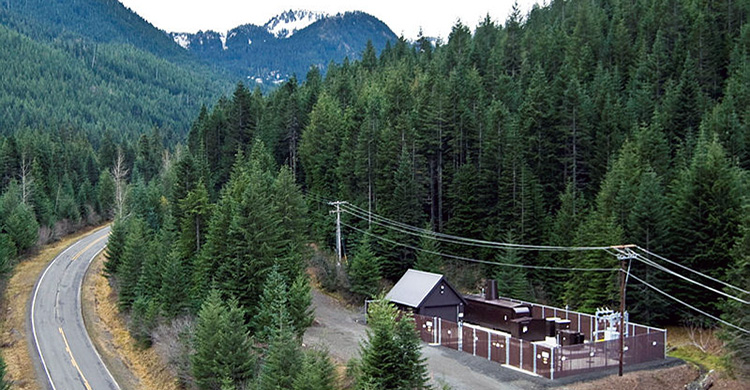

Crystal Mountain Generating Station

Генераторная станция Кристал-Маунтин

Мы модернизировали электростанцию Crystal Mountain, дизельную электростанцию мощностью 2,5 МВт, которая обеспечивает резервное питание горнолыжного курорта Кристал-Маунтин. Во время простоя или планового технического обслуживания станция может работать как микросеть, независимая от основной электрической системы, и обеспечивать бесперебойное электроснабжение клиентов без перерывов в обслуживании

.

Другие реализованные проекты:

  • Под землей протяженностью около 3 миль распределительной линии от шоссе 410 до Кристал-Маунтин (2021 г.)
  • Модернизировано около 2 миль линии с помощью древесной проволоки (2019 г.)
  • Переместил существующую линию 34 кВ из поймы (2015 г.)
  • Модернизированные участки существующей воздушной распределительной линии (2013 г.)
  • Заменены устаревшие опоры электропередач (2010 г.)
