이사쿠아 지역 신뢰성 및 용량 개선
프로젝트 업데이트
현재 프로젝트 설계 및 허가 단계에 있습니다.2026년 봄에 배전선 건설을 시작하고 2026년 여름에 변전소 건설을 시작할 계획입니다.2027년 가을에는 변전소 건설을 완료하고 새 변전소에 활력을 불어넣을 것으로 예상됩니다
.공개 의견 수렴 기간: 2026-2/4/2026년
신청 통지 및 SEPA 선택적 DNS 프로세스 결정에 대한 의견 수렴 기간은 2026년 1월 21일부터 2월 4일 오후 4시까지 14일입니다.의견을 남기고 싶은 사람은 누구나 아래 이메일을 통해 프로젝트 기획자에게 서면 의견을 제출할 수 있습니다.담당 공무원은 시기적절한 의견을 바탕으로 결정을 검토할 것입니다.요청 시 특정 제안에 대한 후속 기준 결정의 사본을 받을 수 있습니다.
이사콰시 프로젝트 플래너: 앤드류 러브, 어소시에이트 플래너, P.O. Box 1307, 워싱턴 주 이사쿠아 98027, (425) 837-3093, andrew.love@issaquahwa.gov
의견이나 질문에서 다음과 같은 관련 허가를 참조할 수 있습니다. SDP25-00012 (부지 개발), SEP25-00013 (SEPA), COM25-00003 (커뮤니티 미팅), PRJ24-00005 (일반 프로젝트
번호)프로젝트 개요

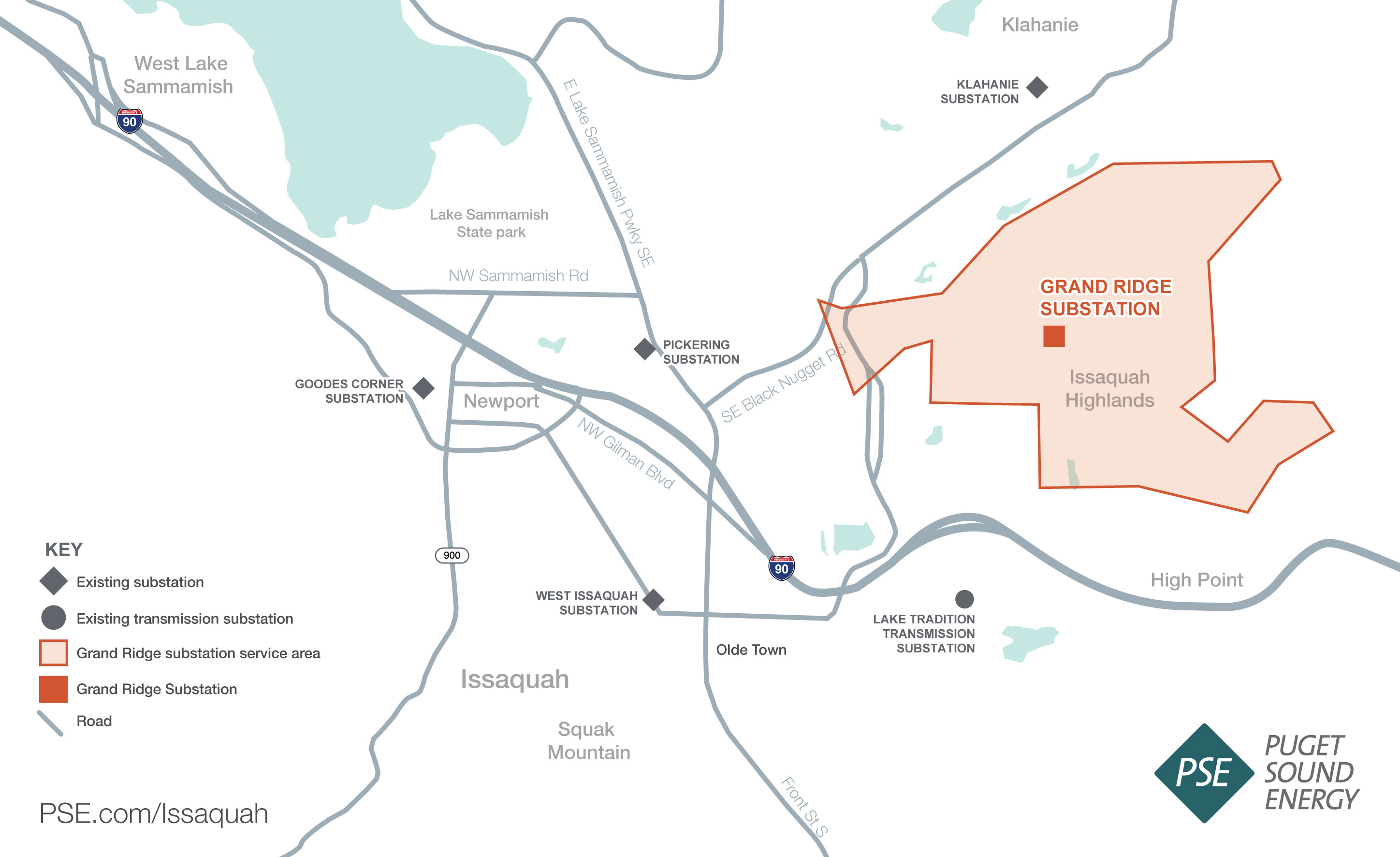

PSE는 가정과 기업에 보다 안정적인 에너지를 제공하고 전체 커뮤니티의 전기 용량을 늘리기 위해 Issaquah의 전력망을 업데이트하고 있습니다.

우리는 이사쿠아 하이랜드 지역에 그랜드 리지 (Grand Ridge) 라는 새로운 변전소를 건설할 예정입니다. 이 변전소는 지하 배전 시스템을 통해 전력을 공급할 것입니다.
Grand Ridge 변전소는 Issaquah의 전력망의 탄력성을 높이고 현재와 미래에 더 나은 서비스를 제공할 수 있게 해줄 것입니다.
이사쿠아 지역 신뢰성 및 용량 개선
프로젝트 개요
PSE는 최근 Issaquah 지역에 대한 전기 신뢰성 및 용량 연구를 완료했습니다.Issaquah는 인구가 급증하면서 고밀도 개발로 나아가고 있습니다.이는 더 많은 사람들이 더 많은 에너지를 사용하고 있다는 것을 의미하며, 이 모든 에너지를 소비하려면 추가 에너지 용량이 필요합니다.이사쿠아 지역의 용량을 개선하고 지원 인프라를 설치함으로써 PSE는 미래에도 안전하고 신뢰할 수 있는 전력을 지속적으로 제공할 수 있을 것입니다
.이 작업은 아직 초기 단계이므로 해당 지역의 PSE 직원과 계약업체가 현장 작업을 수행하는 모습을 볼 수 있습니다.여기에는 토양 테스트, 기존 인프라 조사, 식생 관리 등이 포함될 수
있습니다.프로젝트 설계 및 예비 허가 프로세스를 시작하고 있습니다.프로젝트 설계가 진행됨에 따라 커뮤니티를 계속 업데이트할 예정입니다
.이사쿠아 지역 신뢰성 및 용량 개선
프로젝트 개요
PSE는 최근 Issaquah 지역에 대한 전기 신뢰성 및 용량 연구를 완료했습니다.Issaquah는 인구가 급증하면서 고밀도 개발로 나아가고 있습니다.이는 더 많은 사람들이 더 많은 에너지를 사용하고 있다는 것을 의미하며, 이 모든 에너지를 소비하려면 추가 에너지 용량이 필요합니다.이사쿠아 지역의 용량을 개선하고 지원 인프라를 설치함으로써 PSE는 미래에도 안전하고 신뢰할 수 있는 전력을 지속적으로 제공할 수 있을 것입니다
.이 작업은 아직 초기 단계이므로 해당 지역의 PSE 직원과 계약업체가 현장 작업을 수행하는 모습을 볼 수 있습니다.여기에는 토양 테스트, 기존 인프라 조사, 식생 관리 등이 포함될 수
있습니다.프로젝트 설계 및 예비 허가 프로세스를 시작하고 있습니다.프로젝트 설계가 진행됨에 따라 커뮤니티를 계속 업데이트할 예정입니다
.이사쿠아 지역 신뢰성 및 용량 개선
프로젝트 개요
PSE는 최근 Issaquah 지역에 대한 전기 신뢰성 및 용량 연구를 완료했습니다.Issaquah는 인구가 급증하면서 고밀도 개발로 나아가고 있습니다.이는 더 많은 사람들이 더 많은 에너지를 사용하고 있다는 것을 의미하며, 이 모든 에너지를 소비하려면 추가 에너지 용량이 필요합니다.이사쿠아 지역의 용량을 개선하고 지원 인프라를 설치함으로써 PSE는 미래에도 안전하고 신뢰할 수 있는 전력을 지속적으로 제공할 수 있을 것입니다
.이 작업은 아직 초기 단계이므로 해당 지역의 PSE 직원과 계약업체가 현장 작업을 수행하는 모습을 볼 수 있습니다.여기에는 토양 테스트, 기존 인프라 조사, 식생 관리 등이 포함될 수
있습니다.프로젝트 설계 및 예비 허가 프로세스를 시작하고 있습니다.프로젝트 설계가 진행됨에 따라 커뮤니티를 계속 업데이트할 예정입니다
.

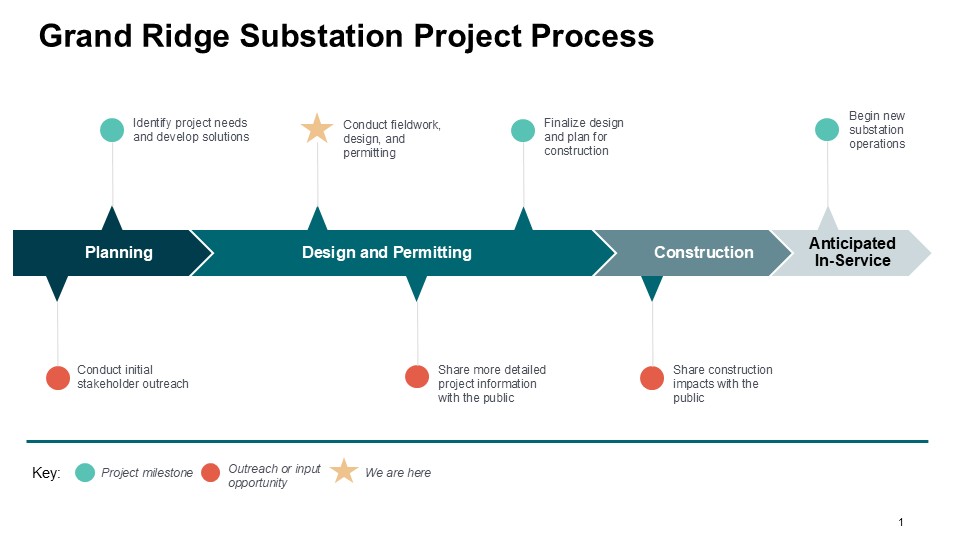

프로세스 및 타임라인
이 일정은 허가 및 공사 진행 상황에 따라 변경될 수 있습니다.프로젝트 업데이트를 다시 확인하거나 질문이 있는 경우 당사에 문의하십시오
.
