키티타스 산불 예방 및 전력망 강화 프로젝트

PSE는 전력망을 강화하고 산불 위험을 줄이며 고객의 연중 신뢰성을 개선하기 위해 키티타스 카운티에 투자하고 있습니다.향후 몇 년 동안 우리는 지역 인프라를 지원하고 에너지가 안전하게 흐르도록 하기 위한 프로젝트를 건설할

예정입니다.

Aerial view of undergrounding in Ronald
사진: 2025년 로날드의 지하 프로젝트.사진: 포텔코


키티타스 카운티에서 우리가 하고 있는 일

앞으로 몇 년 안에 키티타스 카운티 전역에서 일련의 산불 예방 및 복구 프로젝트를 완료할 예정입니다.대부분의 경우 공사는 몇 년에 걸쳐 단계적으로 진행됩니다

.
  • 새 지하 전력선을 설치하여 시스템 일부의 가공선을 교체하십시오.
  • 일부 노후된 오버헤드 장비를 교체하십시오.
  • 일부 지역에는 “트리 와이어" (스파크 방지에 도움이 되는 특수 코팅된 오버헤드 와이어) 를 설치하십시오.
  • 우리는 정기적으로 기둥, 전선 및 기타 장비를 점검 및 교체하고 전선에 너무 가깝게 자란 나무를 다듬습니다.또한 키티타스 카운티에 있는 대부분의 회로에는 향상된 전력선 설정 (EPS) 이 설치되어 있어 고객과 지역사회의 안전을 지킬 수

    있습니다.

    레질리언스란 무엇일까요?

    탄력성이 더 뛰어난 전력망은 폭풍이나 산불과 같은 스트레스 상황을 더 잘 견디고 신속하게 복구할 수 있는 전기 시스템입니다.그 의미는 다음과 같습니다.

    • 정전 횟수 감소
    • 더 빠른 복원
    • 산불 위험 감소
    • 장기적 신뢰성



    예정된 키티타스 프로젝트

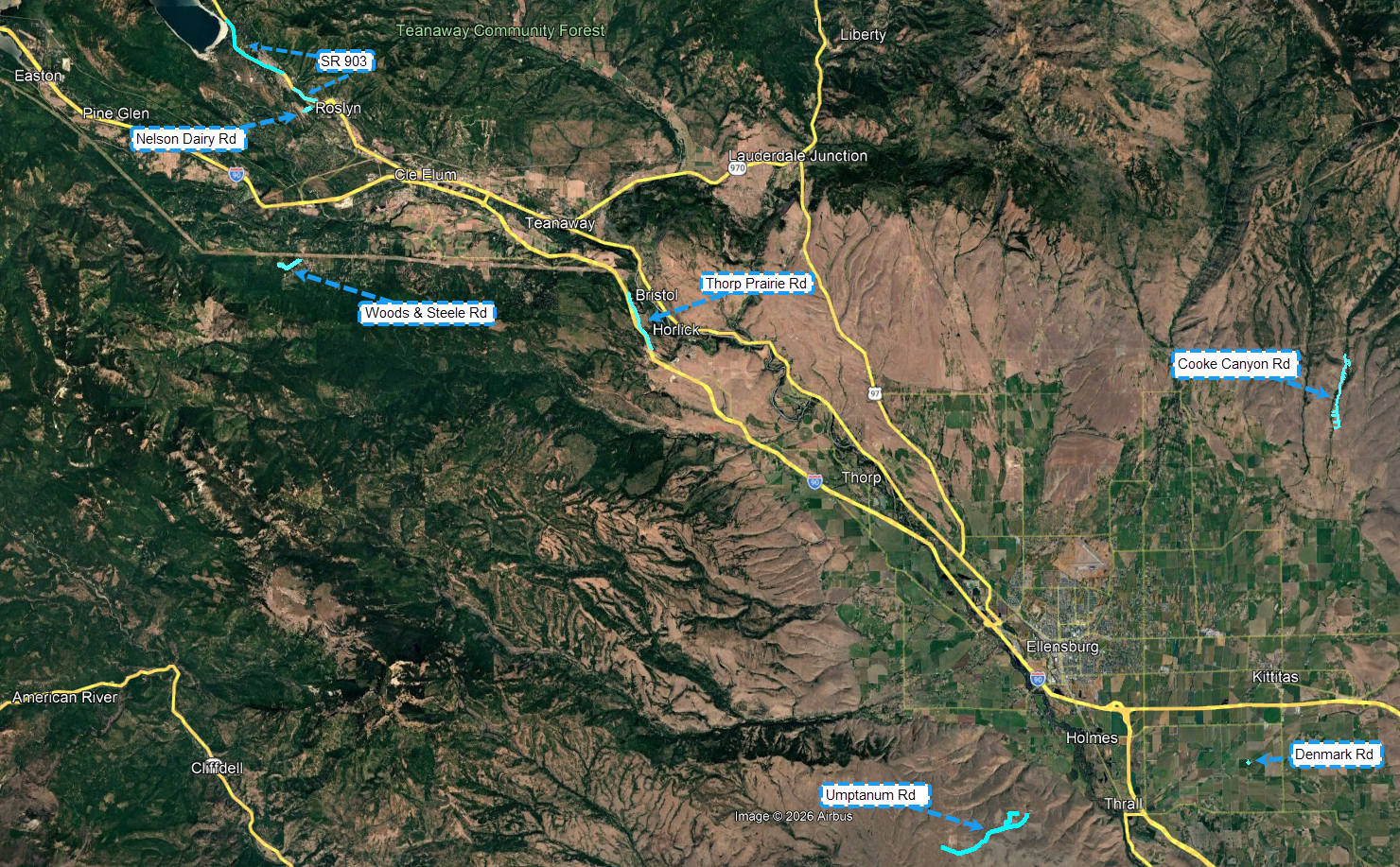

    All Kittitas projects in 2026 Roads

    이 지도는 향후 몇 년 동안 키티타스 카운티에서 계획된 지하 프로젝트를 보여줍니다.

    현재 모든 프로젝트는 설계 및 허가 단계에 있습니다.

    • 로널드의 903번 고속도로패트릭 마인 로드에서 워즈워스 루프 로드까지 약 2.5마일의 지하도로(지도를 보려면 클릭)(허용 시)
    • 로슬린의 903번 고속도로.SR 903번가와 N 8th St에서 팬 하우스 로드까지 약 0.83마일의 지하 도로가 있습니다.(지도를 보려면 클릭)(허용 시)
    • 엘렌스버그의 덴마크 로드2690 덴마크 로드에서 2420 덴마크 로드 서쪽까지 약 0.36마일의 지하(지도를 보려면 클릭)
    • 엘렌스버그의 쿡 캐니언 로드5711 쿡 캐니언 로드에서 9100 쿡 캐니언 로드까지 약 3.6마일의 지하(지도를 보려면 클릭)
    • 클레 엘룸의 소프 프레리 로드.키티타스 관개 운하 남쪽에서 6931 소프 프레리 로드 북쪽으로 약 1.84마일의 지하도가 있습니다.(지도를 보려면 클릭)
    • 클레 엘룸의 우즈와 스틸 로드노스 오브 우즈, 스틸 로드, 챈들러 로드에서 약 0.9마일1700 우즈와 스틸 로드로 가는 교차로(지도를 보려면 클릭)
    • 클레 엘럼의 넬슨 데어리 로드.2141 스위프트워터 닥터에서 550 호바트 로드까지 약 0.1마일의 지하 구간이 있습니다.(지도를 보려면 클릭)
    • 엘렌스버그의 움프타넘 로드.9323 움프타넘 로드에서 9621 움타넘 로드까지 약 2.1마일의 지하 도로(지도를 보려면 클릭)
    • 엘렌스버그의 움프타넘 로드.9621 움프타넘 로드에서 211 오버룩 로드까지 약 2.1마일의 지하 도로(지도를 보려면 클릭)

    작업 진행 상황, 허가, 날씨 및 기타 요인에 따라 일정이 변경될 수 있습니다.

    키티타스에서 완료된 프로젝트

    • 로슬린과 로널드의 903번 고속도로.작업의 첫 번째 단계에서 약 1.2마일의 와이어를 지하에 깔고 약 0.5마일의 오버헤드 와이어를 교체했습니다.
    • 엘렌스버그의 헌터 로드.약 1.5 마일의 철사를 지하화하고 초목 근처에 나무 철사를 설치했습니다.
    • 히악의 키켈루스 댐.I-90에서 키켈루스 댐까지 약 0.58마일의 지하에 있습니다.

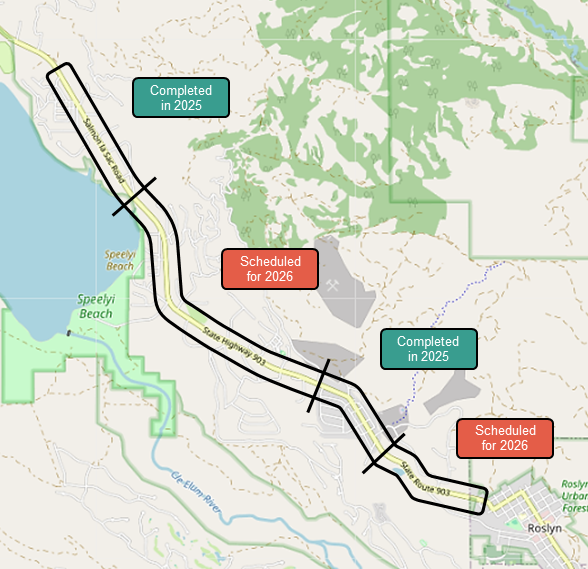

    Highway 903 construction phasing
    903번 고속도로의 프로젝트 지도.

    공사 중 기대할 수 있는 사항

    인근 지역 및 주변 또는 I-90, 97번 고속도로, 903번 고속도로와 같은 이동 경로를 따라 건설 활동을 볼 수 있습니다.예상할 수 있는 사항은 다음과 같습니다

    .
    • 공사로 인해 교통 지연 또는 우회가 발생할 수 있습니다.우회 경로를 따라가셔서 목적지까지 가는 데 약간의 여유를 두시기 바랍니다.
    • 경우에 따라 계획된 정전 일정을 잡고 영향을 받는 고객에게 미리 알려야 할 수도 있습니다.
    • 지하에 유틸리티를 설치하려면 승무원이 거리 또는 기타 지역을 파야 합니다.작업이 완료되면 해당 지역을 기존 상태로 복원할 예정입니다.
    • 일부 전선과 기둥은 그대로 유지됩니다.일부 프로젝트에서는 배전 전력선을 지하에 배치하고 기존 간선 배전선을 제거할 예정입니다.가능한 한 많은 기둥을 제거할 예정입니다.그러나 일부 전주에는 송전선이나 통신선과 같은 다른 유형의 가공선도 있습니다.이러한 선로와 기둥은 새 배전선을 지하에 설치한 후에도 그대로 유지됩니다
    • .
    • 공사 일정은 작업 진행 상황과 기상 조건에 따라 변경될 수 있습니다.계속 업데이트해 드리겠습니다.
    • 우리는 가능한 한 공사에 미치는 영향을 최소화하는 것을 목표로 합니다.기다려 주셔서 감사합니다
    • !

    사전 예방적 접근

    키티타스 카운티의 대부분은 높은 여름 기온, 낮은 습도, 강한 바람을 경험하므로 산불 위험이 높습니다.미국 서부 전역에서 이러한 위험이 커짐에 따라 PSE는 지역사회를 안전하게 지키기 위한 사전 조치를 취하고

    있습니다.
    • 건설 및 운영 모범 사례를 활용하여 화재 위험을 줄입니다.
    • 인프라 강화 및 현대화
    • 나뭇가지나 초목으로 인한 정전을 줄입니다.
  • 직원, 계약업체 및 지역사회의 안전을 최우선으로 합니다.
  • Trench and underground utilities in Ronald 사진: 2025년 로날드의 지하 프로젝트.사진:

    포텔코

    고객을 위한 혜택

    더 강력하고 안정적인 서비스
    전선에 너무 가까이 자라는 나무와 기타 초목은 정전을 일으킬 수 있습니다.전기 시스템의 일부를 지하로 옮기고 나무 와이어를 설치하면 나무와 관련된 정전이 크게 줄어들고 고객이 사용할 수 있도록 조명을 계속 켤 수 있습니다.

    산불 위험 감소
    전력선을 지하로 옮기고 더 튼튼한 오버헤드 와이어 (나무 와이어) 를 사용하고 나무를 다듬을 때 나뭇가지가 전선에 닿는 것과 같은 잠재적 위험의 위험을 줄이고 스파크를 방지할 수 있습니다.

    악천후 시 정전 횟수 감소
    강화된 그리드는 폭풍과 산불이 닥쳤을 때 더 나은 성능을 발휘합니다.

    지역사회에 대한 장기 투자
    이 사업은 키티타스 카운티의 현재와 미래의 안전, 신뢰성 및 경제적 회복력을 지원할 것입니다

    .
