씨벡 신뢰성
프로젝트 업데이트
현재 이 프로젝트의 설계 단계에 있습니다.2026년 중후반에 지역권 취득 절차를 시작하고, 현지 기관과 협력하여 필요한 허가를 확보하고, 시벡 하이웨이와 노스웨스트 홀리 로드를 따라 추가 현장 조사를 실시할 예정입니다.이 프로젝트의 건설은 2027년 중반에 시작되고 복원 및 완화 작업이 이어져 2028년에 완료될 것으로 예상됩니다
.프로젝트 개요
퓨젯 사운드 에너지 (PSE) 는 씨벡 지역의 약 4,700개 고객의 신뢰성을 개선하기 위해 포괄적인 전기 시스템 업그레이드에 투자하고 있습니다.이 프로젝트는 서비스 영역에서 가장 까다로운 신뢰성 문제를 해결하고 지역사회의 증가하는 에너지 수요를 충족할 수 있도록 시스템을 준비합니다
.이 프로젝트가 필요한 이유
PSE는 시스템 전반의 전기 서비스 신뢰성을 지속적으로 모니터링하여 개선이 필요한 부분을 식별합니다.Seabeck 지역은 신뢰성과 용량 측면에서 심각한 문제를 안고 있으며, 이로 인해 고객은 다음을 포함하여 평균 이상의 정전 피해를 입습니다.
낮은 신뢰성: 지역 사회에 서비스를 제공하는 두 개의 전기 회로 (변전소에서 고객에게 전기를 공급하는 전력선) 는 빈번하고 오래 지속되는 정전을 경험하며, 한 회로는 오버헤드 노출이 길기 때문에 나무 관련 정전의 영향을 많이 받습니다.
복구 지연: 지역 특성으로 인해 복구 작업이 더욱 어려워져 고객의 운영 중단 시간이 길어집니다.
용량 과부하: 두 회로 모두 과부하가 걸리고 안전 용량 한도에 근접해 있습니다. 즉, 수요가 많은 기간에는 시스템이 모든 고객에게 안정적으로 서비스를 제공할 수 없습니다.전력선과 변전소가 수십 년 전에 처음 건설된 이래로 이 지역은 인구가 증가하고 전력 수요가 증가했습니다.사용량이 가장 많은 시간에는 현재 시스템의 전압이 낮아 각 가정이나 회사에 필요한 전체 전력을 안정적으로 공급하지 못해 효율성이 저하되고 장비가 손상될 수
우리가 만들고 있는 것

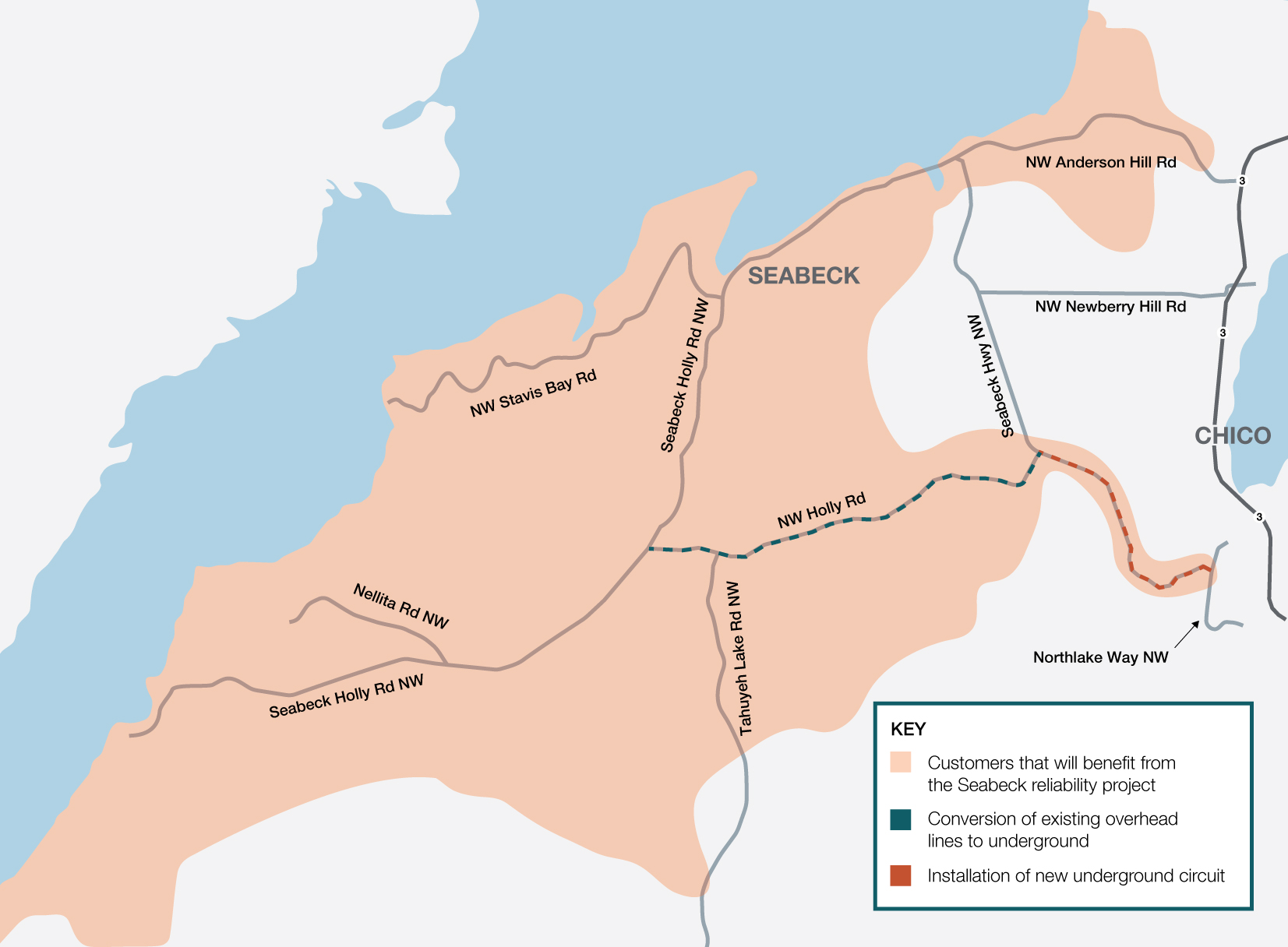

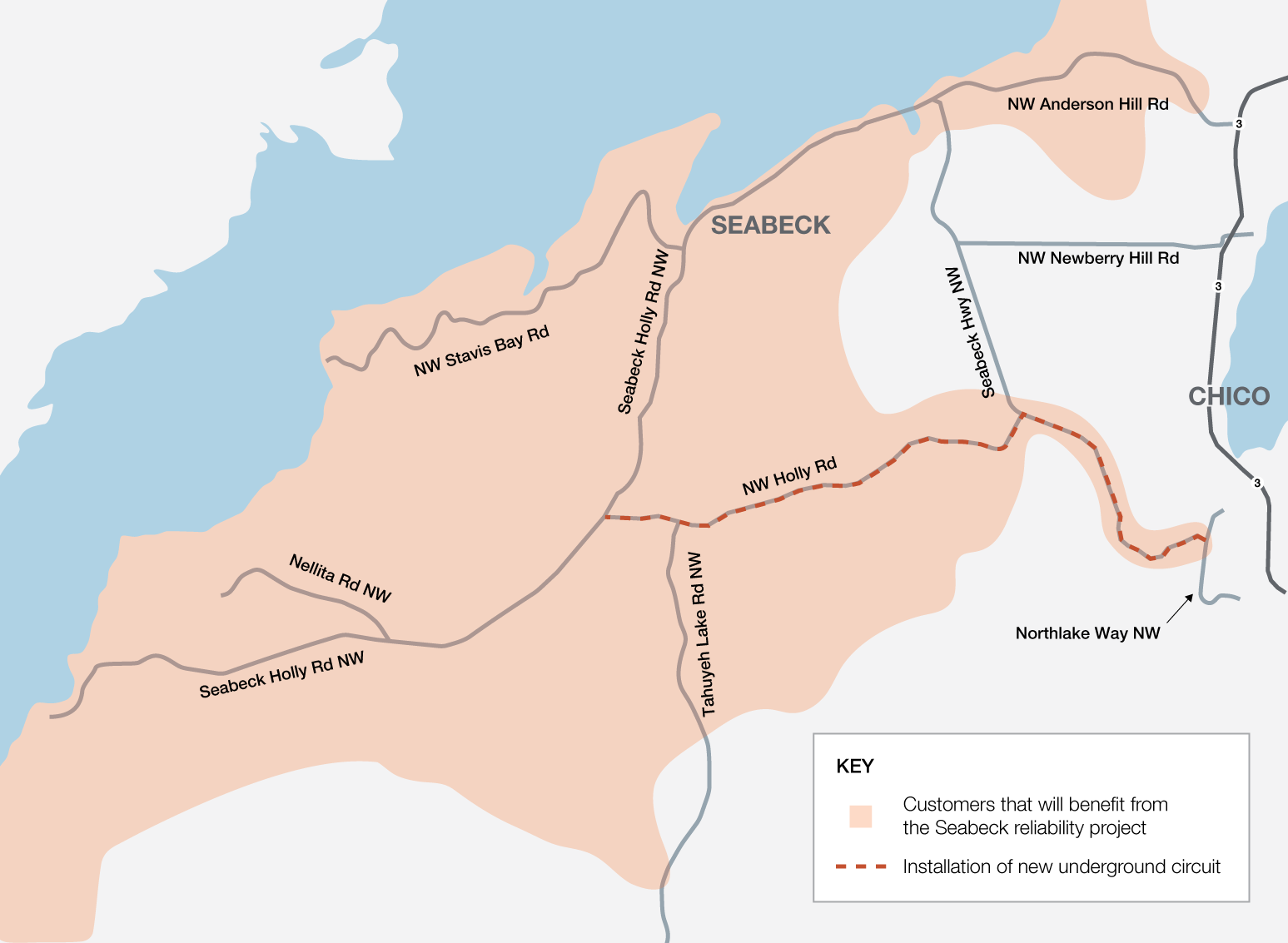

이 프로젝트는 시벡 하이웨이 (Seabeck Highway) 를 따라 치코 변전소에서 새로운 지하 전기 회로를 설치하고 노스웨스트 홀리 로드 (Northwest Holly Road) 를 따라 약 5마일의 기존 간선 전력선을 지하로 전환할 계획입니다.이러한 급전선은 지하로 이전될 예정이지만 일부 오버헤드 유틸리티와 기존 고객을 위한 서비스 라인은 그대로 유지됩니다.이 지하 공사는 신뢰성을 크게 향상시키고 Seabeck 커뮤니티가 수년 동안 겪어온 빈번한 나무 관련 정전을 획기적으로 줄일 것입니다.정전이 발생하면 회로 추가, 부하 분산 개선, 운영 유연성 향상으로 인해 영향을 받는 고객 수가 줄어들 것입니다.
또한 피더 라인을 지하로 옮기면 산불 위험이 크게 줄어듭니다. 이는 건조한 조건과 강풍으로 인해 해당 지역의 화재 위험이 높아지는 여름철에 특히 중요합니다.
또한 이 포괄적인 업그레이드는 전력선 과부하를 방지하기 위해 시스템 전체에 전력 수요를 보다 균등하게 분산시킬 것입니다.

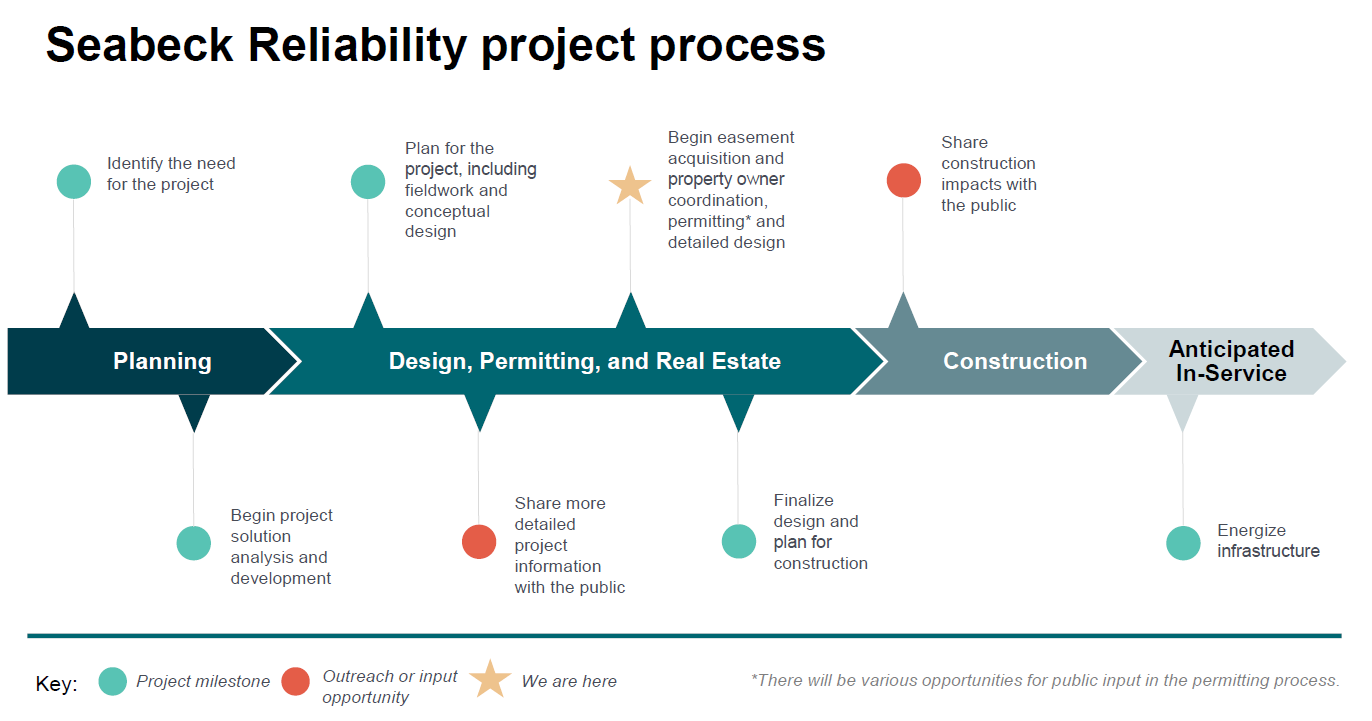

Process and timeline
Throughout the duration of this project, we are committed to keeping affected property owners and the community informed of our progress, opportunities to engage, and potential impacts.
This schedule could change depending on the permitting and construction progress. Check back for project updates or contact us with questions.
