메인 콘텐츠로 건너뛰기

오늘부터 화요일까지 폭우, 고립된 뇌우, 강풍 돌풍이 예상되며, 화요일 이른 아침부터 화요일 오후까지 위험이 가장 높습니다.이러한 상황으로 인해 정전이 발생할 수 있습니다

.

많은 나무들이 온통 낙엽으로 물들어 있습니다.거칠고 거센 바람이 불면 나무가 더 쉽게 쓰러져 전력 장비가 손상될 수 있으며, 나뭇가지가 날아가 전선에 부딪힐 수 있습니다

.

우리 승무원들은 준비 중이며 상황이 허락하는 대로 대응할 준비가 되어 있습니다.정전이 발생할 경우 날씨가 끝난 후 초기 예상 복구 시간을 제공하는 데 최소 24시간이 걸릴 수 있습니다.첫 번째 단계는 피해를 평가하는 것입니다. 즉, 손상의 정도와 어떤 수리가 필요한지 파악하여 안전이 확보되면 이를 파악해야

합니다.

alert

안전 우선:

  • 전원이 공급될 수 있으므로 쓰러진 전선을 만지거나 35피트 이내로 이동하지 마십시오.
  • PSE에 1-888-225-5773 또는 911로 전화하여 문제를 신고하십시오.
  • 휴대용 히터를 사용하는 경우 가구, 커튼 및 기타 인화성 물질에 가까이 두지 마십시오.
  • 항상 양초 대신 손전등을 사용하세요.
  • 일산화탄소 중독의 위험에 유의하세요. 실내, 밀폐 또는 부분적으로 밀폐된 장소, 심지어 환기가 잘 되는 곳에서도 발전기를 설치하거나 사용하지 마십시오.

Sedro #4 송전선 및 변전소 업그레이드

페이즈 D

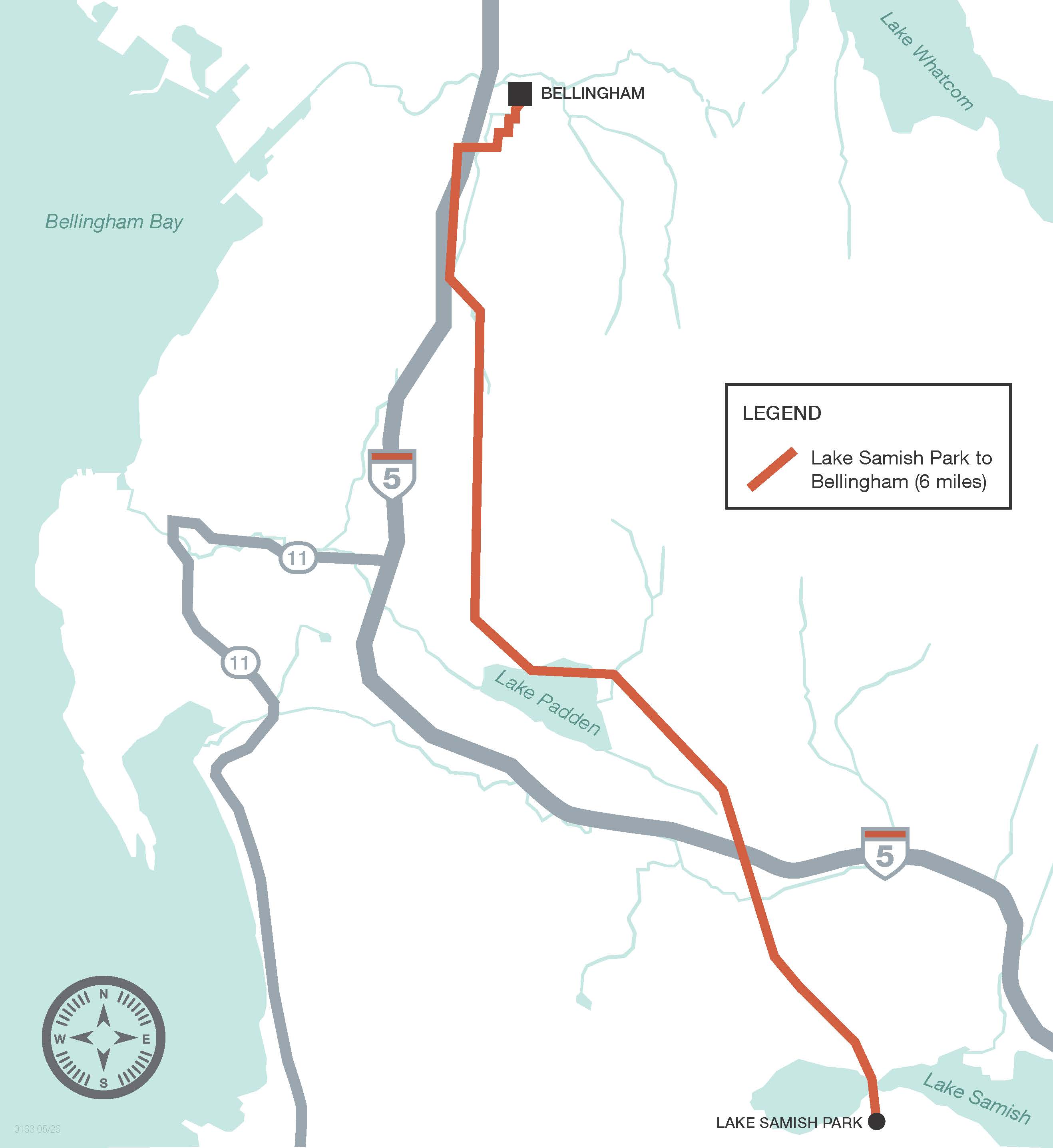

  • 레이크 새미시 파크에서 벨링햄까지 (6마일)

이 부문은 2026년 봄에 공사를 시작할 것으로 예상됩니다.프로젝트 업데이트를 다시 확인하거나 질문이 있는 경우 당사에 문의하세요

. Sedro Woolley

문의하기

질문과 의견을 환영합니다.
주요 프로젝트 핫라인에 문의하십시오

.

1-888.404.8773
majorprojects@pse.com

프로젝트 개요

스카짓 카운티와 왓컴 카운티 고객의 전기 신뢰성을 높이기 위해 벨링엄과 세드로 울리 사이의 기존 송배전 선로 약 25마일을 재건 및 재도체하고 있습니다.

현재 지역 전기 시스템은 제한된 용량과 노후한 인프라로 인해 정전이 발생하기 쉽습니다.기존 기둥과 도체 (전선) 는 1960년대 초에 제작되었으므로 교체가 필요합니다.이러한 송배전 선로를 새로운 대용량 전선으로 재건하고 기둥을 교체하면 기존 시스템을 강화하고 해당 지역 고객의 정전 빈도를 줄일

수 있습니다.
전체 프로젝트 작업은 단계적으로 완료됩니다.

이 프로젝트의 모든 단계에는 기존 구조물을 새 목재 기둥과 새로운 대용량 115kV 송전선으로 교체하는 작업이 포함됩니다.필요에 따라 배전선을 교체하는 작업도 포함됩니다

.

페이즈 A: 2017 컴플리트
알제에서 벨파스트까지 (4마일)

페이즈 B: 2018 완료
벨파스트 근처의 프레리 로드부터 세드로 울리의 놀럼 변전소까지 (7.5마일

)

단계 C: 2025년 완료
레이크 새미시 파크-알제 송전선 (6마일)

단계 D: 다가오는 2026년 봄
레이크 새미시 파크에서 벨링햄까지

(6마일)

E단계: 미정
벨링햄 변전소 (0.5마일)
노럼 변전소에서 세로 울리 변전소까지 (0.5km

)
