톨트 16인치 천연가스 라인
페이즈 1 완료

프로젝트 개요

천연 가스에 대한 수요가 증가함에 따라 King County 북동부에 서비스를 제공하는 PSE의 8인치 고압 천연 가스 라인은 사람들이 체온을 유지하기 위해 더 많은 에너지를 소비하는 추운 겨울철에 거의 가동될 예정입니다.이 시스템의 용량 제한은 우드인빌, 보셀, 켄모어, 커클랜드 및 비법인 킹 카운티 지역의 27,000명 이상의 주거, 상업 및 산업 고객에게 안정적으로 서비스를 제공하기 위해 적절한 압력으로 천연가스를 공급하는 능력에 영향을 미칩니다.

PSE는 해당 지역의 천연 가스 시스템의 신뢰성을 유지하고 고객에게 신뢰할 수 있는 서비스를 지속적으로 제공하기 위해 2015년부터 킹 카운티 북동부의 천연 가스 시스템을 업그레이드하기 시작했습니다.1단계와 2단계의 범위에는 약 4마일 길이의 16인치 고압 천연가스 파이프라인을 건설하고 천연가스를 계량하여 압력을 낮추고 메르캅탄이라는 강한 악취제를 주입하여 가스에 익숙한 썩은 달걀 냄새를 내는 시설을 건설하는 것이 포함됩니다.이 프로젝트의 첫 번째 단계는 2018년에 완료되었습니다.완료된 단계 및 향후 계획된 추가 작업에 대한 자세한 내용은 아래를 참조하십시오.

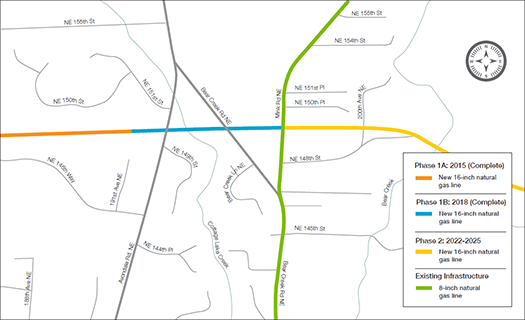

프로젝트 타임라인:

  • 단계 1 - 완료
    Mink Rd NE와 155th Ave NE 사이의 기존 SPU 유틸리티 회랑을 따라 2.8마일 길이의 16인치 천연가스 파이프라인을 건설합니다.이 단계는 2015년에 착공되었습니다.나머지 1,800피트의 공사는 2018년 6월에 시작되었습니다.

  • 페이즈 2
    네브라스카 주 216번가와 밍크 로드 네브라스카 사이의 기존 SPU 유틸리티 회랑을 따라 1.2마일 길이의 16인치 천연가스 파이프라인을 건설하여 1단계에서 건설된 파이프라인 구간과 연결됩니다.이 단계에는 새로운 게이트 스테이션 건설도 포함됩니다.이 단계의 건설은 2022년으로 계획되어 있으며 시기는 현재 성장 예측을 기반으로 합니다.

  • 페이즈 3
    이 지역의 성장이 지속됨에 따라 장기 계획에서 신뢰성을 보장하기 위한 세 번째 단계가 있을 가능성이 있습니다.세 번째 단계는 155번 애비뉴 네바다와 132번 애비뉴 네브라스카 사이의 톨트 유틸리티 회랑을 따라 약 1.9마일을 달릴 것입니다.당사는 향후 수십 년 동안 이 지역의 인구 증가, 천연가스 사용량, 향후 계획된 주거 및 상업 개발을 지속적으로 모니터링하여 고객에게 세 번째 단계가 필요한 시기를 결정하는 데 도움을 줄 것입니다.현재의 고위급 계획 추정에 따르면 이 작업은 2033년경에 이루어질 것으로 예상됩니다.


톨트 회랑의 공사에 미치는 영향을 최소화하고 이를 이용하는 사람들에게 미치는 영향을 최대한 최소화하는 것이 우리의 목표입니다.우리의 건설 방법론은 자연 서식지와 인근 습지뿐만 아니라 회랑 자체에 미치는 영향을 최소화하기 위해 선택되었습니다.각 공사가 완료되면 복도를 점진적으로 원래 상태로 복원할 것입니다.
