지하 전기 케이블 교체 프로그램


Crews installing underground cable

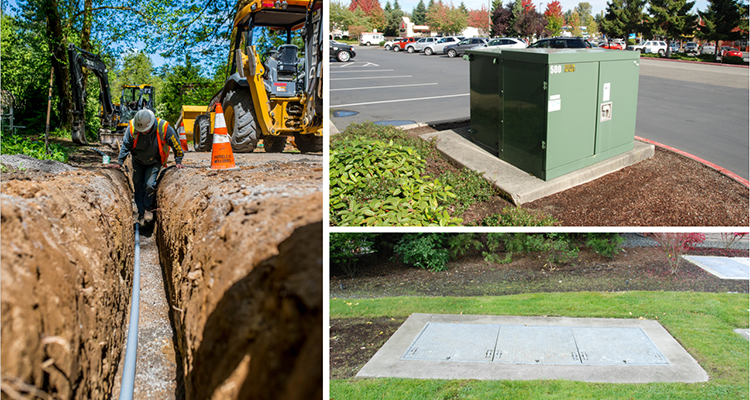

사진: 지하 케이블을 설치하는 승무원 (왼쪽).일반적인 지하 배전 케이블 패드 마운트 변압기 (오른쪽 상단) 및 풀 볼트 (오른쪽 하단) 의 예.

프로젝트 업데이트

2025년에는 서비스 지역 전체에서 약 100마일의 전기 케이블을 교체할 것으로 예상됩니다.

지난 몇 년간 어떤 작업을 완료했는지 확인해 보세요.

문의하기

질문과 의견을 환영합니다.다음 연락처로 문의하십시오.

스테파니 파워
커뮤니케이션 코디네이터, Potelco, Inc.
(253) -307-5601
sjpower@potelco.net

프로젝트 개요

전기 고객에게 안전하고 신뢰할 수 있는 에너지를 공급하기 위한 지속적인 노력의 일환으로 PSE는 서비스 지역 전체에 걸쳐 노후화된 지하 전기 케이블을 연중 교체합니다.케이블 개선 프로그램 (CRP) 은 주거 지역에서 지하 전기 케이블 고장으로 인해 고객이 정전을 겪는 사례가 증가함에 따라 시작되었습니다.당사의 프로그램은 일반적으로 20년의 사용 수명이 다하는 지하 케이블의 성능을 사전에 모니터링하고 교체하여 케이블이 공급되는 고객의 정전 위험을 줄여줍니다

.

1990년 이 프로그램이 시작된 이래로 지하 케이블 고장으로 인한 정전이 크게 감소했습니다.2015년 7월 이후 케이블 장애로 인한 정전은 매년 50% 감소했습니다

.

CRP 프로젝트는 케이블 장애 이력 데이터와 현재 케이블 상태를 기반으로 매년 결정됩니다.PSE의 전기 서비스 파트너인 Potelco, Inc.는 각 케이블 프로젝트 설치의 프로젝트 관리, 엔지니어링, 시공 및 품질 관리를 담당합니다.


해당 지역의 프로젝트

특정 케이블 교체 프로젝트에 대한 자세한 내용은 Potelco의 CRP 대화형 지도 potelcoelectricalupgrades.com을 참조하십시오.

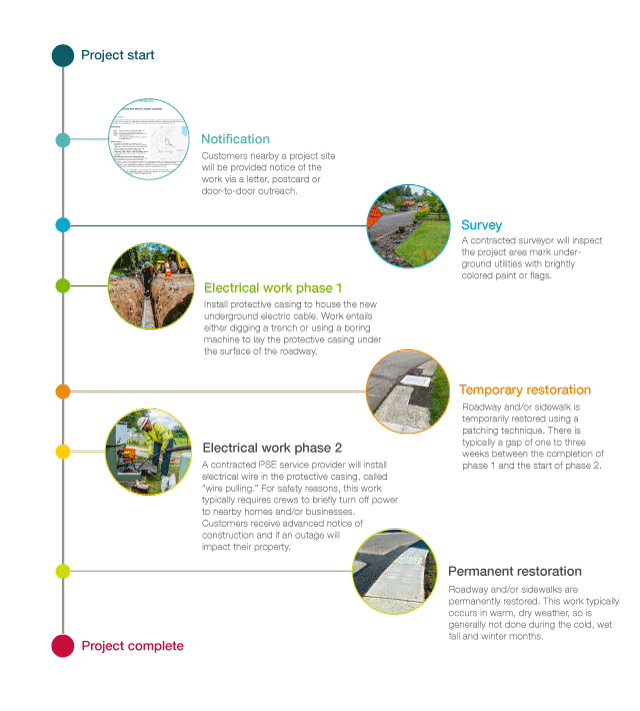

건설 중에 기대할 수 있는 것:

  • 시공 전

    시공 전:

    • 인근에 케이블 교체 프로젝트가 계획되어 있는 경우 가까운 고객에게 편지나 엽서를 통해 작업에 대한 사전 통지를 받게 됩니다.
    • 이 작업을 준비하기 위해 직원들이 인근 지역에서 프로젝트 구역을 조사하고 밝은 색상의 페인트나 깃발로 지하 설비에 표시를 합니다.
    • 귀하의 재산이 CRP 프로젝트의 직접적인 영향을 받는 경우 Potelco의 담당자가 재산에 미칠 수 있는 영향에 대해 사전 통지를 제공할 것입니다.재산에 미치는 영향의 예로는 진입로 접근 차단, 건물의 유틸리티 지역권 접근 또는 조경 개조 가능성 등이 있습니다.Potelco 직원이 들를 때 집에 없을 경우, 연락처를 포함한 자세한 정보가 담긴 안내문을 문 앞에 남길 것입니다
    • .
  • 공사 진행 중

    공사 중:

    공사는 여러 단계로 진행됩니다.

    • 전기 공사의 1단계에서는 새 지하 케이블을 보관할 보호 케이스를 설치해야 합니다.
      • 작업에는 도랑을 파거나 보링 머신을 사용하여 도관이라고 하는 보호 케이스를 도로 표면 아래에 놓는 작업이 포함됩니다.천공 방법은 일반적으로 보도, 도로 및/또는 인근 초목에 미치는 영향이 적기 때문에 가능하면 천공 방법을
      • 사용합니다.
      • 표지판, 신호등 및/또는 교통 통제 플래거는 차량과 보행자를 작업 구역을 안전하게 안내합니다.가능하면 진입로에 대한 접근성을 유지하기 위해 노력할 것입니다.접근이 일시적으로 차단되는 경우, 필요에 따라 숙소 소유주와 협력할 것입니다
      • .
      • 근무 시간 중에는 트럭과 중장비에서 소음이 발생할 수 있습니다.
      • 일부 도로변 주차장은 작업 구역에 영향을 미칠 수 있습니다.그럴 경우 작업 시작 전에 작업 구역에 “주차 금지” 표지판이 설치될 것입니다
      • .
      • 주변 식물에 미치는 영향을 최소화하기 위해 최선을 다합니다.귀하의 소유지에서 식생이 방해를 받는 경우, 프로젝트 건설 후 초목을 다시 심을 수 있도록 귀하와 협력할 것입니다
      • .
      • 우리의 작업은 일반적으로 가정이나 기업에 개별 서비스를 제공하는 것이 아니라 이웃에 서비스를 제공하는 주요 지하 케이블을 교체하는 것입니다.가정이나 회사로 가는 회선을 교체해야 하는 경우 Potelco 직원이 고객에게 해당 건물에서 진행 중인 공사에 대해 사전 통지를 제공합니다
      • .
    • 임시 도로 및/또는 보도 복원: 1단계 작업이 진행됨에 따라 도로 및/또는 보도에 일시적인 부분이 보일 수 있습니다.이러한 임시 패치는 서비스 파트너인 AA Asphalting, Inc.의 승무원이 두 번째 작업 단계가 완료된 후 최종 도로 및/또는 보도 복구를 완료할 때까지 그대로 유지됩니다.
    • 전기 공사의 2단계에는 보호 케이스에 새 전기 케이블을 설치하고 고객을 새 장비에 연결하는 작업이 포함됩니다.1단계 완료와 2단계 시작 사이에는 일반적으로 1~3주의 간격이 있습니다.
      • 새 케이블은 다양한 액세스 포인트의 새 보호 케이스를 통해 당겨집니다.프로젝트 경로를 따라 새 케이블을 운반하는 대형 트럭을 볼 수
      • 있습니다.
      • 고객을 새 장비에 안전하게 연결하기 위해 일부 고객은 이 작업의 일환으로 일시적으로 계획된 정전을 경험하기도 합니다.영향을 받는 모든 고객에게는 계획된 정전 세부 정보가 사전에 통보됩니다.정전 기간은 일반적으로 최대 8시간입니다.
  • 시공 후

    시공 후:

    • 최종 도로 및/또는 보도 복원은 AA Asphalting, Inc.의 직원이 완료합니다. 최종 복원 일정은 날씨, 허가 및 승무원 가용성에 따라 달라집니다.일반적으로 영구 복원은 날씨가 따뜻하고 건조한 봄과 여름에 이루어집니다
    • .
Underground electric cable replacement program process

이전에 완료된 작업

설명 2020 2021 52 44 57 57 105
2022년 2023년 2024년
약 마일 길이의 지하 전기 케이블 교체
