基蒂塔斯野火预防和电网强化项目
PSE正在基蒂塔斯县进行投资,以加强电网,降低野火风险并提高客户的全年可靠性。在接下来的几年中,我们正在建设项目,以支持当地基础设施并保持能源的安全流动。
图为:2025 年罗纳德的地下项目。照片:Potelc
我们在基蒂塔斯县做什么
在未来几年中,我们将在基蒂塔斯县完成一系列野火预防和恢复项目。在许多情况下,施工将分阶段进行数年:
- 安装新的地下电力线以更换部分系统中的架空电线
- 更换一些老化的高架设备
- 在某些区域安装 “树线”(特殊涂层的架空电线,有助于防止火花)
我们会定期检查和更换电线杆、电线和其他设备,修剪生长在离电力线太近的树木。此外,基蒂塔斯县的大多数电路都启用了增强型电力线设置(EPS),以确保我们的客户和
社区安全。什么是弹性?
更具弹性的电网是一种能够更好地承受暴风雨或野火等压力事件并迅速从中恢复过来的电力系统。这意味着:
- 减少停机次数
- 更快的恢复
- 降低野火风险
- 长期可靠性
即将到来的 Kittitas 项目

这张地图显示了基蒂塔斯县未来几年计划的地下项目。
目前,所有项目都处于设计和许可阶段:

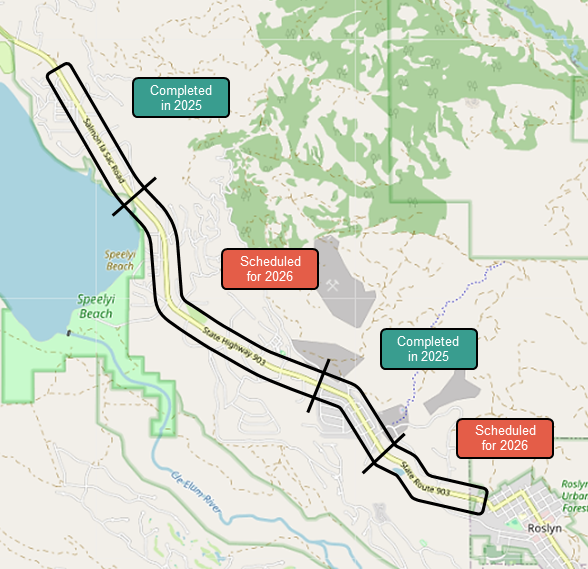

- 罗纳德的903号公路。从 Patrick Mine Rd. 到 Wadsworth Loop Rd. 的地下大约 2.5 英里。(点击查看地图)(如果允许)
- 罗斯林的 903 号公路。从 SR 903 和 N 8 街到 Fan House Rd 的地下大约 0.83 英里。(点击查看地图)(如果允许)
- 埃伦斯堡的丹麦路。从丹麦路2690号到丹麦路2420号以西的地下约0.36英里(点击查看地图)
- 埃伦斯堡的库克峡谷路。从库克峡谷路 5711 号到库克峡谷路 9100 号的地下大约 3.6 英里。(点击查看地图)
- Cle Elum 的 Thorp Prairie Road。基蒂塔斯灌溉运河以南至索普普雷里路6931号以北约1.84英里的地下地下(点击查看地图)
- Cle Elum 的 Woods 和 Steele Road。距离伍兹和斯蒂尔路以及钱德勒路以北约 0.9 英里与伍兹和斯蒂尔路 1700 号的交叉路口(点击查看地图)
- 位于克莱埃勒姆的纳尔逊乳业路。从 Swiftwater Dr. 2141 号到 Horvatt Rd 550 号的地下大约 0.1 英里(点击查看地图)
- 埃伦斯堡的 Umptanum 路。从 Umptanum Rd. 9323 号到 Umptanum Rd. 9621 号的地下大约 2.1 英里(点击查看地图)
- 埃伦斯堡的 Umptanum 路。从 Umptanum Rd. 9621 号到 Overlook Rd. 211 号的地下大约 2.1 英里(点击查看地图)
时间表可能会改变,具体取决于工作进度、许可、天气和其他因素。
在基蒂塔斯完成的项目
- 罗斯林和罗纳德的903号公路。在工程的第一阶段,将大约 1.2 英里的电线铺设在地下,并更换了大约 0.5 英里的架空电线。
- 埃伦斯堡的亨特之路。在地下铺设大约 1.5 英里的电线,并在植被附近的区域安装了树线。
- Hyak 的 Keechelus 大坝。从 I-90 到 Keechelus 大坝的地下大约 0.58 英里。
施工期间会发生什么
您可能会注意到附近及其周边地区或I-90、97号公路和903号高速公路等行车路线沿线的施工活动。以下是你可以期待的:
- 施工可能会导致交通延误或绕行。请遵循绕行路线,多留一点时间到达目的地 。
- 在某些情况下,我们可能需要安排计划内停机,并将提前通知受影响的客户。
- 要在地下安装公用设施,工作人员需要在街道或其他区域挖掘。工作完成后,我们将把区域恢复到先前存在的状态。
- 一些电线和电线杆将保留。一些项目将把配电线路铺设在地下,并拆除现有的架空配电线。我们将尽可能多地移除电线杆。但是,一些电线杆还承载其他类型的架空线路,例如输电线路或通信线路。我们在地下安装新的配电线路后,这些线路和电线杆将保留下来。
- 施工时间表可能会根据工作进度和天气条件而变化。我们将随时向您通报最新情况。
- 我们的目标是尽可能减少施工影响。感谢您的耐心等待!
积极主动的方法
基蒂塔斯县的大部分地区夏季气温高、湿度低和强风,这些条件加剧了野火的风险。随着这些风险在美国西部加剧,PSE正在采取积极措施来保护社区安全。
- 在施工和运营中使用最佳实践来降低火灾风险
- 加强和现代化基础架构
- 减少因树枝或植被造成的停电
- 优先考虑员工、承包商和社区的安全
为客户带来的好处
更强大、更可靠的服务
生长在离电力线太近的树木和其他植被可能会导致停电。将部分电力系统移至地下并安装树线可以显著减少这些与树木相关的停电,并使我们的客户保持照明状态。
降低发生野火的风险
当我们在地下移动电力线,使用更坚固的架空电线(树线)和修剪树木时,我们可以降低潜在危险(例如树枝碰到线路)的风险,并防止火花。
减少恶劣天气期间的停机次数
强化后的电网在暴风雨和野火条件下表现更好。
对社区的长期投资
这项工作将支持基蒂塔斯县现在和未来的安全性、可靠性和经济弹性
