跳到主要内容

当客户为感恩节做准备时,我们正在为强风和停电做好准备。我们知道没有权力是多么困难,在假日期间更是如此。

机组人员目前正在应对本周一系列风暴造成的停电。只要条件安全,他们就会留在野外,努力恢复电力。

周三深夜,我们将开放当地的风暴基地、应急协调中心和驻地人员,以迎接预计将影响Whatcom、Island和Skagit县的强风系统,金县、皮尔斯县和瑟斯顿县的强风阵发将较短。随着天气系统的来临,机组人员将做好应对准备。



在我们为风暴天气做准备时,我们鼓励客户也这样做:

  • 一定要有紧急情况 家中和车内用品,例如备用电池、手电筒、 食物 和毯子。
  • 准备好电池供电的收音机。
  • 为手机和移动设备充电,以防停电。
  • 下载 PSE 应用程序跟踪和报告停机情况或访问 pse.com/outagemap。
  • 更多备考小贴士,请访问 pse.com/storm。



访问PSE的警报和咨询页面以获取更多信息:pse.com/警报。


alert


安全第一。切勿触摸或进入距离坠落的电力线 35 英尺以内,因为它们可能会通电。致电 PSE1-888-225-5773要么911报告问题。

在线报告和跟踪停电情况



Skagit 和 Whatcom 县电气系统升级


第 E 阶段

  • 通往贝灵汉变电站的输电线路(0.5 英里)
  • 从 Norlum 变电站到 Sedro Woolley 变电站(0.5 英里)

我们预计E期将于2027年春季开始施工。请回来查看项目更新或有问题联系我们。



E期的大致施工路线

Norlum and Bellingham substation

项目概述

为了提高斯卡吉特县和Whatcom县客户的电力可靠性,我们正在重建和导通贝灵厄姆和塞德罗·伍利之间约25英里的现有输电和配电线路。

当前,由于容量有限和基础设施老化,当地电力系统容易停电。现有的电线杆和电线建于1960年代初,需要更换。用新的、更高容量的电线重建这些输电和配电线路并更换电线杆将加强当前的系统,减少该地区客户的停电频率。


整个项目工作将分阶段完成

该项目的所有阶段都包括用新的木杆和新的、更高容量的115 kV输电线路替换现有结构。它还包括根据需要更换配电线。

阶段 A:已于 2017 年完成
阿尔及尔至贝尔法斯特(4 英里)

B 阶段:2018 年完成
贝尔法斯特附近的 Prairie Road 到 Sedro Woolley 的 Norlum 变电站(7.5 英里)

C 阶段:2025 年完成
萨米什湖公园至阿尔及尔输电线(6 英里)

D 阶段:2026 年完成

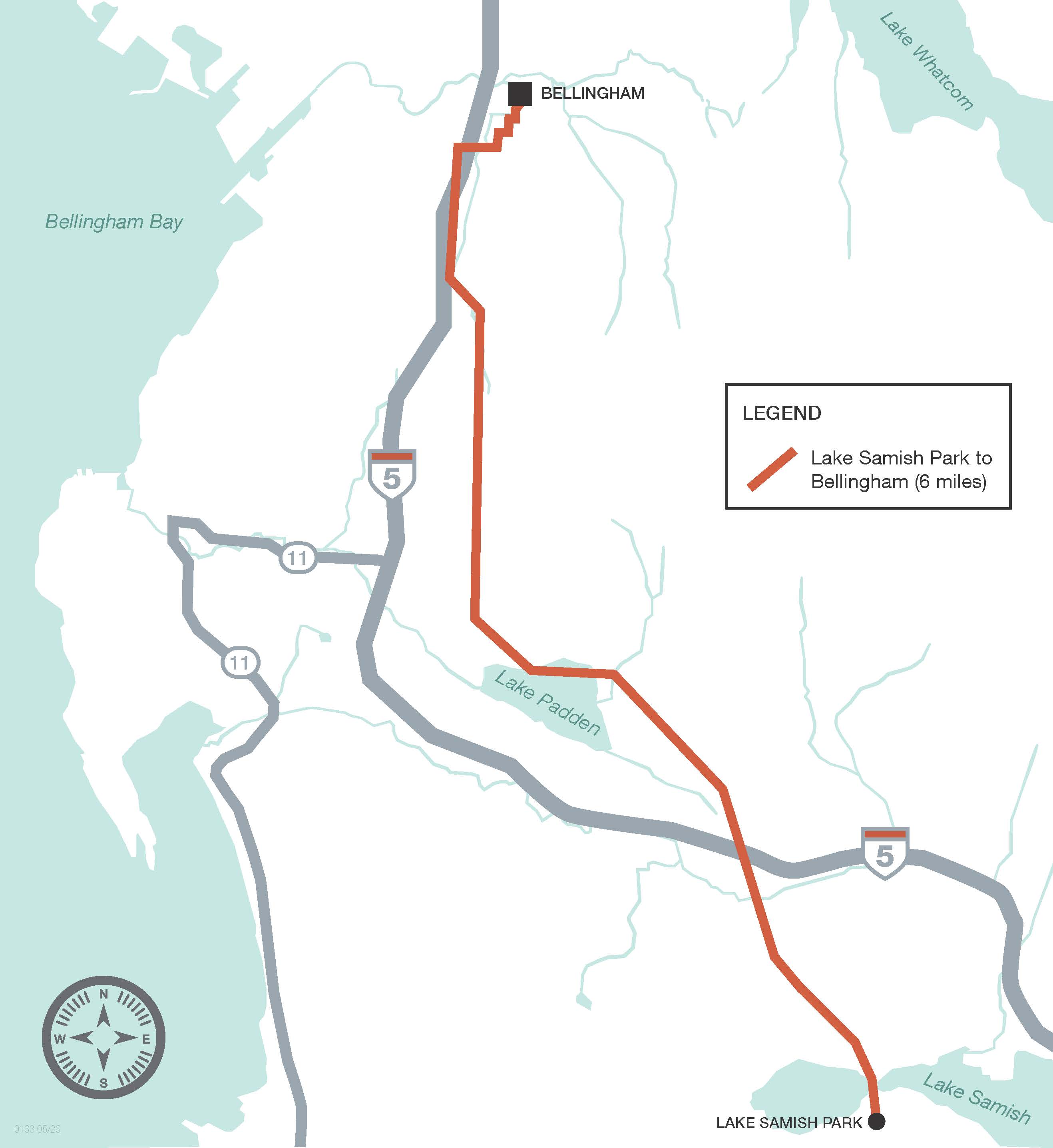

萨米什湖公园至贝灵厄姆(6 英里)

E 阶段:待定 2027 年春季
通往贝灵汉变电站的输电线路(0.5 英里)
从 Norlum 变电站到 Sedro Woolley 变电站(0.5 英里)
