Tolt 16 英寸天然气管线
第 1 阶段已完成

项目概述

由于对天然气的需求不断增长,在寒冷的冬日,PSE为金县东北部服务的8英寸高压天然气管线已接近其容量,那时人们会消耗更多的能源来保暖。该系统的容量限制影响了我们在足够的压力下供应天然气的能力,以可靠地为伍丁维尔、博瑟尔、肯莫尔、柯克兰和未注册的金县地区的27,000多名住宅、商业和工业客户提供服务。

为了保持该地区天然气系统的可靠性并确保我们能够继续为客户提供可靠的服务,PSE于2015年开始升级金县东北部的天然气系统。第一和第二阶段的范围包括修建大约四英里长的16英寸高压天然气管道和一座对天然气进行计量、降低压力并注入一种叫做硫醇的强烈气味的设施,这种气味会给天然气带来熟悉的烂蛋味。该项目的第一阶段已于2018年完成。有关已完成阶段和未来计划的其他工作的详细信息,请参阅下文。

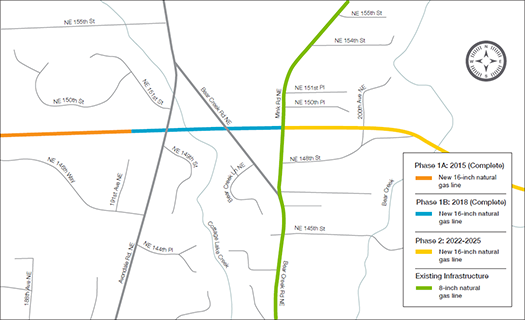

项目时间表:

  • 第 1 阶段-完成
    沿着现有的SPU公用事业走廊修建2.8英里长的16英寸天然气管道,位于明克路东北和东北第155大道之间。该阶段于 2015 年开始施工。剩余的1,800英尺的施工于2018年6月开始。

  • 第 2 阶段
    沿着东北216大道和明克路东北之间的现有SPU公用事业走廊修建1.2英里的16英寸天然气管道,该管道将连接到第一阶段修建的管道。此阶段还包括建造新的门站。该阶段的施工计划于2022年进行,时间安排基于当前的增长预测。

  • 第 3 阶段
    随着该地区的持续增长,我们的长期计划有可能进入第三阶段以确保可靠性。第三阶段将沿着东北第155大道和东北第132大道之间的托尔特公用事业走廊行驶约1.9英里。在接下来的几十年中,我们将继续监测该地区的人口增长、天然气使用情况以及未来计划中的住宅和商业开发,以帮助我们确定客户何时需要第三阶段。目前的高级别规划估计表明,这项工作将在2033年左右进行。


我们的目标是尽可能减少对托尔特走廊及其使用者的施工影响。选择我们的施工方法是为了最大限度地减少对自然栖息地和附近湿地以及走廊本身的影响。在每个施工阶段完成后,我们将逐步将走廊恢复到其原始状态。
