  • 地下电缆更换计划


    Crews installing underground cable

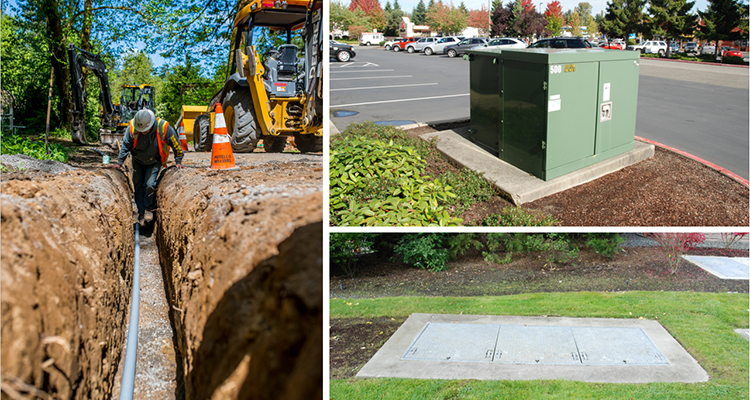

    图为:工作人员正在安装地下电缆(左)。典型的地下配电电缆底座安装变压器(右上)和拉库(右下)的示例。

    项目更新

    2026 年,我们预计将更换服务区内约 81 英里的电缆。

    看看我们在前几年完成了哪些工作。

    联系我们

    我们欢迎您提出问题和意见。请联系:

    斯蒂芬妮·鲍尔
    Potelco, Inc. 传播协调员
    (253) -307-5601

    sjpower@potelco.net

    项目概述

    为了持续努力为我们的电力客户提供安全可靠的能源,PSE 全年都在更换服务区老化的地下电缆。电缆修复计划(CRP)的启动是为了应对越来越多的住宅区地下电缆故障,这些故障导致我们的客户中断。我们的计划会主动监控即将使用寿命(通常为20年)的地下电缆的性能,并对其进行更换,从而减少这些电缆所服务的客户的停电次数

    自该计划于1990年启动以来,我们已经看到由于地下电缆故障而导致的停电量显著减少。自2015年7月以来,由于电缆故障造成的停电每年减少50%

    CRP项目每年根据电缆故障历史数据和当前电缆状况确定。PSE 的电力服务合作伙伴 Potelco, Inc. 负责每个电缆项目设施的项目管理、工程、施工和质量控制


    您所在地区的项目

    有关特定电缆更换项目的更多信息,请访问Potelco的CRP交互式地图potelcoelecricalupgrades.com。

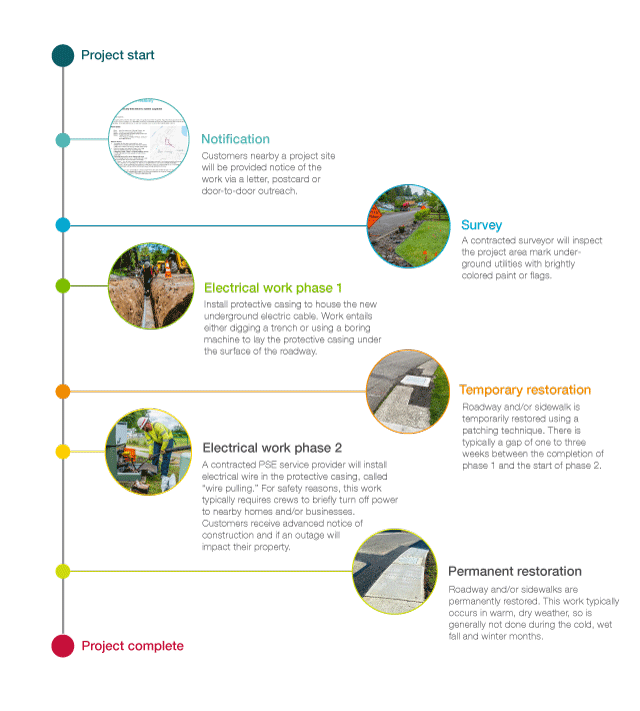

    施工期间你可以期待什么:

    • 施工前

      施工前:

      • 如果计划在您的社区进行电缆更换项目,则将通过信件或明信片提前通知附近的客户。
      • 为了为这项工作做准备,工作人员将在社区调查项目区域,并用色彩鲜艳的油漆或旗帜标记地下公用设施。
      • 如果您的财产直接受到CRP项目的影响,Potelco的代表将提前通知潜在的财产影响。财产影响的示例可能包括封锁车道、进入房产的公用事业地役权或可能的景观改造。如果在 Potelco 代表停下来时你不在家,他们会在你家门口留下通知,提供更多信息,包括
      • 联系人。
    • 施工期间

      施工期间:

      施工分多个阶段进行。

      • 第一阶段的电力工程需要安装保护外壳来容纳新的地下电缆。
        • 工作需要挖沟或使用钻孔机在道路表面下铺设称为管道的保护壳。由于枯燥方法通常对人行道、道路和/或附近植被的影响较小,因此我们会尽可能使用无聊方法
        • 标志、交通锥和/或交通管制旗帜将引导车辆和行人安全地通过工作区。我们将努力尽可能保持通往车道的通道。如果访问权限暂时被封锁,我们将根据需要与业主进行协调。
        • 在工作时间内,卡车和重型机械可能会发出噪音。
        • 工作区域的某些路边停车位可能会受到影响。如果是这样,在工作开始之前,将在工作区域放置 “禁止停车” 标志。
        • 我们会尽最大努力将对周围植被的影响降至最低。如果您的财产上的植被受到干扰,我们将与您协调在项目建设后重新种植植被
        • 我们的工作是更换为您的社区提供服务的主要地下电缆,通常不是为家庭或企业提供的个人服务。如果需要更换通往家庭或企业的线路,Potelco的工作人员将提前通知客户其物业正在施工
      • 临时道路和/或人行道修复:随着我们进入第一阶段的工作,您可能会注意到道路和/或人行道上有临时补丁。这些临时补丁将一直保留到我们的服务合作伙伴AA Asphalting, Inc. 的工作人员在第二阶段工作完成后完成最后的道路和/或人行道修复工作
      • 为止。
      • 电气工程的第二阶段需要在保护外壳中安装新的电缆,并将客户连接到新设备。从第一阶段的完成到第二阶段的开始,通常会有一到三周的间隔。
        • 新电缆穿过各个接入点的新保护外壳。你会注意到大型卡车沿着项目路线运送着新的电缆。
        • 为了安全地将客户连接到新设备,作为这项工作的一部分,一些客户将经历暂时的计划内停电。将提前将计划停电的详细信息通知所有受影响的客户。停机时间通常长达八个小时
    • 施工后

      施工后:

      • 最后的道路和/或人行道修复工作由AA Asphalting, Inc.的工作人员完成。最终的修复时间表取决于天气、许可和工作人员的可用性。通常,永久修复发生在春季和夏季,那时天气更温暖和更干燥。

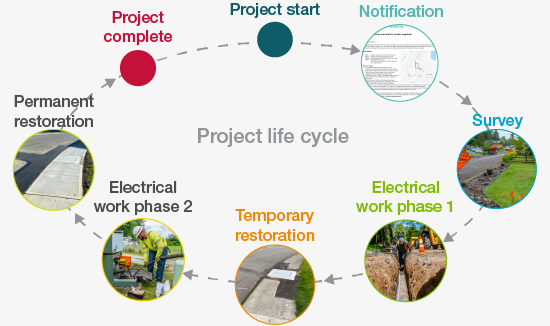

    Underground electric cable replacement program process

    先前完成的工作

    描述 44
    2020 2021 2022 2023 2024
    更换了大约数英里的地下电缆 52 57 57 105
