Saltar al contenido principal

Evento de tormentas de viento de marzo

Sabemos que quedarse sin electricidad es difícil, especialmente con temperaturas frías, y agradecemos su paciencia. Las cuadrillas trabajan día y noche para reparar nuestro sistema eléctrico a medida que el clima ha mejorado y se ha establecido un acceso seguro en la mayoría de las áreas. También hemos incorporado equipos adicionales para que nos ayuden a evaluar los daños y restablecer la energía de la manera más rápida y segura posible.

A continuación se muestran las actualizaciones y los tiempos estimados de restauración actuales en las zonas más afectadas:

  • En Skykomish, las cuadrillas siguen trabajando en el sistema eléctrico que alimenta a la ciudad desde el oeste. Según la NWAC, al este de la ciudad, hasta el paso de Stevens, sigue corriendo un gran peligro de avalancha. Planeamos patrullar la zona en helicóptero siempre que el clima lo permita para ayudar a determinar el tiempo estimado de restauración de la zona. Nueve equipos están trabajando activamente para reparar los daños descubiertos anteriormente.
  • En Greenwater, hemos identificado muchas áreas dañadas en la línea de transmisión que da servicio a la zona. El progreso de las tripulaciones se ha visto obstaculizado debido al cierre de la autopista 410 y estamos trabajando para acceder de manera segura a los daños conocidos para poder repararlos. Todavía no tenemos una fecha estimada de restauración, pero tendremos más información una vez que podamos completar las patrullas en helicóptero. Actualmente tenemos cinco equipos trabajando en Greenwater para reparar los daños accesibles
  • .
  • En el condado de King, seguimos evaluando los daños causados por las intensas nevadas de ayer y esperamos que la mayoría de los clientes recuperen el suministro eléctrico antes del 15 de marzo a las 8 p.m.
  • Lea más

    alert

    La seguridad es lo primero. Nunca toque ni se acerque a menos de 35 pies de las líneas eléctricas caídas porque podrían estar energizadas.

    Llame al PSE al 1-888-225-5773 o al 911 para informar sobre cualquier problema.

    Reporte y haga un seguimiento de los cortes de energía en línea

  • Para obtener consejos de preparación para cortes de energía, visite: pse.com/storm
  • Programa de reemplazo de cables eléctricos subterráneos


    Crews installing underground cable

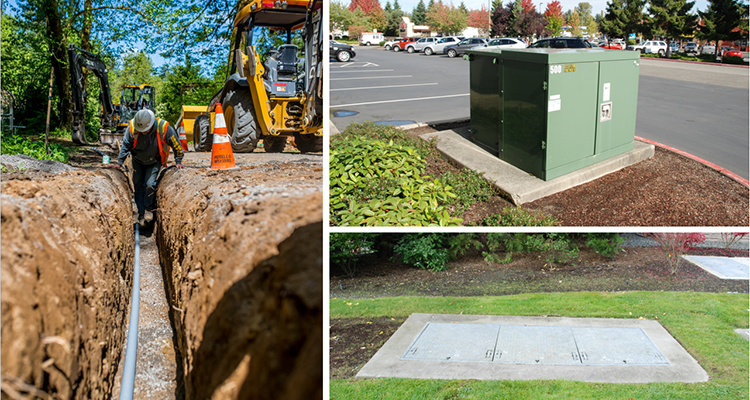

    En la imagen: Equipos instalando un cable subterráneo (izquierda). Ejemplos de cables de distribución subterráneos típicos: un transformador montado en una plataforma (arriba a la derecha) y en una bóveda retráctil (abajo a la derecha).

    Actualización del proyecto

    En 2026, prevemos reemplazar aproximadamente 130 kilómetros de cable eléctrico en toda nuestra área de servicio.

    Consulta los trabajos que hemos realizado en años anteriores.

    Póngase en contacto con nosotros

    Agradecemos sus preguntas y comentarios. Póngase en contacto con:

    Stephanie Power
    Coordinadora de Comunicaciones, Potelco, Inc.
    (253) -307-5601
    sjpower@potelco.net

    Descripción general del proyecto

    En un esfuerzo continuo por ofrecer energía segura y confiable a nuestros clientes de electricidad, PSE trabaja durante todo el año reemplazando los antiguos cables eléctricos subterráneos en toda nuestra área de servicio. El Programa de reparación de cables (CRP) se inició en respuesta al creciente número de fallas en los cables eléctricos subterráneos en áreas residenciales, lo que provocó interrupciones para nuestros clientes. Nuestro programa monitorea de manera proactiva el rendimiento de nuestros cables subterráneos que se acercan al final de su vida útil, normalmente 20 años, y los reemplaza, lo que reduce los cortes de energía para los clientes a los

    que sirven estos cables.

    Desde el inicio del programa en 1990, hemos visto una reducción significativa en los cortes de energía como resultado de fallas en los cables subterráneos. Desde julio de 2015, las interrupciones debidas a fallas en los cables han disminuido un 50% al

    año.

    Los proyectos de CRP se determinan cada año en función de los datos del historial de fallas de los cables y las condiciones actuales de los cables. El socio de servicios eléctricos de PSE, Potelco, Inc., es responsable de la gestión del proyecto, la ingeniería, la construcción y el control de calidad de cada instalación del proyecto de cable

    .

    Proyectos en su área

    Para obtener más información sobre proyectos específicos de reemplazo de cables, visite el mapa interactivo de CRP de Potelco potelcoelectricalupgrades.com.


    Qué puede esperar durante la construcción:

    • Antes de la construcción

      Antes de la construcción:

      • Si se planifica un proyecto de reemplazo de cables en su vecindario, los clientes cercanos recibirán un aviso anticipado de la obra mediante una carta o postal.
      • Para prepararse para este trabajo, habrá cuadrillas en los vecindarios inspeccionando el área del proyecto y marcando los servicios públicos subterráneos con pintura o banderas de colores brillantes.
      • Si su propiedad se ve directamente afectada por un proyecto de CRP, los representantes de Potelco le avisarán con antelación sobre los posibles impactos en la propiedad. Algunos ejemplos de los impactos en la propiedad pueden incluir el bloqueo del acceso a una entrada de vehículos, el acceso a una servidumbre de servicios públicos en su propiedad o las posibles modificaciones en el paisajismo. Si no estás en casa cuando los representantes de Potelco pasen por allí, dejarán un aviso en la puerta de tu casa con más información, incluido un
      • punto de contacto.
    • Durante la construcción

      Durante la construcción:

      La construcción se lleva a cabo en varias fases.

      • La fase 1 de la obra eléctrica requiere la instalación de una carcasa protectora para alojar el nuevo cable subterráneo.
          El
        • trabajo implica cavar una zanja o usar una máquina perforadora para colocar la carcasa protectora, llamada conducto, debajo de la superficie de la carretera. Debido a que el método de perforación generalmente afecta menos a la acera, la calzada o la vegetación cercana, utilizamos
        • el método de perforación siempre que es posible.
        • Las señales, los conos de tráfico o las banderas de control de tráfico guiarán a los vehículos y peatones de manera segura a través de la zona de trabajo. Trabajaremos para mantener el acceso a las entradas siempre que sea posible. Si el acceso está bloqueado temporalmente, nos coordinaremos con los propietarios según sea necesario
        • .
        • Es probable que los camiones y la maquinaria pesada hagan ruido durante las horas de trabajo.
        • Algunos estacionamientos en la acera pueden afectar el área de trabajo. Si es así, se colocarán letreros que digan «no se puede estacionar» en el área de trabajo antes de que comience el trabajo
        • .
        • Hacemos todo lo posible para minimizar los impactos en la vegetación circundante. Si se altera la vegetación de su propiedad, nos coordinaremos con usted para replantar la vegetación después de la construcción del proyecto
        • .
        • Nuestro trabajo consiste en reemplazar el cable subterráneo principal que da servicio a su vecindario, por lo general no los servicios individuales a hogares o negocios. Si es necesario reemplazar una línea que va a una casa o negocio, las cuadrillas de Potelco avisarán con antelación a los clientes sobre las obras que se están realizando en su
        • propiedad.
      • Restauración temporal de carreteras o aceras: a medida que avancemos en la fase 1 del trabajo, es posible que observe parches temporales en la carretera o la acera. Estas manchas temporales permanecerán en pie hasta que un equipo de nuestro socio de servicio, AA Asphalting, Inc., complete la restauración final de la carretera o acera, una vez finalizada la segunda fase
      • del trabajo. La
      • segunda fase de las obras eléctricas consiste en instalar el nuevo cable eléctrico en la carcasa protectora y conectar a los clientes con el nuevo equipo. Por lo general, hay un intervalo de una a tres semanas entre la finalización de la fase 1 y el inicio de la fase 2.
        • El cable nuevo pasa a través de la nueva carcasa protectora en varios puntos de acceso. Observará camiones grandes que transportan el nuevo cable a lo largo de la ruta del proyecto.
        • Para conectar de manera segura a los clientes con el nuevo equipo, algunos clientes sufrirán un corte de energía temporal planificado como parte de este trabajo. A todos los clientes afectados se les notificará con antelación los detalles de los cortes de energía planificados. Los cortes suelen durar hasta ocho horas.
    • Después de la construcción

      Después de la construcción:

        La
      • restauración final de carreteras y/o aceras la completa un equipo de AA Asphalting, Inc. El cronograma final de restauración depende del clima, los permisos y la disponibilidad de la tripulación. Por lo general, la restauración permanente se lleva a cabo en primavera y verano, cuando el clima es
      • más cálido y seco.

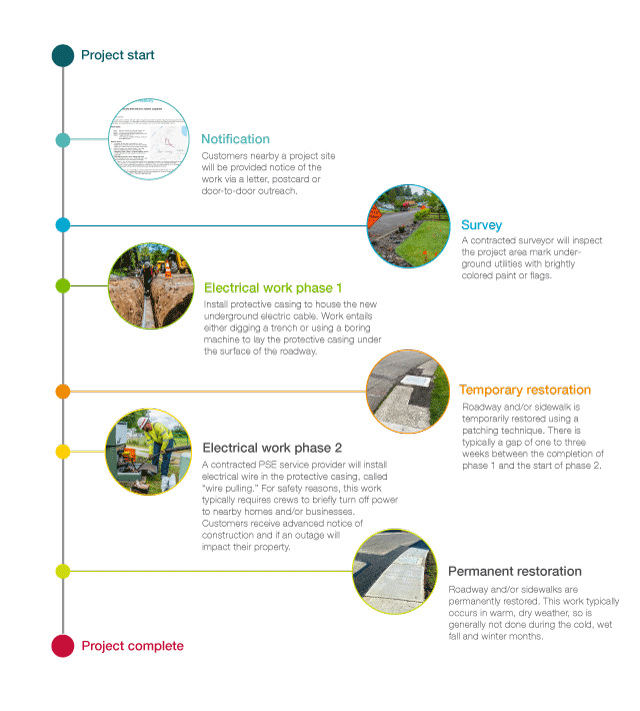

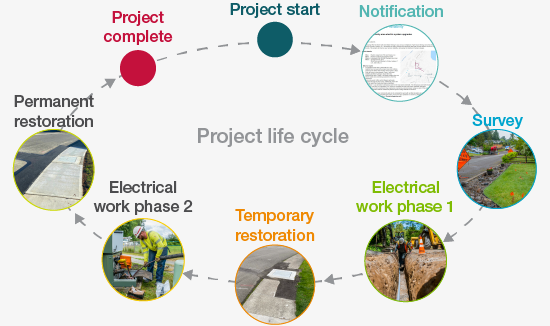

    Underground electric cable replacement program process

    Trabajo completado anteriormente

    Descripción 2020 2021 2022 2023 2024 52 44 57 57 105
    Se reemplazaron aproximadamente millas de cable eléctrico subterráneo
