Dây chuyền khí tự nhiên 16 inch Tolt
Giai đoạn 1 hoàn tất

Tổng quan về dự án

Do nhu cầu về khí thiên nhiên ngày càng tăng, đường dây khí tự nhiên áp suất cao 8 inch của PSE phục vụ Đông Bắc Quận King đang gần công suất trong những ngày mùa đông lạnh giá, khi người ta sử dụng nhiều năng lượng hơn để giữ ấm. Những hạn chế về năng lực của hệ thống ảnh hưởng đến khả năng cung cấp khí đốt tự nhiên của chúng tôi với áp lực thích hợp để phục vụ đáng tin cậy hơn 27.000 khách hàng dân cư, thương mại và công nghiệp tại các khu vực Woodinville, Bothell, Kenmore, Kirkland và King County chưa hợp nhất.

Để duy trì độ tin cậy của hệ thống khí thiên nhiên trong khu vực và đảm bảo chúng tôi có thể tiếp tục cung cấp cho khách hàng dịch vụ đáng tin cậy, PSE đã bắt đầu nâng cấp hệ thống khí thiên nhiên ở Đông Bắc Quận King vào năm 2015. Phạm vi của giai đoạn 1 & 2 bao gồm xây dựng khoảng bốn dặm đường ống dẫn khí tự nhiên áp suất cao 16 inch và một cơ sở nơi khí tự nhiên được đo, giảm áp suất, và tiêm một chất mùi mạnh gọi là mercaptan, tạo cho khí mùi trứng thối quen thuộc của nó. Giai đoạn đầu của dự án này được hoàn thành vào năm 2018. Xem bên dưới để biết chi tiết về giai đoạn đã hoàn thành và công việc bổ sung được lên kế hoạch cho một ngày trong tương lai.

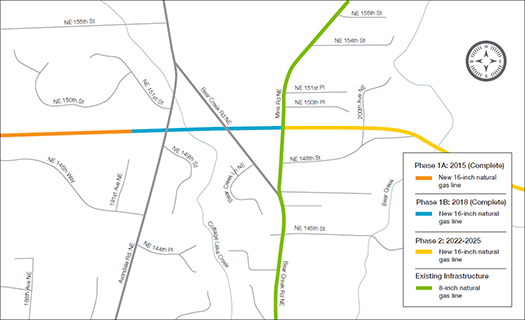

Thời gian dự án:

  • Giai đoạn 1 - Hoàn tất
    Xây dựng 2,8 dặm đường ống dẫn khí tự nhiên 16 inch dọc theo hành lang tiện ích SPU hiện có, giữa Mink Rd NE và 155 Ave NE. Giai đoạn này bắt đầu xây dựng vào năm 2015. Việc xây dựng 1.800 feet còn lại được bắt đầu vào tháng 6 năm 2018.

  • Giai đoạn 2
    Xây dựng 1,2 dặm đường ống dẫn khí tự nhiên 16 inch dọc theo hành lang tiện ích SPU hiện có giữa 216 Avenue NE và Mink Road NE, nơi nó sẽ kết nối với đoạn đường ống được xây dựng trong giai đoạn 1. Việc xây dựng một trạm cổng mới cũng được bao gồm trong giai đoạn này. Xây dựng cho giai đoạn này được lên kế hoạch cho năm 2022 và thời gian được dựa trên dự báo tăng trưởng hiện tại.

  • Giai đoạn 3
    Khi tăng trưởng tiếp tục trong khu vực, có tiềm năng cho giai đoạn thứ ba trong kế hoạch dài hạn của chúng tôi để đảm bảo độ tin cậy. Giai đoạn thứ ba sẽ chạy khoảng 1,9 dặm dọc theo hành lang tiện ích Tolt giữa 155 Ave NE và 132 Ave NE. Chúng tôi sẽ tiếp tục theo dõi sự tăng trưởng dân số, sử dụng khí tự nhiên, cũng như phát triển khu dân cư và thương mại theo kế hoạch trong tương lai trong khu vực trong vài thập kỷ tới để giúp chúng tôi xác định thời điểm giai đoạn thứ ba là cần thiết cho khách hàng của chúng tôi. Các ước tính quy hoạch cấp cao hiện tại cho thấy công việc này sẽ xảy ra vào khoảng năm 2033.


Mục tiêu của chúng tôi là giảm thiểu tác động xây dựng trong hành lang Tolt, và cho những người sử dụng nó, càng nhiều càng tốt. Phương pháp xây dựng của chúng tôi đã được lựa chọn để giảm thiểu tác động đến môi trường sống tự nhiên và vùng đất ngập nước gần đó, cũng như chính hành lang. Sau mỗi giai đoạn xây dựng hoàn tất, chúng tôi sẽ dần dần khôi phục lại hành lang trở lại tình trạng ban đầu của nó.
