Chuyển đến nội dung chính

Sự kiện bão gió tháng 3

Chúng tôi hiểu khó khăn như thế nào khi không có sức mạnh và chúng tôi đánh giá cao sự kiên nhẫn của bạn. Các phi hành đoàn tiếp tục tiến bộ ổn định qua đêm. Một số lượng nhỏ khách hàng vẫn không có điện ở Quận King, Greenwater và Skykomish. Kế hoạch cho ngày hôm nay là tiếp tục đánh giá thiệt hại ở các khu vực khó tiếp cận và khôi phục điện nhanh chóng và an toàn nhất có thể.

Dưới đây là các bản cập nhật và thời gian phục hồi ước tính hiện tại cho các khu vực bị ảnh hưởng nặng nề:

  • Tại Skykomish, các phi hành đoàn tiếp tục làm việc trên hệ thống điện cung cấp năng lượng cho thị trấn từ phía tây. Một chuyến tuần tra trực thăng bổ sung được lên kế hoạch vào cuối buổi sáng. Chúng tôi hy vọng sẽ có điện trở lại cho khách hàng Skykomish của chúng tôi vào ngày hôm nay, ngày 15 tháng 3 lúc 8 giờ tối
  • .
  • Tại Quận King, các phi hành đoàn tiếp tục sửa chữa thiệt hại cho hệ thống trong suốt buổi sáng. Chúng tôi vẫn hy vọng hầu hết khách hàng sẽ được khôi phục điện vào ngày hôm nay, ngày 15 tháng 3 lúc 8 giờ tối.
  • Tại Greenwater, Quốc lộ 410 vẫn đóng cửa và sự kết hợp của tuyết sâu và nhiều cây đổ đang ngăn cản các phi hành đoàn và thiết bị tiếp cận các thiết bị điện bị hư hỏng. Dựa trên điều kiện hiện tại, các nỗ lực phục hồi có thể diễn ra vào thứ Hai. Thời gian phục hồi ước tính sẽ được cập nhật trong bản đồ mất điện PSE vì chúng tôi có thể đánh giá lại bất kỳ cải tiến nào đối với việc đi lại và truy cập vào ban ngày sớm ngày nay
  • .

Thời gian phục hồi ước tính theo khu vực có sẵn tại pse.com/alert. Khi các đội được chỉ định cho một công việc sửa chữa, thời gian cụ thể cho sự cố ngừng hoạt động đó sẽ được thêm vào bản đồ mất điện.

Đọc thêm

alert

An toàn là trên hết. Không bao giờ chạm vào hoặc đi trong phạm vi 35 feet từ đường dây điện bị rơi vì chúng có thể được cung cấp năng lượng.

Gọi PSE theo số 1-888-225-57 73 hoặc 911 để báo cáo sự cố.

Báo cáo và theo dõi sự cố mất điện trực tuyến

Chương trình thay thế cáp điện ngầm


Crews installing underground cable

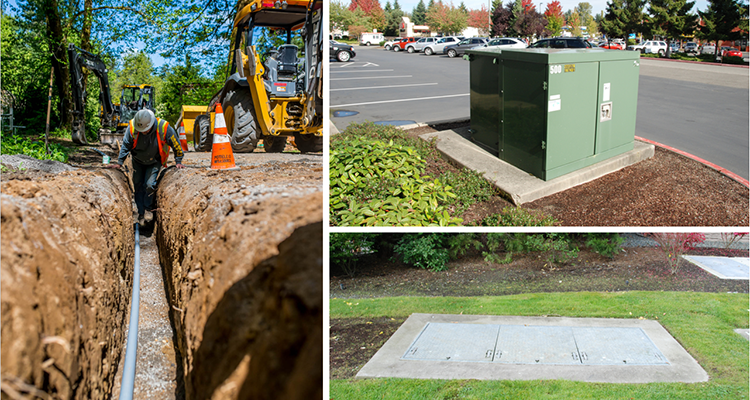

Trong ảnh: Các phi hành đoàn lắp đặt cáp ngầm (trái). Ví dụ về máy biến áp gắn tấm cáp phân phối ngầm điển hình (trên cùng bên phải) và hầm kéo (dưới cùng bên phải).

Cập nhật dự án

Vào năm 2026, chúng tôi dự kiến sẽ thay thế khoảng 81 dặm cáp điện trên toàn khu vực dịch vụ của chúng tôi.

Xem những công việc chúng tôi đã hoàn thành trong những năm trước.

Liên hệ với chúng tôi

Chúng tôi hoan nghênh các câu hỏi và ý kiến của bạn. Vui lòng liên hệ:

Stephanie Power
Điều phối viên Truyền thông, Potelco, Inc.
(253) -307- 5601

sjpower@potelco.net

Tổng quan về dự án

Trong nỗ lực không ngừng nhằm cung cấp năng lượng an toàn và đáng tin cậy cho khách hàng điện của chúng tôi, PSE hoạt động quanh năm để thay thế các cáp điện ngầm cũ kỹ trên toàn khu vực dịch vụ của chúng tôi. Chương trình khắc phục cáp (CRP) được khởi xướng để đối phó với số lượng ngày càng nhiều hỏng hóc cáp điện ngầm trong các khu dân cư, gây ra sự cố mất điện cho khách hàng của chúng tôi. Chương trình của chúng tôi chủ động giám sát hiệu suất của cáp ngầm của chúng tôi sắp hết thời hạn sử dụng, thường là 20 năm, và thay thế chúng, dẫn đến ít mất điện hơn cho khách hàng mà các loại cáp này phục vụ

.

Kể từ khi chương trình bắt đầu vào năm 1990, chúng tôi đã thấy sự giảm đáng kể tình trạng mất điện do sự cố cáp ngầm. Kể từ tháng 7 năm 2015, tình trạng mất điện do lỗi cáp đã giảm 50% hàng năm.

Các dự án CRP được xác định mỗi năm dựa trên dữ liệu lịch sử lỗi cáp và điều kiện cáp hiện tại. Đối tác dịch vụ điện của PSE, Potelco, Inc., chịu trách nhiệm quản lý dự án, kỹ thuật, xây dựng và kiểm soát chất lượng của từng dự án lắp đặt cáp

.

Các dự án trong khu vực của bạn

Để biết thêm thông tin về các dự án thay thế cáp cụ thể, vui lòng truy cập bản đồ tương tác CRP của Potelco potelcoelectricalupgrades.com.

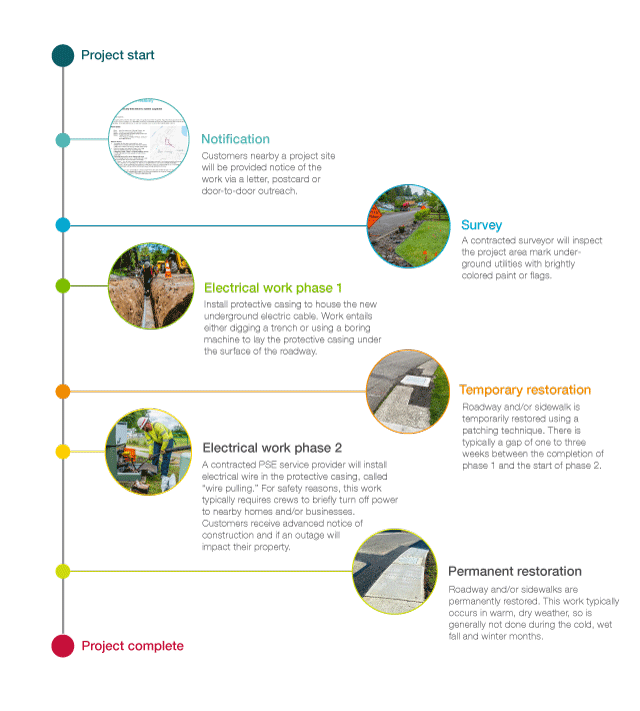

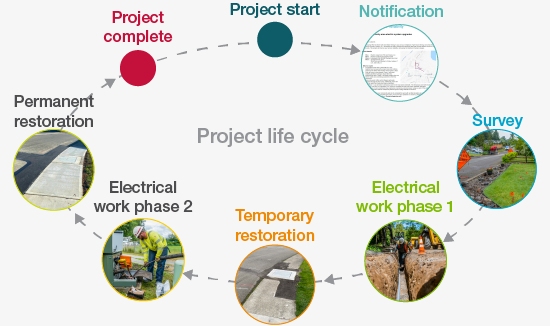

Những gì bạn có thể mong đợi trong quá trình xây dựng:

  • Trước khi xây dựng

    Trước khi xây dựng:

    • Nếu dự án thay thế cáp được lên kế hoạch cho khu phố của bạn, khách hàng gần đó sẽ được thông báo trước về công việc qua thư hoặc bưu thiếp.
    • Để chuẩn bị cho công việc này, các đội sẽ ở trong các khu phố khảo sát khu vực dự án và đánh dấu các tiện ích ngầm bằng sơn hoặc cờ có màu sắc rực rỡ.
    • Nếu tài sản của bạn bị ảnh hưởng trực tiếp bởi một dự án CRP, đại diện từ Potelco sẽ cung cấp thông báo trước về các tác động tài sản tiềm ẩn. Ví dụ về tác động của tài sản có thể bao gồm lối vào đường lái xe bị chặn, truy cập tiện ích tiện ích trên tài sản của bạn hoặc có thể sửa đổi cảnh quan. Nếu bạn không ở nhà khi đại diện của Potelco ghé qua, họ sẽ để lại thông báo trên cửa nhà bạn với thêm thông tin, bao gồm cả một điểm liên lạc
    • .
  • Trong quá trình xây dựng

    Trong quá trình xây dựng:

    Xây dựng xảy ra trong nhiều giai đoạn.

    • Giai đoạn 1 của công việc điện yêu cầu lắp đặt vỏ bảo vệ để chứa cáp ngầm mới.
      • Công việc đòi hỏi phải đào rãnh hoặc sử dụng máy khoan để đặt vỏ bảo vệ, được gọi là ống dẫn, dưới bề mặt đường. Bởi vì phương pháp khoan nói chung ít tác động hơn đến vỉa hè, đường xá và/hoặc thảm thực vật gần đó, chúng tôi sử dụng phương pháp nhàm bất cứ khi nào có
      • thể.
      • Biển báo, nón giao thông và/hoặc cờ kiểm soát giao thông sẽ hướng dẫn phương tiện và người đi bộ an toàn qua khu vực làm việc. Chúng tôi sẽ làm việc để duy trì quyền truy cập vào đường lái xe bất cứ khi nào có thể. Nếu quyền truy cập tạm thời bị chặn, chúng tôi sẽ phối hợp với chủ sở hữu bất động sản khi cần thiết.
      • Có thể sẽ có tiếng ồn từ xe tải và máy móc hạng nặng trong giờ làm việc.
      • Một số bãi đậu xe bên lề đường có thể bị ảnh hưởng trong khu vực làm việc. Nếu vậy, biển báo “không đỗ xe” sẽ được đặt trong khu vực làm việc trước khi bắt đầu công việc.
      • Chúng tôi cố gắng hết sức để giảm thiểu tác động đến thảm thực vật xung quanh. Nếu thảm thực vật bị xáo trộn trên tài sản của bạn, chúng tôi sẽ phối hợp với bạn để trồng lại thảm thực vật sau khi xây dựng dự án
      • .
      • Công việc của chúng tôi là thay thế cáp ngầm chính phục vụ khu phố của bạn, thường không phải các dịch vụ cá nhân cho nhà hoặc doanh nghiệp. Nếu đường dây đến nhà hoặc cơ sở kinh doanh cần thay thế, đội ngũ của Potelco sẽ cung cấp thông báo trước cho khách hàng về công việc xảy ra trên tài sản của họ
      • .
    • Phục
    • hồi đường và/hoặc vỉa hè tạm thời: Khi chúng tôi tiến hành giai đoạn 1 của công việc, bạn có thể nhận thấy các mảng tạm thời trên đường và/hoặc vỉa hè. Những bản vá tạm thời này sẽ vẫn còn cho đến khi phi hành đoàn từ đối tác dịch vụ của chúng tôi, AA Asphalting, Inc., hoàn thành việc khôi phục đường và/hoặc vỉa hè cuối cùng sau khi giai đoạn thứ hai của công việc
    • hoàn thành.
    • Giai đoạn 2 của công việc điện đòi hỏi phải lắp đặt cáp điện mới trong vỏ bảo vệ và kết nối khách hàng với thiết bị mới. Thông thường có khoảng cách từ một đến ba tuần giữa khi hoàn thành giai đoạn 1 và bắt đầu giai đoạn 2.
      • Cáp mới được kéo qua vỏ bảo vệ mới tại các điểm truy cập khác nhau. Bạn sẽ nhận thấy những chiếc xe tải lớn mang cáp mới dọc theo tuyến đường dự án.
      • Để kết nối an toàn khách hàng với thiết bị mới, một số khách hàng sẽ trải qua tình trạng mất điện tạm thời theo kế hoạch như một phần của công việc này. Tất cả các khách hàng bị ảnh hưởng sẽ được thông báo trước về chi tiết mất điện theo kế hoạch. Thời gian ngừng hoạt động thường lên đến tám giờ
      • .
  • Sau khi xây dựng

    Sau khi xây dựng:

      Việc khôi
    • phục đường và/hoặc vỉa hè cuối cùng được hoàn thành bởi một phi hành đoàn từ AA Asphalting, Inc. Lịch trình phục hồi cuối cùng phụ thuộc vào thời tiết, sự cho phép và sự sẵn có của phi hành đoàn. Thông thường, phục hồi vĩnh viễn xảy ra vào mùa xuân và mùa hè, khi thời tiết ấm hơn và khô hơn.
Underground electric cable replacement program process

Công việc đã hoàn thành trước đó

2021 2022 2023
Mô tả Năm 2020 2024
Khoảng dặm cáp điện ngầm được thay thế 52 44 57 57 105
