Proyectos de prevención de incendios forestales y fortalecimiento de la red en Kittitas
PSE está realizando inversiones en el condado de Kittitas para fortalecer la red eléctrica, reducir el riesgo de incendios forestales y mejorar la confiabilidad de nuestros clientes durante todo el año. Durante los próximos años, construiremos proyectos para apoyar la infraestructura local y mantener el flujo de energía
de manera segura.

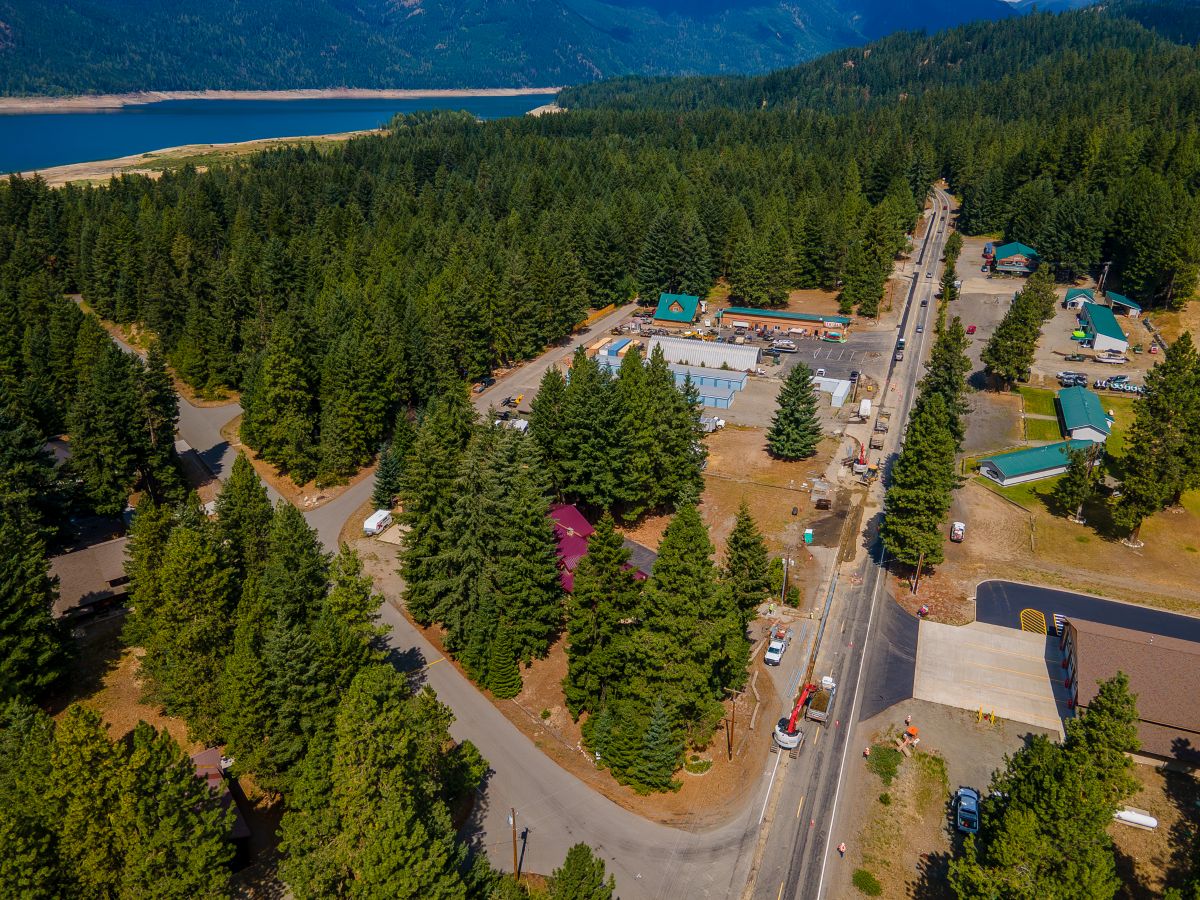

En la imagen: Proyecto subterráneo en Ronald, 2025. Foto: Potelco
Qué estamos haciendo en el condado de Kittitas
En los próximos años, completaremos una serie de proyectos de prevención y resiliencia contra incendios forestales en todo el condado de Kittitas. En muchos casos, la construcción se llevará a cabo durante varios años en fases
:- Instalar nuevas líneas eléctricas subterráneas para reemplazar los cables aéreos en una parte de nuestro sistema
- Reemplace algunos equipos aéreos antiguos
- Instale un «cable en forma de árbol» (cable aéreo con un revestimiento especial que ayuda a prevenir las chispas) en algunas áreas
Inspeccionamos y reemplazamos con regularidad postes, cables y otros equipos y podamos los árboles que han crecido demasiado cerca de las líneas eléctricas. Además, la mayoría de los circuitos del condado de Kittitas cuentan con una configuración mejorada de la línea eléctrica (EPS) para mantener seguros a nuestros clientes y comunidades
.¿Qué es la resiliencia?
Una red más resiliente es un sistema eléctrico que puede resistir mejor y recuperarse rápidamente de eventos estresantes como tormentas o incendios forestales.
Significa:- Menos interrupciones
- Restauración más rápida
- Reducción del riesgo de incendios forestales
- Fiabilidad a largo plazo
Próximos proyectos de Kittitas

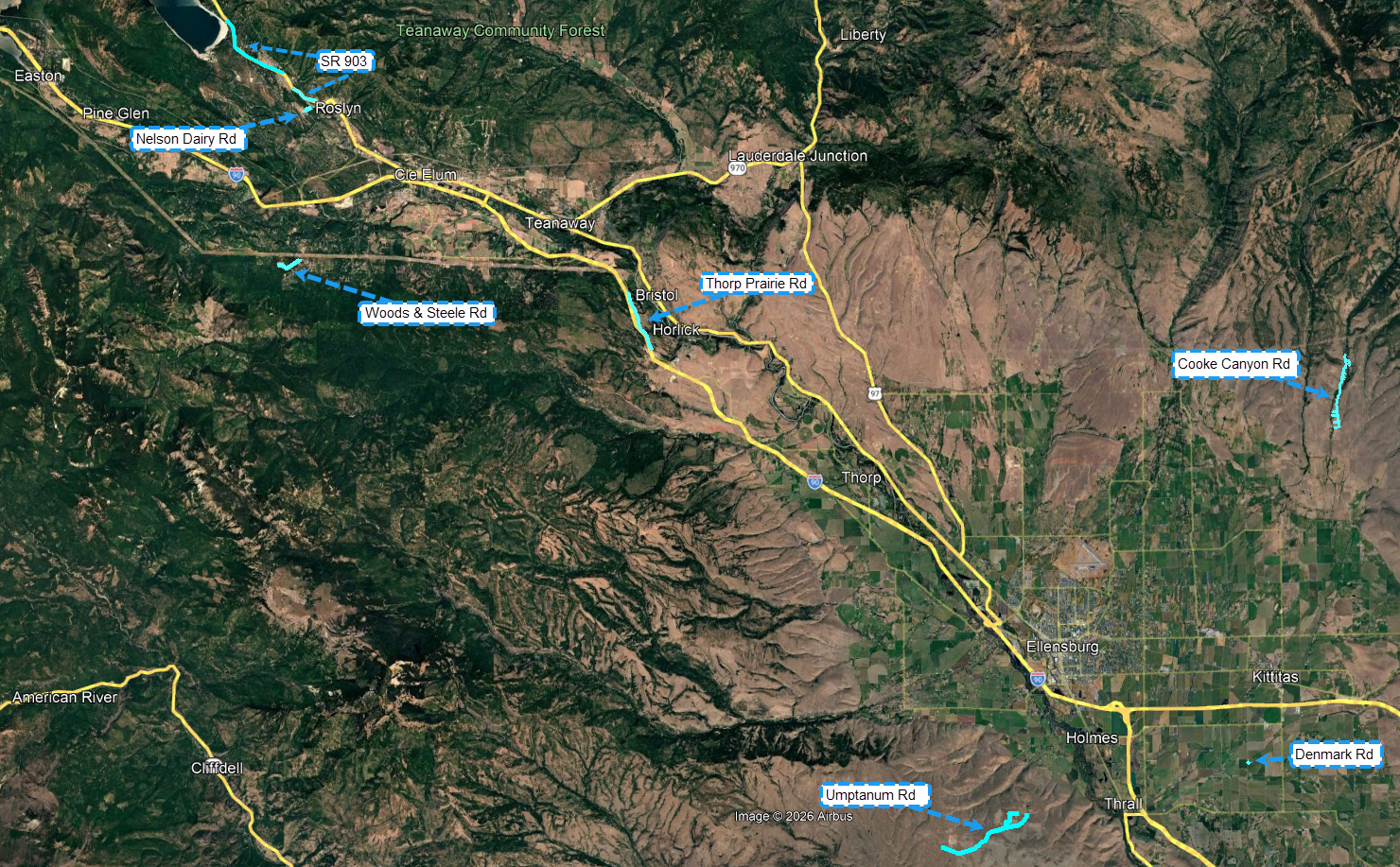

Este mapa muestra los proyectos subterráneos planificados en el condado de Kittitas en los próximos años.
Actualmente, todos los proyectos se encuentran en fase de diseño y obtención de permisos:

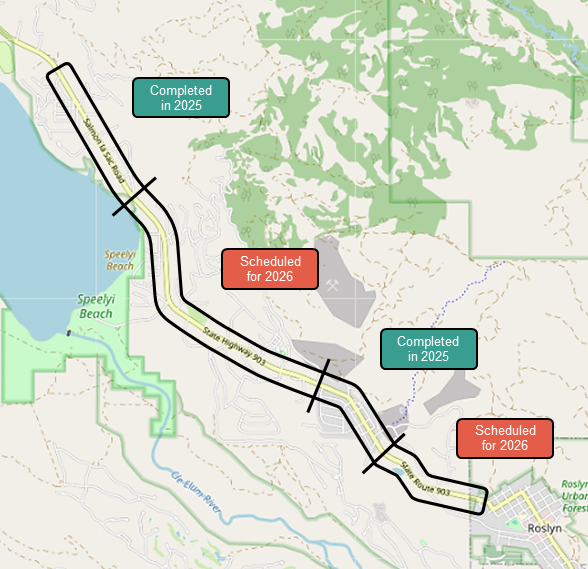

- Autopista 903 en Ronald.Aproximadamente 2.5 millas de metro desde Patrick Mine Rd. hasta Wadsworth Loop Rd. (haga clic para ver el mapa)(al permitir)
- Autopista 903 en Roslyn. Aproximadamente 0.83 millas de metro desde la SR 903 y la N 8th St. hasta Fan House Rd. (haga clic para ver el mapa)(al permitir)
- Denmark Road en Ellensburg.Aproximadamente 0.36 millas de metro desde 2690 Denmark Rd. hasta el oeste de 2420 Denmark Rd. (haga clic para ver el mapa)
- Cooke Canyon Road en Ellensburg.Aproximadamente 3.6 millas de metro desde 5711 Cooke Canyon Rd. hasta 9100 Cooke Canyon Rd. (haga clic para ver el mapa)
- Thorp Prairie Road en Cle Elum.Aproximadamente 1,84 millas de subsuelo al sur del Canal de Irrigación de Kittitas hasta el norte de 6931 Thorp Prairie Rd. (haga clic para ver el mapa)
- Woods and Steele Road en Cle Elum.Aproximadamente a 1,5 millas de North of Woods and Steele Rd. y Chandler Rd. Intersección con 1700 Woods y Steele Rd. (haga clic para ver el mapa)
- Nelson Dairy Road en Cle Elum.Aproximadamente 0,1 millas de metro desde 2141 Swiftwater Dr. hasta 550 Horvatt Rd. (haga clic para ver el mapa)
- Umptanum Road en Ellensburg.Aproximadamente 3,1 km de metro desde 9323 Umptanum Rd. hasta 9621 Umptanum Rd. (haga clic para ver el mapa)
- Umptanum Road en Ellensburg.Aproximadamente 2.1 millas de metro desde 9621 Umptanum Rd. hasta 211 Overlook Rd. (haga clic para ver el mapa)
Los horarios pueden cambiar según el progreso del trabajo, los permisos, el clima y otros factores.
Proyectos finalizados en Kittitas
- Autopista 903 en Roslyn y Ronald.Subterró aproximadamente 1.2 millas de cable y reemplazó aproximadamente 0.5 millas de cable aéreo en la primera fase del trabajo.
- Hunter Road en Ellensburg.Subterró aproximadamente 1.5 millas de cable e instaló alambre para árboles en áreas cercanas a la vegetación.
- Presa Keechelus en Hyak.Subterráneos aproximadamente a 0.58 millas desde la I-90 hasta la presa Keechelus.
Qué esperar durante la construcción
Es posible que observe actividades de construcción en su vecindario y sus alrededores o a lo largo de rutas de viaje como la I-90, la autopista 97 y la autopista 903. Esto es lo que puede esperar
:- La construcción puede provocar retrasos o desvíos en el tráfico. Siga las rutas de desvío y espere un poco más de tiempo para llegar a su destino.
- En algunos casos, es posible que necesitemos programar las interrupciones planificadas e informaremos con antelación a los clientes afectados.
- Para instalar los servicios públicos bajo tierra, las cuadrillas deberán cavar en la calle u otras áreas. Una vez finalizado el trabajo, restauraremos las áreas a sus condiciones preexistentes.
- Quedarán algunos cables y postes. Algunos proyectos colocarán las líneas eléctricas de distribución bajo tierra y eliminarán los cables de distribución aéreos existentes. Eliminaremos tantos postes como sea posible. Sin embargo, algunos postes también transportan otros tipos de líneas aéreas, como líneas de transmisión o comunicaciones. Estas líneas y postes permanecerán después de que instalemos las nuevas líneas de distribución bajo tierra.
- Los cronogramas de construcción podrían cambiar según el progreso de las obras y las condiciones climáticas. Los mantendremos informados.
- Nuestro objetivo es minimizar los impactos en la construcción tanto como sea posible. ¡Gracias por su paciencia!
Enfoque proactivo
Gran parte del condado de Kittitas experimenta altas temperaturas en verano, baja humedad y fuertes vientos, condiciones que contribuyen al riesgo de incendios forestales. A medida que estos riesgos aumentan en todo el oeste de los Estados Unidos, PSE está tomando medidas proactivas para mantener a las comunidades seguras
.- Utilice las mejores prácticas en la construcción y las operaciones para reducir el riesgo de incendio
- Fortalezca y modernice la infraestructura
- Reduzca las interrupciones causadas por las ramas de los árboles o la vegetación
- Priorice la seguridad de los empleados, los contratistas y la comunidad
Ventajas para los clientes
Un servicio más sólido y confiable
Los árboles y otra vegetación que crecen demasiado cerca de las líneas eléctricas pueden provocar cortes de energía. Trasladar partes del sistema eléctrico a la tierra e instalar cables para árboles reduce significativamente estos cortes de energía relacionados con los árboles y mantiene las luces encendidas para nuestros clientes.
Menor riesgo de incendios forestales
Cuando movemos líneas eléctricas subterráneas, utilizamos cables aéreos más resistentes (cables de árboles) y podamos árboles, podemos reducir el riesgo de posibles peligros, como el contacto de una rama de un árbol con una línea, y evitar las chispas.
Menos interrupciones durante las inclemencias del tiempo
Una red reforzada funciona mejor durante tormentas e incendios forestales.
Inversión a largo plazo en su comunidad
Este trabajo respaldará la seguridad, la confiabilidad y la resiliencia económica ahora y en el futuro del condado de Kittitas
Póngase en contacto con nosotros
Si tiene preguntas sobre estos proyectos de prevención de incendios forestales y fortalecimiento de la red de Kittitas, póngase en contacto con:
1-888-404-8773
