Proyectos de mejora del sistema eléctrico del área de Crystal-Greenwater


Actualización del proyecto

El proyecto Greenwater Tap de PSE sigue avanzando. Actualmente estamos en la fase de planificación y diseño para instalar varios kilómetros de nueva línea eléctrica que correrá bajo tierra a lo largo de la autopista 410. Mientras tanto, estamos realizando otras mejoras en el sistema necesarias para respaldar las mejoras en nuestra área de Greenwater

.

La estación generadora de Crystal Mountain, que se completó en 2025, está proporcionando con éxito energía de respaldo a los clientes de la estación de esquí de Crystal Mountain y Greenwater.


Descripción general del proyecto

Estamos orgullosos de prestar servicios a Greenwater y continuamos construyendo y manteniendo la infraestructura eléctrica, incluida la mejora de las líneas de transmisión, distribución y subestaciones. En conjunto, estos proyectos están aumentando la confiabilidad para los clientes del área de Greenwater y Crystal Mountain al mejorar el acceso de los equipos de mantenimiento y reparación, reubicar la infraestructura lejos de las áreas de lavado, mejorar el rendimiento del sistema durante las inclemencias del tiempo y las emergencias, y brindar más

protección contra las interrupciones relacionadas con los árboles.

A medida que avance este trabajo, PSE continuará proporcionando actualizaciones a la comunidad. Notificaremos a los residentes y negocios cercanos al área del proyecto antes de que comience la construcción. Nuestro objetivo es completar el trabajo con la menor interrupción posible.


Póngase en contacto con nosotros

¡Agradecemos sus preguntas y comentarios! Póngase en contacto con:

1-888-404-8773

MajorProjects@pse.com

Proyecto actual

Grifo Greenwater:

White River and poles along the highway

Líneas eléctricas existentes a lo largo de la autopista 410 cerca del Río Blanco

Actualmente estamos planificando y diseñando mejoras en el grifo Greenwater, que suministra electricidad a las comunidades de Greenwater y Crystal Mountain. Planeamos instalar aproximadamente 15,9 millas de nueva línea eléctrica (34,5 kV) bajo tierra a lo largo de la autopista 410, a través del Parque Estatal Federation Forest y Greenwater. Luego eliminaremos las líneas eléctricas existentes (55 kV) que actualmente se encuentran en el lado sur del Río Blanco

.

Estado:


Obra finalizada

Estación generadora Crystal Mountain:

Este proyecto, completado en 2025, instaló equipos para proporcionar energía de respaldo a Greenwater y Crystal Mountain Resort.

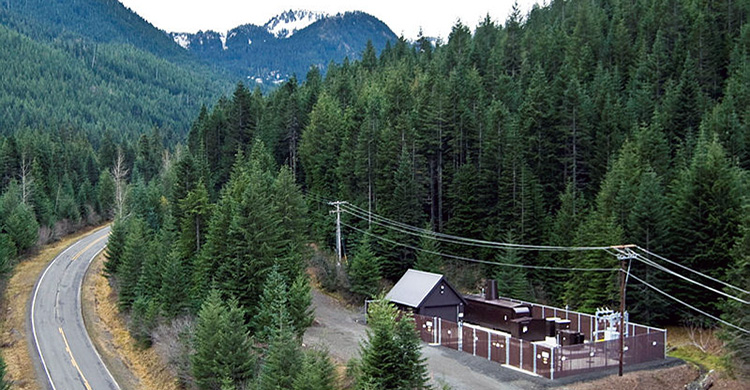

Crystal Mountain Generating Station

Central generadora Crystal Mountain

Hemos mejorado la estación generadora de Crystal Mountain, una planta de energía diésel de 2,5 MW que suministra energía de respaldo a la estación de esquí de Crystal Mountain. Durante una interrupción o un mantenimiento planificado, la estación puede funcionar como una microrred independiente del sistema eléctrico principal y mantener una alimentación ininterrumpida para los clientes sin interrupciones del servicio

.

Otros proyectos finalizados:

  • Subterránea, aproximadamente 3 millas de línea de distribución desde la autopista 410 hacia Crystal Mountain (2021)
  • Mejoró aproximadamente 2 millas de línea con alambre para árboles (2019)
  • Reubicó una línea existente de 34 kV fuera de la llanura aluvial (2015)
  • Secciones mejoradas de la línea de distribución aérea existente (2013)
  • Sustitución de postes de servicios públicos antiguos (2010)
