Chuyển đến nội dung chính

Dự báo thời tiết cháy

Do dự báo thời tiết hiện tại, Cảnh báo Cờ đỏ đã được ban hành cho Thung lũng Kittitas. Là một phần của hoạt động an toàn cháy rừng của PSE, chúng tôi sẽ bật các cài đặt hệ thống nhạy cảm hơn với các mối nguy tiềm ẩn. Các cài đặt nhạy cảm này sẽ được kích hoạt vào đầu chiều thứ Bảy và sẽ vẫn có hiệu lực miễn là các điều kiện nguy cơ cháy rừng tăng cao vẫn tồn tại

.

Cài đặt đường dây điện nâng cao được thiết kế để giúp giữ an toàn cho bạn, nhưng chúng có thể dẫn đến mất điện ngoài ý muốn.

Đây KHÔNG phải là ngắt nguồn an toàn công cộng (PSPS), nơi chúng tôi chủ động tắt nguồn trước thời tiết khắc nghiệt. Bạn có thể nghe về các hành động của PSPS đang được xem xét ở các khu vực khác của Trung tâm Washington. Tuy nhiên, dự báo cho Kittitas chỉ ra độ ẩm tương đối cao hơn các khu vực xung quanh, giúp giảm

nguy cơ cháy rừng.

Để biết thêm thông tin hoặc báo cáo mất điện, hãy truy cập Bản đồ mất điện của PSE.

alert

An toàn trên hết. Không bao giờ chạm vào hoặc đi trong phạm vi 35 feet từ đường dây điện bị rơi vì chúng có thể được cung cấp năng lượng.

Gọi PSE theo số 1-888-225-57 73 hoặc 911 để báo cáo sự cố.

Báo cáo và theo dõi sự cố mất điện trực tuyến

Dự án cải tiến hệ thống điện khu vực Crystal-Greenwater


Cập nhật dự án

Dự

án Greenwater Tap của PSE tiếp tục tiến lên. Chúng tôi hiện đang trong giai đoạn lập kế hoạch và thiết kế để lắp đặt vài dặm đường dây điện mới sẽ chạy dưới lòng đất dọc theo Quốc lộ 410. Trong thời gian chờ đợi, chúng tôi đang thực hiện các cải tiến hệ thống khác cần thiết để hỗ trợ nâng cấp khu vực Greenwater của chúng tôi

.

Trạm phát điện Crystal Mountain, hoàn thành vào năm 2025, đang cung cấp thành công năng lượng dự phòng cho khách hàng của Khu nghỉ dưỡng trượt tuyết Crystal Mountain và Greenwater.


Tổng quan về dự án

Chúng tôi tự hào phục vụ Greenwater và tiếp tục xây dựng và duy trì cơ sở hạ tầng điện, bao gồm nâng cấp đường dây truyền tải, phân phối và trạm biến áp. Cùng với nhau, các dự án này đang nâng cao độ tin cậy cho khách hàng trong khu vực Greenwater và Crystal Mountain bằng cách cải thiện khả năng tiếp cận cho các đội bảo trì và sửa chữa, di dời cơ sở hạ tầng ra khỏi các khu vực bị rửa trôi, cải thiện hiệu suất hệ thống trong thời tiết khắc nghiệt và khẩn cấp, đồng thời được bảo vệ nhiều hơn khỏi sự cố liên quan đến cây c

ối.

Khi công việc này tiến triển, PSE sẽ tiếp tục cung cấp các bản cập nhật cho cộng đồng. Chúng tôi sẽ thông báo cho cư dân và doanh nghiệp gần khu vực dự án trước khi tiến hành xây dựng. Chúng tôi mong muốn hoàn thành công việc với ít gián đoạn nhất có thể.


Liên hệ với chúng tôi

Chúng tôi hoan nghênh các câu hỏi và ý kiến của bạn! Vui lòng liên hệ:

1-8888-404-8773

Major.Projects@pse.com

Dự án hiện tại

Vòi nước xanh:

White River and poles along the highway

Đường dây điện hiện có dọc theo Quốc lộ 410 gần sông Trắng

Chúng tôi hiện đang lên kế hoạch và thiết kế nâng cấp cho Vòi nước Greenwater, nơi cung cấp điện cho các cộng đồng Greenwater và Crystal Mountain. Chúng tôi có kế hoạch lắp đặt khoảng 9,9 dặm đường dây điện mới (34,5 kV) dưới lòng đất dọc theo Quốc lộ 410, qua Công viên Bang Federation Forest và Greenwater. Sau đó, chúng tôi sẽ loại bỏ các đường dây điện hiện có (55 kV) hiện đang nằm ở phía nam của sông Trắng.

Trạng thái:

  • Hiện đang trong giai đoạn lập kế hoạch và thiết kế.
  • Dự kiến xây dựng dự kiến bắt đầu vào năm 2027.
  • Hiện tại, chúng tôi đang nâng cấp hệ thống ở khu vực North Pierce/South King County. Việc nâng cấp này là bắt buộc trước khi bắt đầu công việc cải thiện Vòi nước xanh
  • .

Công việc đã hoàn thành

Trạm phát điện Crystal Mountain:

Dự án này, hoàn thành vào năm 2025, đã lắp đặt thiết bị để cung cấp năng lượng dự phòng cho Greenwater và Crystal Mountain Resort.

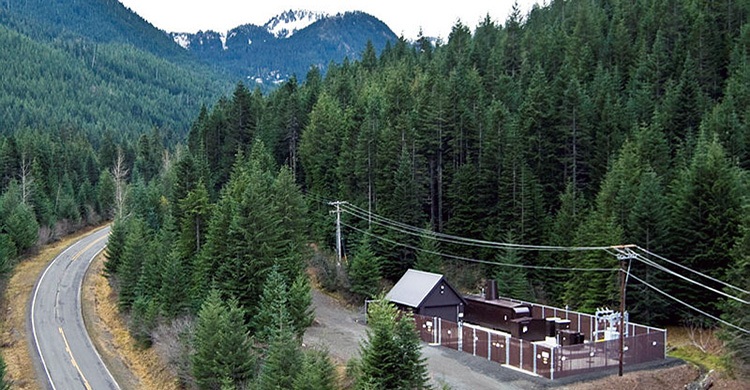

Crystal Mountain Generating Station

Trạm phát điện Crystal Mountain

Chúng tôi đã nâng cấp Trạm phát điện Crystal Mountain, một nhà máy điện diesel 2,5 MW cung cấp năng lượng dự phòng cho Khu nghỉ dưỡng trượt tuyết Crystal Mountain. Trong quá trình mất điện hoặc bảo trì theo kế hoạch, trạm có thể hoạt động như một microgrid độc lập với hệ thống điện chính và duy trì nguồn điện liền mạch cho khách hàng mà không bị gián đoạn dịch vụ

.

Các dự án đã hoàn thành khác:

  • Dưới lòng đất khoảng 3 dặm đường phân phối từ Hwy 410 về phía Crystal Mountain (2021)
  • Nâng cấp khoảng 2 dặm đường dây bằng dây cây (2019)
  • Di dời đường dây 34 kV hiện có ra khỏi vùng ngập lụt (2015)
  • Các đoạn nâng cấp của đường dây phân phối trên không hiện có (2013)
  • Các cột tiện ích cũ đã được thay thế (2010)
