Proyecto hidroeléctrico del río Baker
¿Qué pasará en Baker?
-
Actualizaciones del proyecto: trabajos de modernización y seguridad
Estamos trabajando en proyectos de modernización y seguridad en la presa Lower Baker. Este trabajo nos ayuda a mantener la integridad estructural de la presa para poder ofrecer energía hidroeléctrica segura y confiable a los clientes durante las próximas décadas.
Proyecto de reducción de filtraciones: completado en 2026
Terminamos de instalar una cortina de lechada para reducir las filtraciones a principios de 2026. Esto implicó fortificar la presa inyectando lechada cementosa y bituminosa para sellar las fracturas de las rocas.Proyecto de mejora de Crest: comenzó en noviembre de 2026
El proyecto de mejora de la cresta de la presa Lower Baker está en marcha. El trabajo se llevará a cabo en dos fases:Fase 1: Movilización (actual)
Para preparar el sitio para el trabajo, las cuadrillas están completando las actividades de movilización y preparación del sitio, que incluyen la instalación de la señalización del proyecto, las mejores prácticas de gestión (BMP) de control de la erosión temporal, las vallas de seguridad, los servicios públicos temporales y las oficinas del sitio. También tenemos previsto instalar equipos marinos (barcazas, grúas y anclas de amarre) y grúas terrestres durante esta fase. Se espera que las obras comiencen a principios de noviembre y tarden aproximadamente 6 meses en completarse.Labor de movilización
Qué: Movilizar y organizar equipos y tripulaciones
Cuándo: Se espera desde noviembre de 2026 hasta abril de 2027
El horario de trabajo suele ser de lunes a viernes, de 7 a.m. a 5 p.m.
Dónde: Instalación de la presa Lower BakerQué puede esperar
- Aumento del tráfico y el ruido de los camiones a lo largo de la autopista 20 y Baker River Road
- Acceso continuo a la lancha para botes, que permanecerá abierta durante la construcción
Fase 2: Construcción (abril de 2027)
Una vez que se completen las actividades de movilización y preparación del sitio, las cuadrillas comenzarán la construcción. Se espera que la construcción demore aproximadamente cuatro años en completarse.Los trabajos de construcción incluirán:
- Ampliar las compuertas de los aliviaderos y aumentar la altura de las puertas, con lo que el número de puertas pasó de 23 a 12. Esto reducirá la obstrucción de los escombros y mejorará el flujo de agua.
- Actualización de la maquinaria de compuertas de aliviaderos para permitir una operación remota segura y eficiente.
- Mejorar las condiciones de las carreteras de acceso a la parte superior de la presa.
- Aumentar la altura de los estribos e instalar anclajes para reforzarlos.


- Ampliar los límites de protección contra la erosión directamente por debajo de la presa.
- Actualización del cableado del sistema de alarma de alerta temprana con los mejores y más modernos equipos.
- Agregar un área de mantenimiento para facilitar el acceso a las compuertas del aliviadero.


¿Qué es el estribo de una presa?
Existen estribos a ambos lados de la estructura de la presa. Ayudan a controlar por dónde fluye el agua. Extenderemos verticalmente los muros de concreto en la parte superior de ambos pilares para dirigir mejor el flujo de agua y mantenerlo en la ruta más segura.
¿Cómo mejora la protección contra la erosión la estabilidad de las presas?
La suciedad puede producirse mientras el agua se derrama o pasa por las puertas. El agua derramada se mueve a una velocidad considerable y puede caer en las laderas del cañón que se encuentra debajo. Con el tiempo, la fuerza abrasiva puede debilitar las paredes rocosas. Abordaremos la posible erosión construyendo una cubierta de concreto sobre la roca existente.
-
Overview
The Baker River Hydroelectric Project is PSE’s largest hydropower facility. The power project is located on a tributary of the Skagit River in northwest Washington and includes two concrete dams and their associated powerhouses and facilities.
Upper Baker Dam:- Completed in 1959
- 312-foot-high concrete gravity dam
- 107 megawatts of power-generating capacity
Lower Baker Dam:
- Completed in 1925
- 285-foot-high concrete arch dam
- 111 megawatts of power-generating capacity
The Baker River Hydroelectric Project covers almost 300 square miles in Washington state. Several entities own land within the Baker River basin, including the U.S. Forest Service, the National Park Service, the Washington State Department of Natural Resources, and PSE.
The project reservoirs, Baker Lake and Lake Shannon, are fed by runoff from the flanks of Mount Baker and Mount Shuksan. They create more than 7,203 acres of water surface that provides public recreation, fisheries, flood risk management, and hydropower benefits for the communities in the Skagit River Valley and the greater Northwest.
We also operate extensive salmon-enhancement systems within the power project, including a fish hatchery and innovative facilities for moving migrating fish both upstream and downstream around PSE's two dams. -

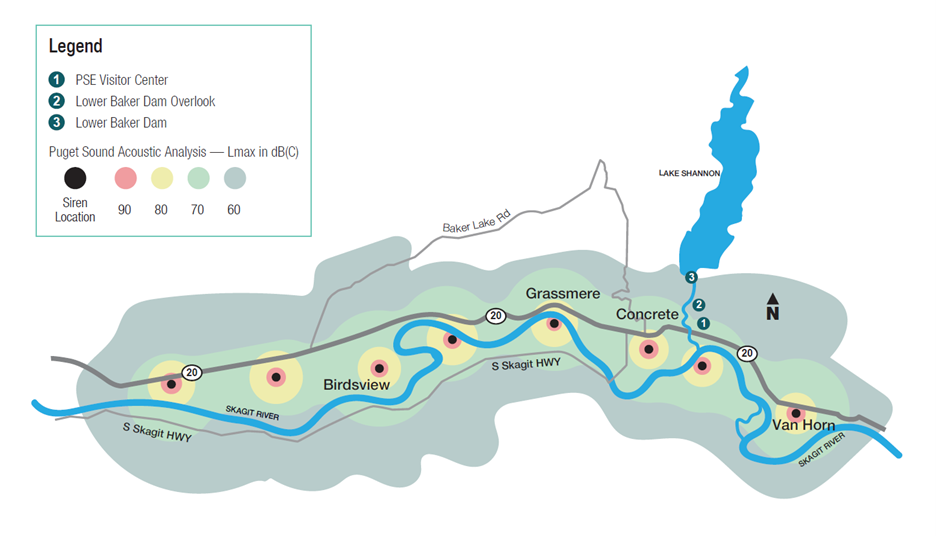

Sistema de sirenas de alerta temprana
Cumplimos con las estrictas regulaciones federales para garantizar la seguridad pública mientras operamos las represas. Desarrollamos un programa integral de seguridad de presas y, en octubre de 2008, obtuvimos una licencia de operación federal de 50 años para el proyecto de energía.
audio:
Como parte de nuestro Programa de seguridad de presas y nuestro Plan de acción de emergencia, mejoramos el sistema de sirenas de alerta temprana en 2018. La mejora aumentó el área de cobertura del sonido, lo que hizo que el sistema pasara de tener tres sirenas a ocho. Obtenga más información sobre nuestro compromiso con la seguridad pública aquí.
Probamos las sirenas el segundo lunes de cada mes a las 18:00 horas. Las sirenas suenan durante menos de un minuto durante la prueba. Para escuchar los mensajes y el tono de las sirenas, descarga los siguientes archivos de
-
Parque de uso diurno del lago Shannon
El nuevo parque público de uso diurno en el embarcadero del lago Shannon ya está abierto al público. El nuevo parque cuenta con estacionamiento ampliado, baños, mesas de pícnic, barbacoas de carbón y un refugio cubierto para pícnic para el disfrute del público. Este proyecto ayuda a PSE a cumplir con los requisitos de la Comisión Federal Reguladora de Energía (FERC) como parte del acuerdo de licencia para el proyecto hidroeléctrico de Baker
.El parque está abierto todos los años del 15 de abril al 31 de octubre. El horario del parque es desde el amanecer hasta el anochecer. En este momento, el PSE no acepta reservas para el refugio de pícnic y se asigna por orden de llegada. Si tiene preguntas o inquietudes sobre el parque, comuníquese con la línea directa de Major Projects:

Foto: Pamela Snavely (izquierda), directora de la planta hidroeléctrica de PSE Baker, y Tony Fuchs, científico especializado en recursos de PSE Consulting, inauguraron la ceremonia de inauguración del nuevo parque de uso diurno del lago Shannon.
Tony Fuchs, administrador del parque
major.projects@pse.com
1.888,404,8773
-
Centro de Visitantes e Interpretación
Centro de interpretación y visitantes de Baker River Club House
Renovado en 2021, el Centro de Interpretación y Visitantes del Club House de Baker River brinda información sobre la misión del PSE, el proyecto hidroeléctrico y sus instalaciones, y los recursos culturales y naturales de la zona.
Los conservacionistas históricos, los arqueólogos y los expertos en recursos culturales trabajaron con las partes interesadas de la comunidad, el gobierno y las tribus para desarrollar un diseño que honrara el carácter y la historia del Club House original. La Casa Club actualizada será un lugar que los visitantes podrán disfrutar durante muchos años.
Horas de operación:
Del primer miércoles de mayo al último fin de semana de septiembre
De miércoles a domingo
10:00 A.M. — 5:00 P.M.
Antes y después

Foto: (de izquierda a derecha) Pamela Snavely, directora de la planta hidroeléctrica de PSE Baker; Rick Hartson, de la tribu indígena Upper Skagit; el alcalde de Concrete, Jason Miller; y Ron Roberts, vicepresidente de generación del PSE, cortaron el listón en la gran ceremonia de inauguración en Concrete, Washington.
culturalresources@pse.com
¿Preguntas?
Elizabeth Dubreuil, MA, arqueóloga, Cert Arc
Supervisora de recursos culturales
1.888.404.8773
Póngase en contacto con nosotros
Agradecemos sus preguntas y comentarios. Póngase en contacto con:
1-888-404-8773
Major.Projects@pse.com
