No podemos recibir ni responder correos electrónicos debido a una interrupción generalizada de Microsoft Outlook. Lamentamos las molestias ocasionadas. Nuestras opciones de autoservicio están disponibles en pse.com y en la aplicación PSE para comprobar la información de la cuenta, pagar la factura, denunciar interrupciones y tomar otras medidas relacionadas con la cuenta.

Actualizaciones del sistema eléctrico de los condados de Skagit y Whatcom

Fase E

  • Línea de transmisión a la subestación de Bellingham (0,5 millas)
  • De la subestación de Norlum a la subestación de Sedro Woolley (0,5 millas)

Prevemos comenzar la construcción de la Fase E en la primavera de 2027. Vuelva a consultar las actualizaciones del proyecto o póngase en contacto con nosotros si tiene alguna pregunta.

Ruta de construcción aproximada para la Fase E

Norlum and Bellingham substation

Descripción general del proyecto

Para aumentar la confiabilidad eléctrica para los clientes de los condados de Skagit y Whatcom, estamos reconstruyendo y reconduciendo aproximadamente 25 millas de las líneas de transmisión y distribución existentes entre Bellingham y Sedro Woolley.

En la actualidad, el sistema eléctrico local es propenso a sufrir cortes de energía debido a la capacidad limitada y al envejecimiento de la infraestructura. Los postes y cables existentes se construyeron a principios de la década de 1960 y deben reemplazarse. La reconstrucción de estas líneas de transmisión y distribución con cables nuevos de mayor capacidad y la sustitución de los postes fortalecerán el sistema actual y reducirán la frecuencia de los cortes para nuestros clientes de la zona.

El trabajo general del proyecto se completará en fases

Todas las fases de este proyecto incluyen la sustitución de las estructuras existentes por nuevos postes de madera y un nuevo cable de transmisión de 115 kV de mayor capacidad. También incluye reemplazar el cable de distribución según sea necesario.

Fase A: Finalizada en 2017
De Argel a Belfast (6,4 km)

Fase B: Finalizada en 2018
Prairie Road, cerca de Belfast, hasta la subestación Norlum en Sedro Woolley (12 millas)

Fase C: Finalizada en 2025
Línea de transmisión de Lake Samish Park a Alger (6 millas)

Fase D: Finalizada en 2026

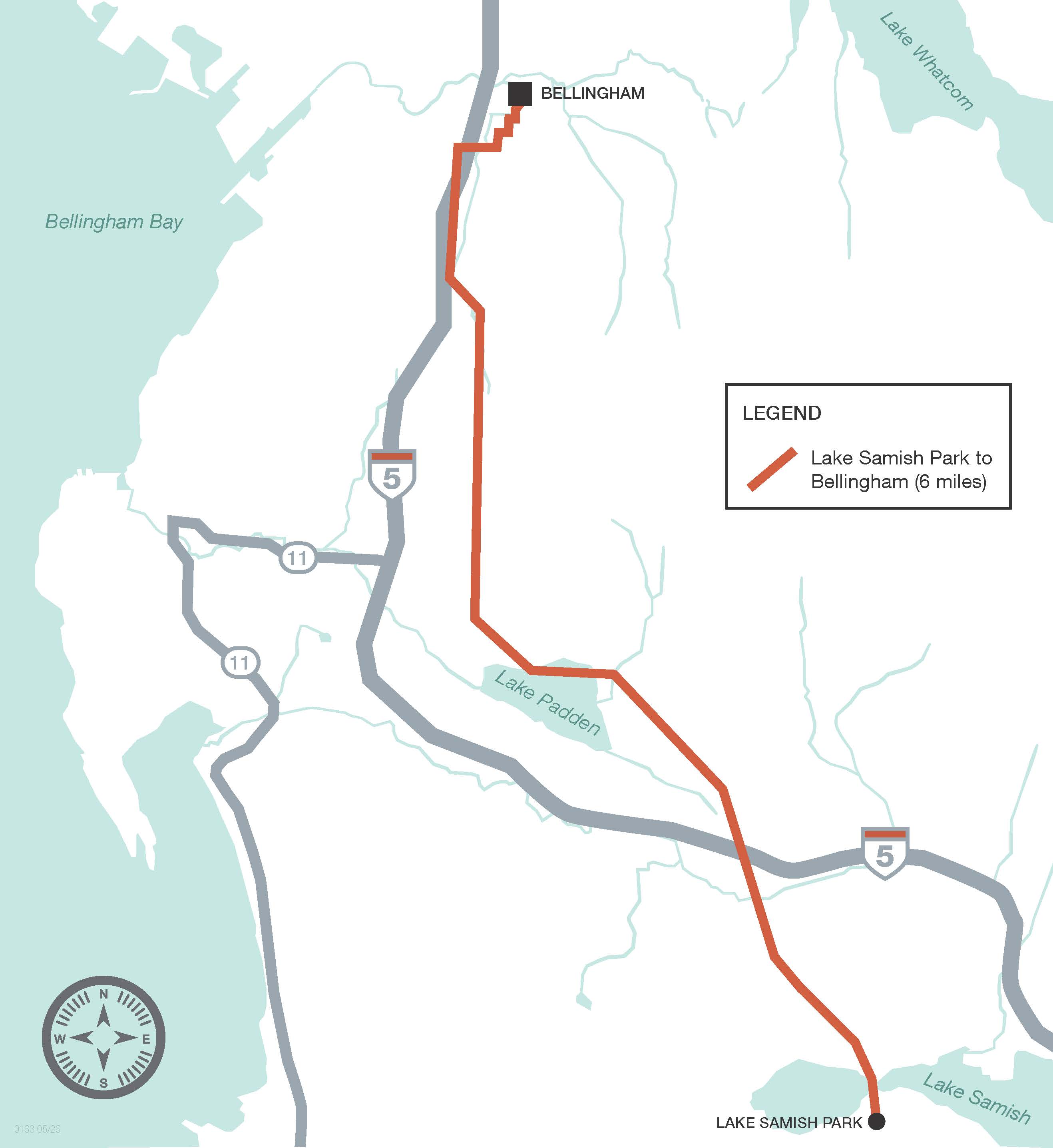

Del parque del lago Samish a Bellingham (6 millas)

Fase E: primavera de 2027 por determinar
Línea de transmisión a la subestación de Bellingham (0,5 millas)
De la subestación de Norlum a la subestación de Sedro Woolley (0,5 millas)

Obtenga más información
